1、背景資料:
某一級公路跨河大橋,左岸引橋結構為11跨20m預應力混凝土簡支梁橋,柱式墩,1.5m樁基礎。0#橋臺至6#墩樁長12~20m.由于該河段枯水期長,且左岸地質水文條件較好,故引橋樁基采用人工挖孔方法施工,挖孔樁施工技術和安全要點部分如下:
(1)人工挖孔樁作業應制訂專項施工方案,對于超過20m的人工挖孔樁還需組織專家進行論證、審核;
(2)孔口處應設置高出地面至少200mm的護圈;
(3)孔深大于15m時,必須采取機械強制通風措施;
(4)混凝土護壁應隨挖隨澆,每節開挖深度應符合專項施工方案要求,且不得超過2m.

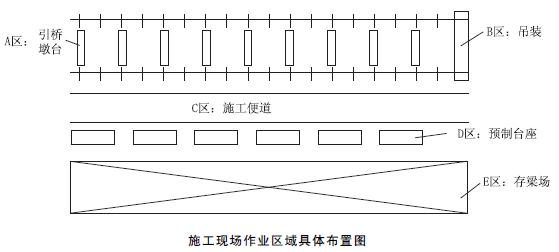

引橋所處河灘寬闊平坦,局部存在坑洼與淤泥地段,淤泥厚度10~30cm,其下為砂礫土,地基經處理后承載力能滿足預制場施工要求。項目經理部決定將引橋主梁預制場設在該段河灘上,主梁采用預制吊裝施工,施工現場分為A.B.C.D.E五個作業區域,具體布置如下圖所示:

建設單位和施工單位簽訂的施工合同約定:簽約合同價為3245萬元;預付款為簽約合同價的10%,當施工單位實際完成金額累計達到合同總價的30%時開始分6個月等額扣回預付款;人工費為80元/工日,機械臺班費為2000元/臺班。實施過程中發生如下事件:
由于不可抗力造成下列損失:
(1)修復在建分部分項工程費18萬元;
(2)進場的工程材料損失12萬元;
(3)施工機具閑置25臺班;
(4)工程清理花費人工100工日(按計日工計,單價150元/工日);
(5)施工機具損壞損失55萬元;
(6)現場受傷工人的醫藥費0.75萬元。
1 、改正背景中挖孔樁施工技術和安全要點的錯誤之處。
【正確答案】 (1)人工挖孔樁作業應制訂專項施工方案,對于超過15m的人工挖孔樁還需組織專家進行論證、審核。
(2)孔口處應設置高出地面至少300mm的護圈。
(3)孔深大于10m時,必須采取機械強制通風措施。
(4)混凝土護壁應隨挖隨澆,每節開挖深度應符合專項施工方案要求,且不得超過1m.
2 、根據圖示,指出引橋主梁所用的吊裝方法。
【正確答案】 根據圖示,引橋主梁所用的吊裝方法為跨墩龍門架整孔吊裝。
3 、C.D.E施工作業區域布置是否合理?說明理由。
【正確答案】 C.D.E施工作業區域布置不合理。
理由:施工便道和預制臺座不應該在存梁區與吊裝區之間。
4 、該工程的工程預付款、預付款起扣點時施工單位應實際完成的累計金額和每月應扣預付款各位多少萬元?
【正確答案】 (1)預付款=3245×10%=324.50(萬元)
(2)累計達到扣款金額=3245×30%=973.50(萬元)
(3)每月扣回預付款=324.50/6=54.08(萬元)
5 、針對事件,依據《建設工程施工合同(示范文本)》,逐條指出各項損失的承擔方,建設單位應承擔的金額為多少萬元?
【正確答案】 (1)修復在建分部分項工程費由建設單位承擔;
(2)進場的工程材料損失由建設單位承擔;
(3)施工機具閑置由施工單位承擔;
(4)工程清理費由建設單位承擔;
(5)施工機具損壞損失由施工單位承擔;
(6)現場受傷人工的醫藥費由施工單位承擔。
建設單位應該補償的費用:
18+12+100×150÷10000=31.5(萬元)
提問內容:
d與e互換下可以嗎?
老師回復:
d與e互換下可以的。
此題還有一個問題就是施工便道,施工便道車流量比較大,所以施工便道的設置不能影響正常的施工,一般施工便道會(huì )布置在施工區域的外圍。其次就本案例來講,存梁區和吊裝區應挨著,而不應該被分隔開,根據預制梁的施工流程的話,CDE的區域布置就不合理。梁在預制臺座澆筑完成后,經過一定的養護后移運或吊至存梁區,現場開始拼裝的時候從存梁區將梁吊走,所以應該是預制區→存梁區→吊裝。
