知識點:基坑開挖順序
1、背景資料:
某二級公路的一座1×20m簡支梁橋施工,施工單位按合同工期編制了如下網絡(luò )計劃,并經監理工程師批準后按該計劃實施。經工程量計算并結合定額分析,預制梁的吊裝施工需吊機10個臺班。項目部計劃每天人工和機械均安排一個班次。吊機為施工單位自有機械,原價70萬元,運雜費3萬元。折舊按6年進行平均折舊,維修費按折舊費的40%計算。由于天氣等原因,該機械的年有效工作時間為200個工作臺班計算。每個臺班的安裝輔助費為30元。每臺班柴油用量為200kg,人工數為3個。柴油單價為7.44元/kg,人工按106.28元/工日計,養路費及車船使用稅按每臺班2.29元計。

施工中,由于鉆機設備故障,導致1號橋臺樁基施工停工12天,經施工單位采取加快進度的施工組織措施后,最終在合同要求時間內完成了施工任務。

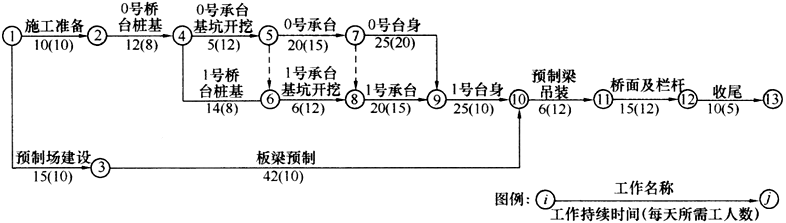

1 、根據網絡(luò )圖計算該工程的總工期,并找出關鍵線路。
【正確答案】 總工期:10+12+5+20+25+25+6+15+10=128天。
關鍵線路:①→②→④→⑤→⑦→⑨→⑩→?→?→?。
2 、假設每項工作均按最早可能開始時間正常安排施工,根據背景中的網絡(luò )圖計算在開工后第45天所需的工人數量。
【正確答案】 在開工后第45天施工的項目有0號承臺和橋梁預制,所以需要工人數量為:15+10=25人。
3 、若按計劃時間完成梁的吊裝,每天應至少安排幾臺吊機?
【正確答案】 因為預制梁的吊裝施工需吊機10個臺班,并且是6天完成,每天項目部安排一個班次施工,所以需要安排的吊機數為:10÷6=1.67,取2臺。
4 、計算本項目中吊機的預算總費用。
【正確答案】 (1)不變費用
①折舊費
設備原價=70+3=73萬元
折舊費=73÷6×10000=121700元
②維修費
維修費按折舊費的40%計算=121700×40%=48680元
③安裝輔助費
每個臺班的安裝輔助費取30元
④每工作臺班的不變費用
(121700+48680)÷200+30=881.90元
(2)可變費用
①油燃料費
每臺班柴油用量×油料單位=200×7.44=1488元
②人工費
每臺班人工數×人工單價=106.28×3=318.84元
③養路費及車船使用稅2.29元
則可變費用=1488+318.84+2.29=1809.13元
(3)臺班單價
每臺班的單價費用為:881.90+1809.13=2691.03元
(4)吊機的預算總費用為:2691.03×10=26910.3元
5 、分析鉆機故障所造成的工期延長天數,提出為加快進度可采取的施工措施。
【正確答案】 造成工期延長2天。可采取的措施有:①增加工作面,組織更多的施工隊伍;②增加每天的施工時間(多班制或加班);③增加關鍵工作的資源投入(勞動力、設備等)
提問內容:
6至8這項工作,是否需要4至 5,4至 6兩項工作都完成以后才能開始。
老師回復:
是的,根據給出的網絡(luò )圖可以看出,1號承臺基坑開挖的緊前工作是0號承臺基坑開挖和1號橋臺樁基,所以0號承臺基坑開挖(④至⑤)和1號橋臺樁基(④至⑥)均完成后1號承臺基坑開挖(⑥至⑧)才能開始。
希望我的解答能夠幫助到您,祝學習愉快,加油!
