2017造價工程師試題案例第四題
現階段什么最重要,當然是造價工程師試題,造價工程師試題案例題哪里找?以下是建設工程師教育網為考生提供的2017造價工程師考試案例第一題試題及答案,希望能夠幫助到正在備考的你!2004年—2017年造價工程師試題參考答案及解析>>
2017年造價工程師試題及答案
施工過程 | 流水段 | ||
① | ② | ③ | |
D | 1 | 1 | 1 |
G | 1 | 2 | 1 |
I | 1 | 1 | 1 |
問題:

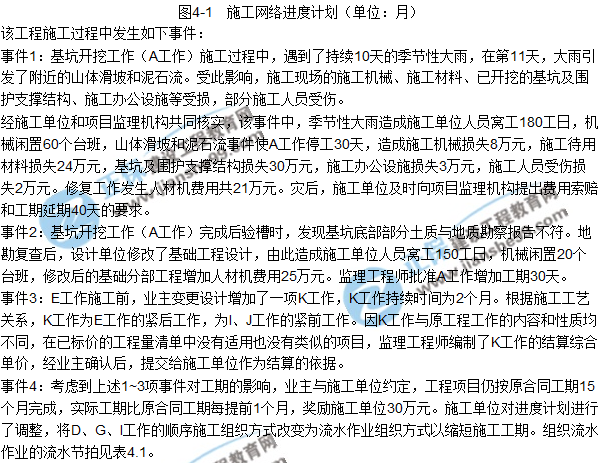

1.針對事件1,確定施工單位和業主在山體滑坡和泥石流事件中各自應承擔損失的內容;列式計算施工單位可以獲得的費用補償數額;確定項目監理機構應批準的工期延期天數,并說明理由。
2.事件2中,應給施工單位的窩工補償費用為多少萬元?修改后的基礎分部工程增加的工程造價為多少萬元?

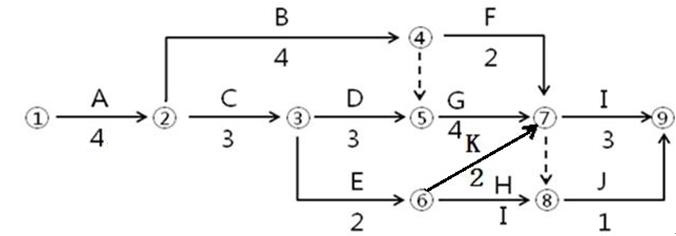

3.針對事件3,繪制批準A工作工期索賠和增加K工作后的施工網絡(luò )進度計劃;指出監理工程師做法的不妥之處,說明理由并寫出正確做法。
4.事件4中,在施工網絡(luò )進度計劃中,D、G、I工作的流水工期為多少個月?施工單位可獲得的工期提前獎勵金額為多少萬元?
(計算結果保留兩位小數)
【答案】
1.(1)施工單位在山體滑坡和泥石流事件中應承擔損失的內容:
施工機械損失8萬元,基坑及圍護支撐結構損失30萬元(有爭議,如果是永久性工程,則由業主承擔,如果是周轉性支護材料,則由施工單位承擔,此處按照周轉材料對待),施工辦公設施損失3萬元,施工人員受傷損失2萬元。
(2)業主在山體滑坡和泥石流事件中應承擔損失的內容:
施工待用材料損失24萬元,修復工作發生人材機費用共21萬元。
(3)施工單位可以獲得的費用補償=[24+21×(1+10%)×(1+6%)]×(1+4%)×(1+11%)=55.97(萬元)
理由:遇到了持續10天的季節性大雨屬于有經驗的承包商可以預見的,不可索賠。山體滑坡和泥石流屬于不可抗力,因發生不可抗力事件導致工期延誤,并且A工作是關鍵工作,工期損失應當順延。
2.應給施工單位的窩工補償費用=(150×50+20×1500×60%)×(1+4%)×(1+11%)=29437.20(萬元)。
修改后的基礎分部工程增加的工程造價=25×(1+10%)×(1+6%)×(1+25%)×(1+4%)×(1+11%)=42.06(萬元)
3.
監理工程師編制了K工作的結算綜合單價,經業主確認后,提交給施工單位作為結算的依據不妥。應當由施工單位按照成本加利潤的原則提出綜合單價,由發承包雙方協商調整,協商不能達成一致意見時,由監理人提出一個暫定價格結算,最后由雙發協商調整,協商不成按照有關解決爭議條款處理。
4.累計數列錯位相減取大差法:
D:1 2 3流水步距
G:1 3 4 1
I:1 2 3 2
流水工期:6個月,關鍵線路發生變化,變?yōu)锳CEKI.
工期獎勵=[(10-6-1)×30-10]×30÷30=80萬元(不含稅);80×(1+11%)=88.88(含稅)。

- · 2022年一級造價工程師考生最關心的小問題集錦
- · 2022年一級造價工程師備考4科,該怎樣合理規劃時間?
- · 果然你努力的樣子最帥,注定是不平凡的一年
- · 2021年一級造價工程師《建設工程計價》考后點評
- · 2021一級造價師《建設工程造價案例分析》試題點評
- · 2020一級造價師備考你是否還在迷茫?
- · 2020一級造價師備考原來需要這些東西!
- · 2020一級造價師備考時間攻略
- · 2018年一級造價工程師考試案例分析試題及答案(第四題)
- · 2018年一級造價工程師考試案例分析試題及答案(第三題)
