時差的運用典型例題

2012-07-04 13:52  來源:  字體:  打印

  例題1:某工程雙代號時標網絡計劃如下圖所示(單位:天)。工作A的總時差和自由時差分別為(?。┨?。

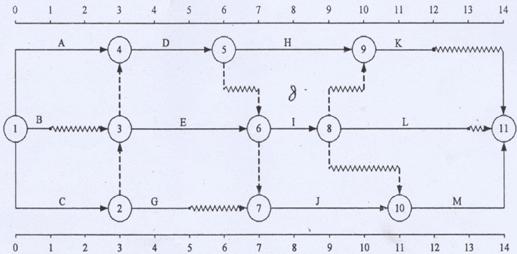

例1 雙代號網絡計劃


  A.1和0
  B.1和1
  C.2和0
  D.0和0

  【正確答案】A

  【答案解析】工作A無波形線,故自由時差為0;從圖中可知,工作A的總時差為1.參見教材P130.

  例題2:工程網絡計劃中,當計劃工期等于計算工期時,關鍵線路是指(?。┑木€路。
  A.時標網絡計劃中沒有波形線
  B.雙代號網絡計劃中沒有虛箭線
  C.單代號網絡計劃中各關鍵工作之間的時間間隔均為零
  D.單代號網絡計劃中各工作自由時差為零
  E.雙代號網絡計劃中線路長度最長

  【正確答案】ACE

  【答案解析】雙代號網絡計劃中沒有虛箭線,只是表示沒有虛工作,選項B不正確;單代號網絡計劃中各工作自由時差為零,并不一定各工作的總時差為零,選項D不正確。參見教材P128、132.

  例題3:某工程施工網絡計劃經工程師批準后實施。已知工作A有5天的自由時差和8天的總時差,由于第三方原因,使工作A的實際完成時間比原計劃延長了12天。在無其它干擾的情況下,該工程的實際工期將延長( )天。
  A.3
  B.4
  C.7
  D.12

  【正確答案】B

  【答案解析】總時差指的是在不影響總工期的前提下,可以利用的機動時間,本例中實際工期延長天數=12-8=4天。參見教材P139.

  例題4:在工程網絡計劃執(zhí)行過程中,當某項工作的最早完成時間推遲天數超過其自由時差時,將會影響( )。
  A.該工作平行工作的最早開始時間
  B.該工作緊后工作的最早開始時間
  C.本工作的最遲完成時間
  D.該工作緊后工作的最遲完成時間

  【正確答案】B

  【答案解析】自由時差指的是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。參見教材P139.
