二級建造師水利水電工程模擬試題(二)參考答案及詳細解析
對于二級建造師考試報考熱度上升,小伙伴們是怎么看的,熱度上升這全是因為二級建造師考試的證書的含金率。今天,建設工程教育網為大家整理了二級建造師水利水電工程模擬試題(二)參考答案及詳細解析,希望能助各位考生一臂之力。
現在購課,送二建精華考點一本通和思維導圖
模擬試題(二)參考答案及詳細解析
一、單項選擇題
1.【答案】C

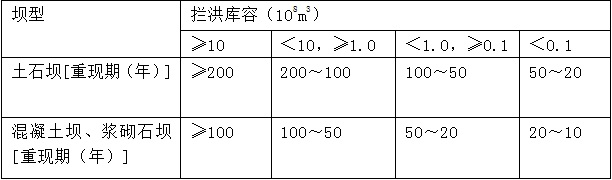

【解析】本題考查的是水工大壩施工期洪水標準。

?
2.【答案】B
【解析】本題考查的是水泵的分類及性能。水泵銘牌上所標出的揚程是這臺泵的設計揚程,即相應于通過設計流量時的揚程,又稱額定揚程。
3.【答案】C
【解析】本題考查的是橡膠壩的組成及作用。中墩的作用主要是分隔壩段,安放溢流管道,支承枕式壩兩端堵頭。
4.【答案】A
【解析】本題考查的是水利水電工程地質問題分析。選項B、C、D均為井點降水,而井點降水適用于滲透系數小的地基。對于滲透系數大、地下水豐富的軟土地基,人工降低地下水位宜采用管井法。
5.【答案】A
【解析】本題考查的是土石壩、堤防填筑施工。黏性土料含水量偏低,主要應在料場加水,若需在壩面加水,應力求“少、勤、勻”,以保證壓實效果。對非黏性土料,為防止運輸過程脫水過量,加水工作主要在壩面進行。
6.【答案】D
【解析】本題考查的是爆破技術。淺孔爆破法能均勻破碎介質,不需要復雜的鉆孔設備,操作簡單,可適應各種地形條件,而且便于控制開挖面的形狀和規格。但是,淺孔爆破法鉆孔工作量大,每個炮孔爆下的方量不大,因此生產率較低。
7.【答案】A
【解析】本題考查的是水利水電工程施工放樣。地形圖比例尺分為三類:1:500、1:1000、1:2000(以上為水工設計需要)、1:5000、1:10000(以上工程布置及地質勘探需要)為大比例尺;1:10000、1:25000(以上為計算水庫庫容需要)、1:50000、1:100000(以上為流域規劃需要)為中比例尺;1:250000、1:500000、1:1000000為小比例尺。
8.【答案】C
【解析】本題考查的是土料壓實標準。非粘性土的控制指標是相對密度,然而在現場施工時,很難測得相對密度,因此應以干密度作為設計控制指標。
9.【答案】A

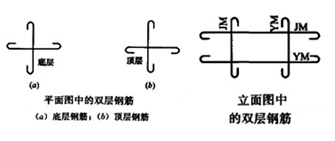

【解析】本題考查的是鋼筋配料。

10.【答案】A
【解析】本題考查的是現場臨時變壓器安裝和施工照明。金屬容器內照明電壓上限為12V。
11.【答案】D
【解析】本題考查的是水利工程建設稽察、決算與審計的內容。稽察工作由派出的稽察組具體承擔現場稽察任務,稽察組由稽察特派員或組長、稽察專家和特派員助理等稽察人員組成。
12.【答案】B
【解析】本題考查的是水利水電工程施工定額。零星材料費,以人工費機械費之和為計算基數。
13.【答案】C
【解析】本題考查的是項目劃分的原則。分部工程指:在一個建筑物內能組合發揮一種功能的建筑安裝工程,是組成單位工程的部分。對單位工程安全性、使用功能或效益起決定性作用的分部工程稱為主要分部工程。
14.【答案】A
【解析】本題考查的是承包單位分包管理職責。承包人未設立現場管理機構的情形屬于轉包。
15.【答案】A
【解析】本題考查的是施工質量事故分類與施工質量事故處理的要求。較大質量事故,由項目法人負責組織有關單位制定處理方案,經上級主管部門審定后實施,報省級水行政主管部門或流域備案。
16.【答案】A
【解析】本題考查的是工程結算。根據《住房城鄉建設部、財政部關于印發建設工程質量保證金管理辦法的通知》(建質[2017]138號),工程質量保證金的預留比例上限不得高于工程價款結算總額的3%。
17.【答案】A
【解析】本題考查的是施工質量監督。質量監督機構對堤防加固工程進行質量監督的方式應以抽查為主。
18.【答案】C
【解析】本題考查的是水工程實施保護的規定。禁止性規定如《水法》37條規定:禁止江河、湖泊、水庫、運河、渠道內棄置堆放阻礙行洪的物體和種植阻礙行洪的林木及高桿作物。
19.【答案】A
【解析】本題考查的是勞動安全與工業衛生的內容。選項A,宿舍、辦公室、休息室內嚴禁存放易燃易爆物品,未經許可不得使用電爐。
20.【答案】B
【解析】本題考查的是水力發電工程驗收的要求。水電工程驗收實行分級和分類驗收制度。工程蓄水驗收、樞紐工程專項驗收和工程竣工驗收由省級人民政府能源主管部門負責。
二、多項選擇題
21.【答案】ABE
【解析】本題考查的是常用測量?jì)x器及其作用。水準儀由望遠鏡、水準器(包括管水準器、圓水準器)及基座三個主要部分組成。
22.【答案】AC
【解析】本題考查的是土石壩的構造及作用。壩體排水的作用是降低壩體浸潤線及孔隙水壓力,防止壩坡土凍脹破壞。在排水設施與壩體、土基接合處,都應設置反濾層,其中貼坡排水和棱體排水最常用。
23.【答案】BDE
【解析】本題考查的是混凝土骨料的分類和質量要求。反映水泥混凝土質量的主要技術指標包括和易性、強度、變形、耐久性。
24.【答案】CDE
【解析】本題考查的是河道湖泊上建設工程設施的防洪要求。防洪區是指洪水泛濫可能淹及的地區,分為洪泛區、蓄滯洪區和防洪保護區。
25.【答案】BDE
【解析】本題考查的是施工單位管理人員安全生產考核。能力考核是對申請人與所從事水利水電工程活動相應的文化程度、工作經歷、業績等的審核。
26.【答案】ABC
【解析】本題考查的是項目法人質量管理的內容。水利工程建設總體質量工作目標是,到2020年,水利工程質量水平全面提升,國家重點水利工程質量達到國際先進水平,人民群眾對水利工程質量滿意度顯著提高。
27.【答案】BDE
【解析】本題考查水利水電工程機電設備的種類。水輪機按水流能量的轉換特征分為反擊式和沖擊式。反擊式水輪機按轉輪區內水流相對于主軸流動方向的不同分為混流式、軸流式、斜流式和貫流式。沖擊式水輪機按射流沖擊轉輪的方向不同分為水斗式、斜擊式和雙擊式。
28.【答案】ABCE
【解析】本題考查的是導流標準。導流建筑級別根據其保護對象、失事后果、使用年限和導流建筑物規模等指標劃分3~5級。
29.【答案】BD
【解析】本題考查的是鋼筋的主要力學性能。反映鋼筋塑性性能的基本指標是伸長率和冷彎性能。
30.【答案】BDE
【解析】本題考查的是水利工程竣工驗收的要求。在施工單位遞交了工程質量保修書、完成施工場地清理以及提交有關竣工資料后,項目法人應在30個工作日內向施工單位頒發經單位法定代表人簽字的合同工程完工證書。
三、案例分析
【案例一】
【參考答案】1.計劃工期為36天;
關鍵線路為:C→D→F→H→Q→J→M→N;
L(⑧→⑩)實線代表L工作的持續時間為5天,波浪線長度代表L工作具有11天的自由時差。
2.D工作完成5天的工作量,延誤3天,影響工期3天;
E工作完成4天的工作量,延誤5天,不影響工期;
G工作完成5天的工作量,延誤4天,不影響工期。
3.事件2責任方為承包人,K工作延誤5天,不影響計劃工期。
4.根據增加費用最小的原則,首先選擇J工作(或鋼筋安裝),壓縮2天(或工作時間從9天調整為7天);其次選擇M工作(或預埋件安裝),壓縮1天(或工作時間從5天調整為4天),增加費用為7萬元。
【案例二】
【參考答案】
1.水庫工程等別為Ⅳ等;水閘等主要建筑級別為4級;注冊建造師執業工程規模為中型,執業級別為一級、二級建造師。
2.按設計要求圍堰頂高程為46+2.8+0.5=49.3<50m,滿足規范要求。
四口:通道口、預留洞口、樓梯口、電梯井口。
3.場地四周設置高度不低于1.5m的圍墻不妥,應為不低于2.2m的圍墻;
人貨兩用的施工升降機在使用時可以人貨混裝不妥,應為嚴禁人貨混裝;
電熱設施由值班人員輪流保管不妥,應由專人保管。
4.檔案專項驗收的初步驗收和正式驗收分別由監理單位和項目法人主持進行不妥;初步驗收應由工程竣工驗收主持單位委托相關單位主持;正式驗收應由工程竣工驗收主持單位的檔案業務主管部門主持。
【案例三】
【參考答案】
1.施工企業主要負責人、項目負責人及專職安全生產管理人員。
應急保障措施內容:信息與通信保障;人力資源保障;應急經費保障;物資與裝備保障。
2.上游翼墻及鋪蓋的澆筑次序不滿足規范要求。合理的施工安排包括:鋪蓋應分塊間隔澆筑;與翼墻毗鄰部位的1號和10號鋪蓋應等翼墻沉降基本穩定后再澆筑。
交通橋強度達到設計強度的70%組織拆模不妥,閘墩間距為6m,應在交通橋強度達到設計強度75%組織拆模。
3.報工程質量監督核備不妥,本例為大型水閘,閘室底板分部為主要分部工程,應報工程質量監督核定;
監理單位組織設計單位、施工單位成立工程外觀質量評定工作組不妥,應由法人組織監理、設計、施工及運行管理等單位成立工程外觀質量評定工作組;
工作組由5人組成不妥,大型工程不宜少于7人。
4.腳手架外緣距該架空線路最小距離為2.0m不符合規范要求,應為4.0m;上下腳手架的斜道搭設在外電線路不妥,嚴禁搭設在外電線路一側。
生產安全事故劃分依據:死亡(失蹤)人數、重傷(中毒)人數、直接經濟損失。
本題屬于一般事故。
【案例四】
1.(1)觀點一、觀點三和觀點四符合不平衡報價適用條件。
(2)不平衡報價的利:既不提高總報價、不影響報價得分,又能在后期結算時得到更理想的經濟效益。
不平衡報價的弊:投標人報低單價的項目,如工程量施工時增多將造成承包人損失;不平衡報價過多或過于明顯可能導致報價不合理,引起投標無效或不能中標。
2.施工單位在分包管理方面應履行的主要職責:
(1)工程分包應經發包人書面認可或應在施工承包合同中約定;
(2)簽訂工程分包合同,并送發包人備案;
(3)對其分包項目的實施以及分包人的行為向發包人負全部責任;
(4)設立項目管理機構,組織管理所承包或分包工程的施工活動。
對于發包人提出的索賠,承包人的意見不合理。發包人推薦分包人,若承包人接受,則對其分包項目的實施以及分包人的行為向發包人負全部責任。
3.①補充勘探費用不應計入。承包人為其臨時工程所需進行的補充勘探費用由承包人自行承擔。
②不可避免的土方開挖超挖量不應計入。該費用已包含在基坑土方開挖單價中。
③以合同工程量作為申報結算工程量有錯誤。合同工程量是合同工程估算工程量,結算工程量應為按設計圖示尺寸計算的有效實體方體積量。
4.高空作業級別:三級高處作業;
高空作業種類:特殊高處作業中的夜間高處作業;
文明工地創(chuàng )建在施工單位的領導下進行不妥,應是在項目法人的統一領導下進行。
