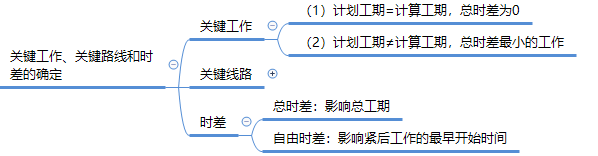

2022二建管理:雙代號網絡(luò )計劃的自由時差、總時差【視頻+習題】
二級建造師考試《建設工程施工管理》雙代號網絡(luò )計劃的自由時差、總時差考點,歷年分值在1-2分左右,考情分析+視頻講解+高清思維導圖+5題幫你輕松拿下此考點,歡迎收藏分享。
年份 | 題型 | 試題數量 | 所占分值 |
2021(1) | 單選 | 1 | 1 |
2021(2) | 多選 | 1 | 2 |
2020(1) | — | — | — |
2020(2) | 單選 | 1 | 1 |
2019 | 單選 | 1 | 1 |
【2021年多選】在工程網絡(luò )計劃中,工作的自由時差等于其( )。
A.與所有緊后工作之間間隔時間的最小值
B.所有緊后工作最早開始時間的最小值減去本工作的最早完成時間
C.在不影響其緊后工作最早開始時間的前提下可以利用的機動時間
D.完成節點最早時間減去開始節點最早時間減去本工作持續時間
E.最遲開始時間與最早開始時間的差值
【2021年單選】關于總時差、自由時差和間隔時間相互關系的說法,正確的是( )。
A.自由時差一定不超過其與緊后工作的間隔時間
B.與其緊后工作間隔時間均為0的工作,總時差一定是0
C.工作的自由時差是0,總時差一定是0
D.關鍵節點間的工作,總時差和自由時差不一定相等
【2020年單選】網絡(luò )計劃中,某項工作的持續時間是4天,最早第2天開始,兩項緊后工作分別最早在第8和第12天開始。該項工作的自由時差是( )天。
A.4
B.2
C.6
D.8
【2019年單選】某工作有2個緊后工作,緊后工作的總時差分別是3天和5天,對應的間隔時間分別是4天和3天,則該工作的總時差是( )天。
A.7
B.6
C.8
D.9

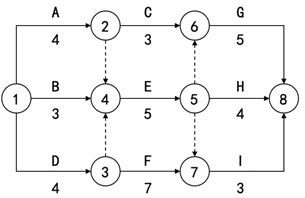

【2018年單選】某建設工程網絡(luò )計劃如下圖(時間單位:天),工作C的自由時差是( )天。
A.2
B.0
C.1
D.3

- · 2024二級建造師沖關寶典開通下載!實驗班、無憂班學員專屬學習資料
- · 二建考生了解相關信息要去這些地方,我不允許你不知道!
- · 視頻講解+思維導圖+金題鞏固,輕松掌握二建管理20個知識點
- · 2022二建管理知識點:總價合同(視頻+思維導圖)
- · 2022二建《管理》:1張高清思維導圖+5題攻克單價合同
- · 2022二建《管理》:1張高清思維導圖+5題掌握施工發承包模式
- · 2022二建管理:視頻講解+思維導圖學會(huì )施工生產安全事故的處理
- · 2022二建管理:1張高清思維導圖+5題掌握安全生產管理制度
- · 2022二建管理:1張高清思維導圖+5題掌握工程質量事故分類
- · 2022二建管理:雙代號網絡(luò )計劃的自由時差、總時差【視頻+習題】
