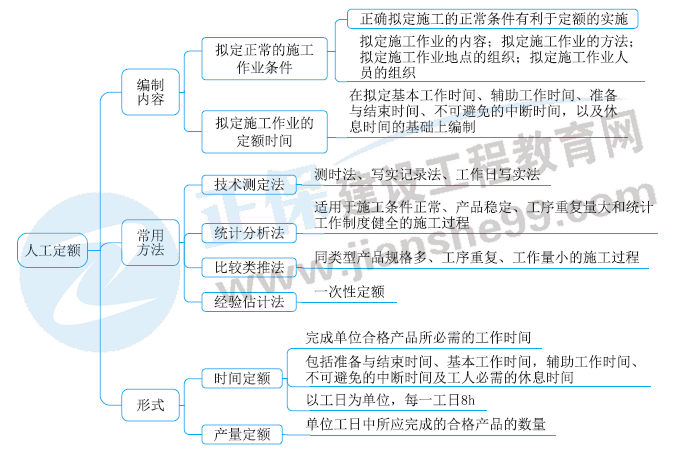

2022二建《管理》:1張高清思維導圖+5題掌握人工定額的編制方法
二級建造師考試《建設工程施工管理》人工定額的編制方法考點,歷年分值在1-3分左右,考情分析+視頻講解+高清思維導圖+5題幫你輕松拿下此考點,歡迎收藏分享。
年份 | 題型 | 試題數量 | 所占分值 |
2021(1) | — | — | — |
2021(2) | 單選/多選 | 1/1 | 3 |
2020(1) | 多選 | 1 | 2 |
2020(2) | 單選 | 1 | 1 |
2019 | 單選/多選 | 1/1 | 3 |
【2021年單選】某工程需開挖土方量為500m3,人工定額是2.0m3/工日,一班制作業,擬安排10人。則持續時間是( )天。
A.25
B.50
C.100
D.200
【2021年多選】采用技術測定法制定定額時,測定各工序工時消耗的方法有( )。
A.理論計算法
B.統計分析法
C.測時法
D.寫實記錄法
E.工作日寫實法
【2020年多選】編制人工定額時,擬定正常的施工作業條件包括( )。
A.擬定施工作業的內容
B.擬定施工作業地點的組織
C.擬定施工作業的方法
D.擬定施工作業人員的組織
E.擬定施工作業的時間
【2019年單選】編制人工定額時,為了提高編制效率,對于同類型產品規格多,工序重復,工作量小的施工過程,宜采用的編制方法是( )。
A.技術測定法
B.統計分析法
C.比較類推法
D.試驗測定法
【2019年多選】編制砌筑工程的人工定額時,應計入時間定額的有( )。
A.領取工具和材料的時間
B.制備砂漿的時間
C.修補前一天砌筑工作缺陷的時間
D.結束工作時清理和返還工具的時間
E.閑聊和打電話的時間

- · 2024二級建造師沖關寶典開通下載!實驗班、無憂班學員專屬學習資料
- · 二建考生了解相關信息要去這些地方,我不允許你不知道!
- · 視頻講解+思維導圖+金題鞏固,輕松掌握二建管理20個知識點
- · 2022二建管理知識點:總價合同(視頻+思維導圖)
- · 2022二建《管理》:1張高清思維導圖+5題攻克單價合同
- · 2022二建《管理》:1張高清思維導圖+5題掌握施工發承包模式
- · 2022二建管理:視頻講解+思維導圖學會(huì )施工生產安全事故的處理
- · 2022二建管理:1張高清思維導圖+5題掌握安全生產管理制度
- · 2022二建管理:1張高清思維導圖+5題掌握工程質量事故分類
- · 2022二建管理:雙代號網絡(luò )計劃的自由時差、總時差【視頻+習題】
