2004年造價工程師案例分析試題

2007-06-05 13:35  來源:  字體:  打印

  試題一(20分)

  某房屋建筑工程項目,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工承包合同。施工合同中規定:

  (1)設備由建設單位采購,施工單位安裝;

  (2)建設單位原因導致的施工單位人員窩工,按18元/工日補償,建設單位原因導致的施工單位設備閑置,按表l.1中所列標準補償;

  表1.1 設備閑置補償標準表

機械名稱  臺班單價(元/臺班)  補償標準
大型起重機  1060  臺班單價的60%
自卸汽車(5t)  318  臺班單價的40%
自卸汽車(8t)  458  臺班單價的50%

  (3)施工過程中發生的設計變更,其價款按建標[2003]206號文件的規定以工料單價法計價程序計價(以直接費為計算基礎),間接費費率為10%,利潤率為5%,稅率為3.41%。

  該工程在施工過程中發生以下事件:

  事件l:施工單位在土方工程填筑時,發現取土區的土壤含水量過大,必須經過晾曬后才能填筑,增加費用30 000元,工期延誤l0天。

  事件2:基坑開挖深度為3m,施工組織設計中考慮的放坡系數為0.3(已經監理工程師批準)。施工單位為避免坑壁塌方,開挖時加大了放坡系數,使土方開挖量增加,導致費用超支10 000元,工期延誤3天。

  事件3:施工單位在主體鋼結構吊裝安裝階段發現鋼筋混凝土結構上缺少相應的預埋件,經查實是由于土建施工圖紙遺漏該預埋件的錯誤所致。返工處理后,增加費用20 000元,工期延誤8天。

  事件4:建設單位采購的設備沒有按計劃時間到場,施工受到影響,施工單位一臺大型起重機、兩臺自卸汽車(載重5t、8t各一臺)閑置5天,工人窩工86工日,工期延誤5天。

  事件5:某分項工程由于建設單位提出工程使用功能的調整,須進行設計變更。設計變更后,經確認直接工程費增加l8 000元,措施費增加2000元。

  上述事件發生后,施工單位及時向建設單位造價工程師提出索賠要求。

  問題

  1.分析以上各事件中造價工程師是否應該批準施工單位的索賠要求?為什么?

  2.對于工程施工中發生的工程變更,造價工程師對變更部分的合同價款應根據什么原則確定?

  3.造價工程師應批準的索賠金額是多少元?工程延期是多少天?

  解析

  問題1:事件l不應該批準。

  這是施工單位應該預料到的(屬施工單位的責任)。

  事件2不應該批準。

  施工單位為確保安全,自行調整施工方案(屬施工單位的責任)。

  事件3應該批準。

  這是由于土建施工圖紙中錯誤造成的(屬建設單位的責任)。

  事件4應該批準。

  是由建設單位采購的設備沒按計劃時間到場造成的(屬建設單位的責任)。

  事件5應該批準。

  由于建設單位設計變更造成的(屬建設單位的責任)。

  問題2

  變更價款的確定原則為:

  (1)合同中已有適用于變更工程的價格,按合同已有的價格計算、變更合同價款;

  (2)合同中只有類似于變更工程的價格,可以參照此價格確定變更價格,變更合同價款;

  (3)合同中沒有適用或類似于變更工程的價格,由承包商提出適當的變更價格,經造價工程師確認后執行;如不被造價工程師確認,雙方應首先通過協商確定變更工程價款;

  當雙方不能通過協商確定變更工程價款時,按合同爭議的處理方法解決。

  問題3

  (1)造價工程師應批準的索賠金額為

  事件3:返工費用:20 000元

  事件4:機械臺班費:(1060×60%+318×40%+458×50%)×5=496l(元)

  人工費:86×18=1548(元)

  事件5:應給施工單位補償:

  直接費:l8 000+2000=20 000(元)

  間接費:20000×10%=2000(元)

  利潤:(20 000+2000)×5%=1100(元)

  稅金:(20 000+2000+1100)×3.41%=787.71(元)

  應補償:20000+2000+1100+787.71=23 887.71(元)

  或:(18 000+2000)×(1+10%)(1+5%)(1+3.41%)=23 887.71(元)

  合計:20 000+4961+1548+23887.71=50396.71(元)

  (2)造價工程師應批準的工程延期為

  事件3:8天

  事件4:5天

  合計:13天

  試題二(20分)

  某建設單位經相關主管部門批準,組織某建設項目全過程總承包(即EPC模式)的公開招標工作。根據實際情況和建設單位要求,該工程工期定為兩年,考慮到各種因素的影響,決定該工程在基本方案確定后即開始招標,確定的招標程序如下:

  (1)成立該工程招標領導機構;

  (2)委托招標代理機構代理招標;

  (3)發出投標邀請書;

  (4)對報名參加投標者進行資格預審,并將結果通知合格的申請投標人;

  (5)向所有獲得投標資格的投標人發售招標文件;

  (6)召開投標預備會(huì );

  (7)招標文件的澄清與修改;

  (8)建立評標組織,制定標底和評標、定標辦法;

  (9)召開開標會(huì )議,審查投標書;

  (10)組織評標;

  (11)與合格的投標者進行質疑澄清;

  (12)決定中標單位;

  (13)發出中標通知書;

  (14)建設單位與中標單位簽訂承發包合同。

  問題

  1.指出上述招標程序中的不妥和不完善之處。

  2.該工程共有7家投標人投標,在開標過程中,出現如下情況:

  (1)其中1家投標人的投標書沒有按照招標文件的要求進行密封和加蓋企業法人印章,經招標監督機構認定,該投標作無效投標處理;

  (2)其中1家投標人提供的企業法定代表人委托書是復印件,經招標監督機構認定,該投標作無效投標處理;

  (3)開標人發現剩余的5家投標人中,有1家的投標報價與標底價格相差較大,經現場商議,也作為無效投標處理。

  指明以上處理是否正確,并說明原因。

  3.假設該工程有效標書經評標專家的評審,其中A、B、C三家投標單位投標方案的有關參數,如表2.1所示。

投標
方案
建設期費用支出(萬元) 項目運
營期(年)
項目運營期的
年運營成本(萬元)
工程報廢時的
殘值回收(萬元)
第1年末 第2年末
A  250  240  15  25  10
B  300  330  20  10 20
C  240  240  15  15  20

  若基準折現率為10%,且已知A方案壽命期年費用為72.40萬元;B方案壽命期年費用為69.93萬元。試計算C方案壽命期年費用,并利用年費用指標對三個投標方案的優劣進行排序(小數點后保留兩位)。

  4.建設單位從建設項目投資控制角度考慮,傾向于采用固定總價合同。固定總價合同具有什么特點?

  解析

  問題1

  第(3)條發出投標邀請書不妥,應為發布(或刊登)招標通告(或公告)。

  第(4)條將資格預審結果僅通知合格的申請投標人不妥,資格預審的結果應通知到所有投標人。

  第(6)條召開投標預備會(huì )前應先組織投標單位踏勘現場。

  第(8)條制定標底和評標定標辦法不妥,該工作不應安排在此處進行。

  問題2

  第(1)的處理是正確的,投標書必須密封和加蓋企業法人印章;

  第(2)的處理是正確的,企業法定代表人的委托書必須是原件;

  第(3)的處理是不正確的,投標報價與標底價格有較大差異不能作為判定是否為無效投標的依據。

  問題3

  c方案年費用:

  由以上計算結果可知:

  C方案的年費用最低,為最優方案,其次是B方案,A方案的費用最高,在三個方案中是最差的。

  問題4

  ①便于業主(或建設單位)投資控制。

  ②對承包人來說要承擔較大的風險(或發包人承擔的風險較小)。

  ③應在合同中確定一個完成項目總價。

  ④有利于在評標時確定報價最低的承包商。

  某工程項目由A、B、C、D四個分項工程組成,合同工期為6個月。施工合同規定:

  (1)開工前建設單位向施工單位支付l0%的工程預付款,工程預付款在4、5、6月份結算時分月均攤抵扣;

  (2)保留金為合同總價的5%,每月從施工單位的工程進度款中扣留l0%,扣完為止;

  (3)工程進度款逐月結算,不考慮物價調整;

  (4)分項工程累計實際完成工程量超出計劃完成工程量的20%時,該分項工程工程量超出部分的結算單價調整系數為0.95.各月計劃完成工程量及全費用單價如表3.1所示。

  1、2、3月份實際完成的工程量如表3.2所示。

  解析

  問題

  1.該工程預付款為多少萬元?應扣留的保留金為多少萬元?

  2.各月應抵扣的預付款各是多少萬元?

  3.根據表3.2提供的數據,計算l、2、3月份造價工程師應確認的工程進度款各為多少萬元?

  4.分析該工程l、2、3月末時的投資偏差和進度偏差。

  解析

  問題1

  合同價為:(500+750)×180+(600+800)×480+(900+1100+1100)×360+(850+950)×300 =255.3(萬元)

  (1)工程預付款為:255.3×10%=25.53(萬元)

  (2)保留金為:255.3×5%=12.765(萬元)

  問題2

  各月應抵扣的工程預付款為:

  第4月開始每月扣:25.53÷3=8.51(萬元)

  4月:8.51萬元;5月:8.51萬元;6月:8.51萬元。

  問題3

  1月份:

  該月實際完成工程量超過了計劃工程量。

  應確認的工程進度款:560×180×0.9=90 720(元)=9.072(萬元)

  2月份:

  因為:560+550=1110(m3)<1500(m3

  所以A分項工程結算單價不調整。

  應確認的工程進度款:(550×180+680×480)×0.9=382 860(元)=38.286(萬元)

  3月份:

  因為:680+1050=1730(m3)>1680(m3

  所以B分項工程超出計劃工程量20%部分的結算單價應調整。

  超出計劃工程量20%部分的工程量為:1730-1680=50(m3

  相應的結算單價調整為:480×0.95=456(元/m3

  應確認的工程進度款為:

  [(1050-50)×480+50×456+450×360]×0.9 =598 320(元)=59.832(萬元)

  或[(1050-50)×480+(1730-1680)×480×0.95+450×360]×0.9 =598 320(元)=59.832(萬元)

  問題4

  1、2、3月末的投資偏差和進度偏差:

  1月末投資偏差:560×180-560×180=0

  投資沒有偏差。

  1月末進度偏差:500×180-560×180=-10 800(元)

  進度提前l(fā).08萬元。

  2月末投資偏差:(1110×180+680×480)-(1110×180+680×480)=0

  投資沒有偏差。

  2月末進度偏差:(1250×180+600×480)-(1110×180+680×480)=-13 200(元)

  進度提前l(fā).32萬元。

  3月末投資偏差:[1110×180+(1730-50)×480+50×456+450×360]-(1110×180+1730×480+450×360)=-1200(元)

  投資節約0.12萬元;

  3月末進度偏差:(1250×180+1400×480+900×360)-(1110×l80+1730×480+450×360)=28 800(元)

  進度拖延2.88萬元。

  試題四 (20分)

  某施工單位編制的某工程網絡(luò )圖,如圖4.1所示,網絡(luò )進度計劃原始方案各工作的持續時間和估計費用,如表4.1所示。

工作 持續時間(天) 費用(萬元)
A 12 18
B 26 40
C 24 25
D 6 15
E 12 40
F 40 120
G 8 16
H 28 37
I 4 10
J 32 64
K 16 16

  問題

  1.在答題紙圖4.2上,計算網絡(luò )進度計劃原始方案各工作的時間參數,確定網絡(luò )進度計劃原始方案的關鍵路線和計算工期。

  2.若施工合同規定:工程工期93天,工期每提前一天獎勵施工單位3萬元,每延期一天對施工單位罰款5萬元。計算按網絡(luò )進度計劃原始方案實施時的綜合費用。

  3.若該網絡(luò )進度計劃各工作的可壓縮時間及壓縮單位時間增加的費用,如表4.2所示。確定該網絡(luò )進度計劃的最低綜合費用和相應的關鍵路線,并計算調整優化后的總工期(要求寫出調整優化過程)。

工作 可壓縮時間(天) 壓縮單位時問增加的費用(萬元/天)
A 2 2
B 2 4
C 2 3.5
D O /
E 1 2
F 5 2
G 1 2
H 2 1.5
I 0 /
J 2 6
K 2 2

  解析

  問題1

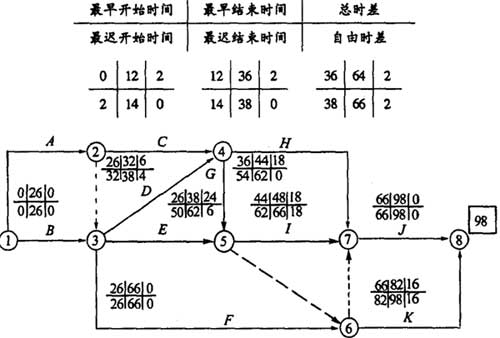

  圖4.2網絡(luò )時間參數計算

  關鍵路線:①-③-⑥一⑦-⑧

  (或關鍵工作為B、F、J;或在圖中直接標出)

  計算工期:98天(或在圖中標出)

  問題2

  計算綜合費用:

  原始方案估計費用:

  18+40+25+15+40+120+16+37+10+64+16=40l(萬元)

  延期罰款:5×(98-93)=25(萬元)

  綜合費用為:401+25=426(萬元)

  問題3

  第一次調整優化:在關鍵線路上取壓縮單位時間增加費用最低的F工作為對象壓縮2天。

  增加費用:2×2=4(萬元)

  第二次調整優化:ACHJ與BFJ同時成為關鍵工作,選擇H工作和F工作為調整對象,各壓縮2天。

  增加費用:2×(1.5+2)=7(萬元)

  第三次調整優化:ACHJ與BFJ仍為關鍵工作,選擇A工作和F工作作為調整對象,各壓縮1天。

  增加費用:1×(2+2)=4(萬元)

  優化后的關鍵線路為:

  ①一③一⑥一⑦一⑧(或關鍵工作為A、C、H、J)

  和①一②一④一⑦一⑧(或關鍵工作為B、F、J)

  總工期:98-2-2-1=93(天)

  最低綜合費用:401+4+7+4=416(萬元)

  試題五(25分)

  某地區2004年初擬建一工業項目,有關資料如下:

  1.經估算國產設備購置費為2000萬元(人民幣)。進口設備FOB價為2500萬元(人民幣),到岸價(貨價、海運費、運輸保險費)為3020萬元(人民幣),進口設備國內運雜費為100萬元。

  2.本地區已建類似工程項目中建筑工程費用(土建、裝飾)為設備投資的23%,2001年已建類似工程建筑工程造價資料及2004年初價格信息,如表5.1所示,建筑工程綜合費率為24.74%。設備安裝費用為設備投資的9%,其他費用為設備投資的8%,由于時間因素引起變化的綜合調整系數分別為0.98和1.16. 3.基本預備費率按8%考慮。

  表5.1  2001年已建類似工程建筑工程造價資料及2004年初價格信息表

名稱 單位 數量 2001年預算單價 (元) 2004年初預算單價 (元)
人工 工日 24 000 28 32
鋼材 t 440 2410 4100
木材 m3 120 125l 1250
水泥 t 850 352 383

名稱

單位

合價

調整系數

其他材料費

萬元

198.50

1.10

機械臺班費

萬元

66.00

1.06

  問題1.按照答題紙表5.2的給定數據和要求,計算進口設備購置費用。

  2.計算擬建項目設備投資費用。

  3.試計算:

  (1)已建類似工程建筑工程直接工程費、建筑工程費用。

  (2)已建類似工程建筑工程中的人工費、材料費、機械臺班費分別占建筑工程費用的百分比(保留小數點后兩位)。

  (3)2004年擬建項目的建筑工程綜合調整系數(保留小數點后兩位)。

  4.估算擬建項目工程建設靜態投資。

  解析

  問題1

  表5.2  進口設備購置費用計算表

序號 項目 費率 計算式 金額(萬元)
(1) 到岸價格 3020.00
(2) 銀行財務費 0.5% 2500×0.5% 12.50
(3) 外貿手續費 1.5% 3020×1.5% 45.30
(4) 關稅 10% 3020×10% 302
(5) 增值稅 17% (3020+302)×17% 564.74
(6) 設備國內運雜費     100.00
進口設備購置費 (1)+(2)+(3)+(4)+(5)+(6) 4044.54

  問題2

  擬建項目設備投資費用:

  4044.54+2000.00=6044.54(萬元)

  問題3

  (1)

  ①人工費:24 000×28=67.20(萬元)

  材料費:440×2410+120×1251+850×352+1 985 000=349.47(萬元)

  則已建類似工程建筑工程直接工程費:67.20+349.47+66.00=482.67(萬元)

  ②已建類似工程建筑工程費用:482.67×(1+24.74%)=602.08(萬元)

  (2)人工費占建筑工程費用的比例:67.20÷602.08×100%=11.16%材料費占建筑工程費用的比例:349.47÷602.08×100%=58.04%機械臺班費占建筑工程費用的比例:66.00÷602.08×100%=10.96%(3)2004年擬建項目的建筑工程綜合調整系數:

  人工費差異系數:32÷28=1.14

  擬建工程建筑工程材料費:

  440×4100+120×1250+850×383+1 985 000×1.1=446.31(萬元)

  材料費差異系數:446.31÷349.47=1.28

  機械費差異系數:l.06

  建筑工程綜合調整系數:

  (0.11×1.14+0.58×1.28+0.11×1.06)×(1+24.74%)=1.23

  或2004年擬建項目的建筑工程綜合調整系數:

  人工費:0.003 2×24 000=76.8(萬元)

  材料費:0.41×440+0.125×120+0.038 3×850+198.5×1.1=446.31(萬元)

  機械費:66.00×1.06=69.96(萬元)

  直接工程費:76.8+446.31+69.96=593.07(萬元)

  建筑工程綜合調整系數:593.07÷482.67=1.23

  問題4

  擬建項目工程建設靜態投資估算:

  建筑工程費:6044.54×23%×l.23=1710.00(萬元)

  安裝工程費:16044.54×9%×0.98=533.13(萬元)

  工程建設其他費用:l6044.54×8%×l.16=560.93(萬元)

  基本預備費:(6044.54+1710.00+533.13+560.93)×8%=707.89(萬元)

  靜態投資:l6044.54+1710.00+533.13+560.93+707.89=9556.49(萬元)

  或:6044.54×(1+23%×l.23+9%×0.98+8%×l.16)×(1+8%)=9556.49(萬元)

  試題六(30分)

  本試題分三個專業(I.土建工程、Ⅱ.工業管道安裝工程、Ⅲ.電氣安裝工程),請任選其中一題作答。若選作多題,按所答的第一題(卷面順序)計分。

  1.土建工程

  某工程柱下獨立基礎見圖6.1,共l8個。已知:土壤類別為三類土;混凝土現場攪拌,混凝土強度等級:基礎墊層Cl0,獨立基礎及獨立柱C20;棄土運距200m;基礎回填土夯填;土方挖、填計算均按天然密實土。

  問題

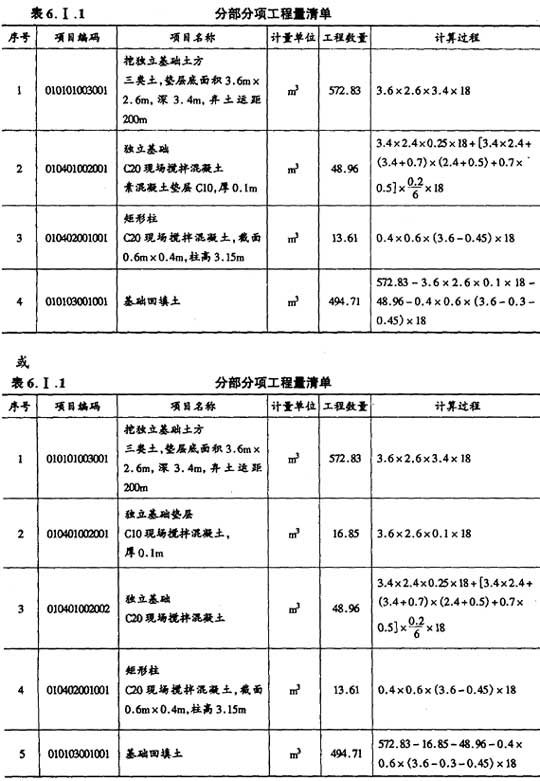

  1.根據圖示內容和《建設工程工程量清單計價規范》的規定,根據表6.1所列清單項目編制±0.00以下的分部分項工程量清單,并將計算過程及結果填入答題紙表6.1.1“分部分項工程量清單”。有關分部分項工程量清單統一項目編碼見表6.1:

  表6.1  分部分項工程量清單的統一項目編碼表

項目編碼 項目名稱 項目編碼 項目名稱
010101003 挖基礎土方 010402001 矩形柱
010401002 獨立基礎 010103001 土方回填(基礎)

  2.某承包商擬投標該工程,根據地質資料,確定柱基礎為人工放坡開挖,工作面每邊增加0.3m;自墊層上表面開始放坡,放坡系數為0.33;基坑邊可堆土490m3;余土用翻斗車外運200m.該承包商使用的消耗量定額如下:挖1m3土方,用工0.48工日(已包括基底釬探用工);裝運(外運200m)1m3土方,用工0.10工日,翻斗車0.069臺班。已知:翻斗車臺班單價為63.81元/臺班,人工單價為22元/工日。 計算承包商挖獨立基礎土方的人工費、材料費、機械費合價。

  3.假定管理費率為l2%;利潤率為7%,風險系數為l%。按《建設工程工程量清單計價規范》有關規定,計算承包商填報的挖獨立基礎土方工程量清單的綜合單價。(風險費以工料機和管理費之和為基數計算)

  (注:問題2、3的計算結果要帶計量單位。)

  問題2

  ①人工挖獨立柱基:

  [(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×2+ 3.3×0.33)×3.3+(1/3)×0.332×3.33]×18=1395.13(m3

  ②余土外運

  1395.13-490=905.13(m3

  ③工料機合價:

  1395.13×0.48×22+905.13×(0.1×22+0.069×63.81)=20 709.11(元)

  問題3土方綜合單價:20 709.11×(1+12%)(1+7%+1%)÷572.83=43.73(元/m3

  或:

  土方報價:20 709.11×(1+12%)(1+7%+1%)=25 049.74(元)

  土方綜合單價:25 049.74÷572.83=43.73(元/m3

  Ⅱ.工業管道安裝工程

  某一化工生產裝置中部分熱交換工藝管道系統,如圖6.Ⅱ所示。

  計算該管道系統工程相關費用的條件為:

  分部分項工程量清單項目費用合計1770萬元,其中人工費l5萬元。管理費、利潤分別按人工費的50%、60%計。

  腳手架搭拆的工料機費用按分部分項工程人工費的7%計,其中人工費占25%;大型機械進出場耗用人工費l萬元,材料費3萬元,機械費4.9萬元;安全、文明施工等措施項目費用總額為40萬元。

  其他項目清單費用l00萬元;規費80萬元。

  稅金按3.41%計。

  問題

  1.根據圖示內容和《建設工程工程量清單計價規范》的規定,編制分部分項工程量清單(不含法蘭有關分項),并將計算過程及結果填入答題紙表6.Ⅱ.1“分部分項工程量清單表”。要求編制的分部分項工程量清單統一項目編碼見表6.Ⅱ:

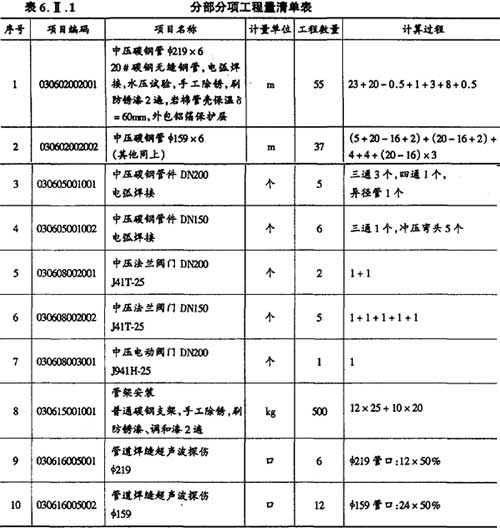

  表6.Ⅱ 分部分項工程量清單統一項目編碼

項目編碼 項目名稱 項目編碼 項目名稱
030602002
03060500l
030615001
中壓碳鋼管
中壓碳鋼管件
管架制作安裝
030608002
030608003
0306l6005
中壓法蘭閥門
中壓齒輪、液壓傳動、電動閥門
焊縫超聲波探傷
  2.依據上述條件計算單位工程費用,填入答題紙表6.Ⅱ.2“單位工程費用匯總表”。并在表下面列出措施項目清單費用和稅金的計算過程(計算式)。(保留兩位小數)

  說明

  1.某一化工廠生產裝置中的部分熱交換工藝管道系統如圖所示,圖中標注尺寸標高以m計,其他均以mm計。該管道系統工作壓力為2.0MPa. 2.管道:采用20#碳鋼無縫鋼管,管件:彎頭采用成品沖壓彎頭,三通、四通現場挖眼連接,異徑管現場摔制。

  3.閥門、法蘭:所有法蘭為碳鋼對焊法蘭;閥門型號除圖中說明外,均為J41H-25,采用對焊法蘭連接;系統連接全部為電弧焊。

  4.管道支架為普通支架,其中:Φ219×6管支架共l2處,每處25kg,Φl59×6管支架共l0處,每處20ks.支架手工除銹后刷防銹漆、調和漆兩遍。

  S.管道安裝完畢做水壓試驗,對管道焊口按50%的比例做超聲波探傷,其焊口總數為:Φ219×6管道焊口l2個Φl59×6管道焊口24個。

  6.管道安裝就位后。所有管道外壁手工除銹后均刷防銹漆兩遍,采用巖棉管殼(厚度為60mm)做絕熱層。外包鋁箔保護層。

  解析

  問題1(22分)

  表6.Ⅱ.1 分部分項工程量清單表

序號 項目名稱 金額(萬元)
l
2
3
4
5
分部分項工程量清單計價
措施項目清單計價
其他項目清單計價
規費
稅金
1770.00
51.34
100.00
80.00
68.25
/ 合計 2069.59

  措施項目清單費用計算過程(計算式):

  (1)腳手架搭拆費:15×7%+15 × 7%×25%×(50%+60%)=1.05+0.29=1.34(萬元)

  (2)大型機械進出場費:(1+3+4.9)+1×(50%+60%)=8.9+1.1=10(萬元)

  (3)安全、文明施工等措施項目費用:40萬元

  (4)措施項目清單費用合計:1.34+10+40=51.34(萬元)

  稅金計算過程(計算式):稅金=(1770+51.34+100+80)×3.41%=68.25(萬元)

  Ⅲ.電器安裝工程

  某貴賓室照明系統中一回路如圖6. Ⅲ所示。

  表6. Ⅲ中數據為計算該照明工程的相關費用:

  表6.3Ⅲ   照明工程各項目的相關費用

序號 項目名稱 計量單位 安裝費(元) 主材
人工費 材料費 機械使用費 管理費 利潤
單價(元) 消耗量
l 鍍鋅鋼管蜘沿磚、混凝土結構暗配 m 1.98 0.58 0.20 0.71 0.59 4.50 1.03
2 管內穿阻燃絕緣導線ZRBV-1.5mm2 m 0.30 0.18 0 0.1l 0.09 1.20 1.16
3 接線盒暗裝 個 1.20 2.20 0 0.43 0.36 2.40 1.02
4 開關盒暗裝 個 1.20 2.20 0 0.43 0.36 2.40 1.02

  問題

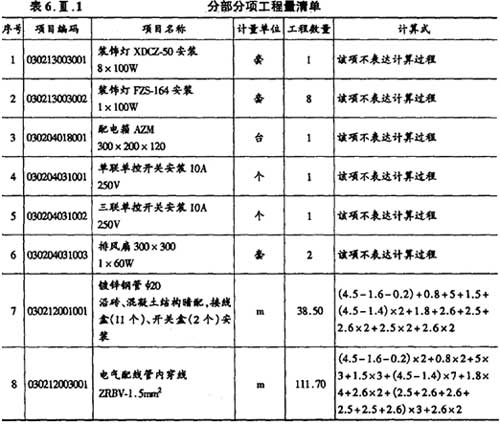

  1.根據圖示內容、《建設工程工程量清單計價規范》的規定及答題紙表6.Ⅲ.1給定的項目統一編碼編制分部分項工程量清單,并將計算過程及結果填入答題紙表6.Ⅲ.1“分部分項工程量清單”。

  2.依據上述相關費用數據計算鍍鋅鋼管敷設項目和管內穿線項目的工程量清單綜合單價,并分別填入答題紙表6.Ⅲ.2和6.Ⅲ.3“分部分項工程量清單綜合單價計算表”。

  問題2(20分)

  表6.Ⅲ.2 分部分項工程量清單綜合單價計算表(1)

  工程名稱:萊貴賓宣照明安裝工程 計量單位:m

  項目編碼:030212001001 工程數量:38.50

  項目名稱:電氣配管Φ20 綜合單價:10.94元/m

序號 工程內容 單位 數量

其   中

小計
人工費 材料費 機械使用費 管理費 利潤
l 鍍鋅鋼管Φ20沿磚、混凝土結構暗配 m 38.50 76.23 22.33 7.70 27.34 22.72
鍍鋅鋼管Φ20 m 39.66   178.47
2 接線盒安裝 個 11 13.20 24.20   4.73 3.96
接線盒 個 11.22   26.93
3 開關盒安裝 個 2 2.40 4.40   0.86 0.72
開關盒 個 2.04    4.90
/ 合計 / / 91.83 261.23 7.70 32.93 27.40 421.09

  表6.Ⅲ.3 分部分項工程量清單綜合單價計算表(2)

  工程名稱:萊貴賓宣照明安裝工程 計量單位:m

  項目編碼:030212003001 工程數量:111.70

  項目名稱:管內穿線1.5mm2 綜合單價:2.09/m

序號 工程名稱 單位 數量
其中
合計
人工費 材料費 機械使用費 管理費 利潤
1 管內穿線ZRBV-1.5mm2 m(單線) 112.70 33.81 20.29 0 12.40 10.14
阻燃絕緣導線 ZRBV-1.5mm2 m 130.73   156.88
合計     33.81 177.17 0 12.40 10.14 233.52
為您推薦

閱讀排行

更多
2025一造輔導

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
  • 下載 1. 一級造價師考試重點資料
  • 下載 2. 一級造價工程師高效備考資料
網站地圖
察隅县| 衡水市| 牙克石市| 墨玉县| 乌拉特中旗| 合肥市| 疏勒县| 称多县| 池州市| 高安市| 胶南市| 庆城县| 普定县| 敖汉旗| 灌南县| 乃东县| 东至县| 视频| 常宁市| 伊金霍洛旗| 裕民县| 准格尔旗| 繁昌县| 乐亭县| 当雄县| 阳新县| 司法| 寿光市| 北流市| 凤山市| 郯城县| 金川县| 鲁甸县| 长春市| 威海市| 鄂温| 岑溪市| 宁国市| 海淀区| 晋城| 合作市|
