    2020注冊咨詢項目管理考前必背考點:工程項目進度控制

    2019-04-22 10:49 來源:建設工程教育網
    打印
    字體:

    一、工程項目進度控制的依據

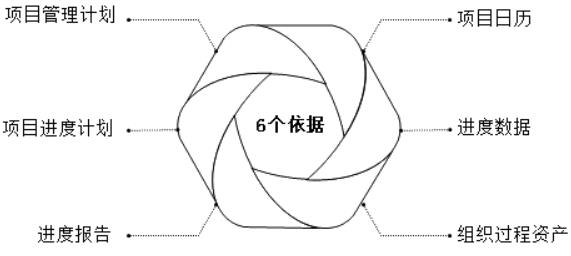

    工程項目進度控制的依據

    二、工程項目進度控制方法

    (一)進度監測的系統過程

    1.進度計劃執行中的跟蹤檢查

    (1)定期收集進度報表資料;

    (2)現場實地檢查工程進展情況;

    (3)定期召開現場會議。

    2.實際進度數據的加工處理

    3.實際進度與計劃進度的對比分析

    常用的進度比較方法有:趨勢分析、關鍵路徑法和掙值管理。

    (1)趨勢分析

    1)橫道圖比較法。橫道圖比較法是指將項目實施過程中檢查實際進度收集的數據,經加工整理后直接用橫道線平行繪于原計劃的橫道線下,進行實際進度與計劃進度的比較方法。其特點是形象、直觀。

    2)前鋒線比較法:通過繪制某檢查時刻工程項目實際進度前鋒線,進行工程實際進度與計劃進度比較的方法就是前鋒線比較法,它主要適用于時標網絡計劃。所謂前鋒線,是指在原時標網絡計劃上,從檢查時刻的時標點出發,用點劃線依次將各項工作實際進展位置點連接而成的折線。前鋒線比較法就是通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置來判斷工作實際進度與計劃進度的偏差,進而判定該偏差對后續工作及總工期影響程度的一種方法。

    3)S形曲線比較法。S形曲線比較法是將項目的各檢查時間實際完成的工作量在S形曲線圖上進行實際進度與計劃進度相比較的一種偏差分析方法。通過將項目進度基準計劃的S形曲線和實際S形曲線繪制在同一張圖上,可以得到項目實際進度比計劃進度超前或拖后的時間,項目實際進度比計劃進度超額或拖欠的工作量完成情況。另外,還能進行后續的進度預測。

    4)香蕉曲線比較法

    香蕉曲線是由兩條S形曲線組合而成的閉合曲線。在一個坐標上,繪制一條按各活動均為最早開始時間安排進度的S曲線(簡稱ES曲線),再繪制一條按各活動均為最遲開始時間安排進度的S曲線(簡稱LS曲線),兩條曲線形成香蕉狀。在項目進度實施過程中,實際進度曲線應當落在ES曲線和LS曲線包含的區域內。

    5)列表比較法。當工程進度計劃用非時標網絡圖表示時,可采用列表比較法進行實際進度與計劃進度的比較。這種方法是記錄檢查日期應該進行的工作名稱及其已經作業的時間,然后列表計算有關時間參數,并根據工作總時差進行實際進度與計劃進度比較的方法。

    (2)關鍵路徑法。

    (3)掙值管理。

    采用進度績效測量指標,如進度偏差(SV)和進度績效指數(SPI),評價實際進度偏離初始進度基準的程度。總時差和最早結束時間偏差也是評價項目時間績效的基本指標。進度控制的重要工作包括:分析偏離進度基準的原因與程度,評估這些偏差對未來工作的影響,確定是否需要采取糾正或預防措施。

    【例題】(2012試題)將工程項目實際進度與計劃進度進行比較的方法主要有( )。

    A.關鍵線路比較法

    B.橫道圖比較法

    C.控制圖比較法

    D.前鋒線比較法

    E.列表比較法

    『正確答案』BDE

    『答案解析』本題考查的是工程項目進度控制方法。實際進度與計劃進度比較常用的方法有:趨勢分析(橫道圖比較法、前鋒線比較法、S形曲線比較法、香蕉曲線比較法、列表比較法)、關鍵路徑、掙值管理。

    (二)進度調整的系統過程

    1.分析產生偏差的主要原因

    對進度拖延原因分析可采用因果關系分析圖,影響因素分析表,工程量、勞動效率對比分析等方法,詳細分析進度拖延的各種影響因素及各因素影響量的大小。進度拖延的原因是多方面的,常見的有:

    (1)工程項目各相關單位之間的協調配合;

    (2)工程變更;

    (3)風險因素,包括政治、經濟、技術、自然等方面的各種預見或不可預見因素;

    (4)工期及相關計劃的失誤和管理過程中的失誤。

    2.分析進度偏差是否影響到其后續工作和總工期

    在實際工作中需要借助網絡計劃進行判斷。根據該項工作是否處于關鍵線路、其進度偏差是否超過該項工作的總時差和自由時差來判斷對后續工作和總工期的影響。

    【例題】(2016試題)分析時差對后續工期的影響通常需要借助網絡計劃進行判斷,根據該項目是否處于關鍵線路、其進度偏差是否超過該項工作的( )來判斷。

    A.早開始時間

    B.最遲開始時間

    C.總時差和總工期

    D.總時差和自由時差

    『正確答案』D

    『答案解析』本題考查的是工程項目進度控制的依據。根據該項工作是否處于關鍵線路、其進度偏差是否超過該項工作的總時差和自由時差來判斷對后續工作和總工期的影響。

    3.進度計劃調整

    (1)調整邏輯關系;

    (2)增、減工作的調整方法;

    (3)調整資源的投入;

    (4)調整工作的持續時間。

    【例題】(2017試題)如果要減少項目進度計劃的計算工期,可以采取的措施有( )。

    A.增加人員

    B.消減時差

    C.趕工

    D.增加平行作業

    E.取消部分工作

    『正確答案』ACDE

    『答案解析』本題考查的是工程項目進度控制方法。進度計劃的調整措施包括調整工作的邏輯關系,增、減工作,調整資源的投入、調整工作的持續時間等。

    三、工程項目進度控制的工作成果

    包括:工作績效信息、進度預測、變更請求、項目管理計劃更新、項目文件更新、組織過程資產更新。

    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    精準攻克失分點
    專業題目解析
    單科¥99元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 真題精選

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    普定县| 静海县| 灯塔市| 长岛县| 盘山县| 嘉禾县| 夏邑县| 云梦县| 南部县| 大名县| 德化县| 永修县| 崇文区| 辉县市| 阿巴嘎旗| 和平县| 韶山市| 团风县| 攀枝花市| 云龙县| 磐石市| 景宁| 绥棱县| 阿克陶县| 汝州市| 拜城县| 南陵县| 安图县| 集安市| 崇信县| 彭阳县| 卢龙县| 牟定县| 玉门市| 盘山县| 建宁县| 昌吉市| 普兰县| 茂名市| 肃南| 沾益县|
