一、采暖管道敷設方式分為:明裝和暗裝。
(一)干管的布置在上供下回式系統中供水干管可布置在設備層、頂層天花板下或吊頂內。回水干管可布置在地下室頂板下或地溝內。
水平干管要有一定的坡度、坡向,管道最高點設置排氣裝置,最低點設置泄水裝置。
回水干管或凝結水管道過門時,應設置過門地溝或門上繞行,為便于排氣和泄水,需設置放氣閥和泄水閥。
(二)立管的布置明裝立管可布置在房間窗間墻或墻角處。暗裝可布置在管道井、溝槽內。
(三)支管的布置支管布置與散熱器的位置及進出水口的位置有關,可同側,也可異側布置。
二、室內采暖管道的安裝室內采暖管道安裝順序:熱力入口→干管→立管→支管。
工藝流程是:安裝準備→管道預制加工→支架安裝→干管安裝→立管安裝→散熱器就位→支管安裝→試壓→沖洗→防腐保溫→調試。
(一)室內采暖管道安裝的基本要求:
1.管徑DN小于等于32㎜焊管,采用絲扣連接;DN大于32㎜焊管,采用焊接。
2.管道應設補償器,如波紋管補償器、套筒補償器、方型補償器等。
3.管道穿越基礎、樓板和墻壁應預留孔洞,安裝時加套管。安裝套管方法同熱水供應系統。
4.水平管道坡度 熱水采暖及汽水同向的蒸汽和凝結水管,坡度一般為3‰ 。

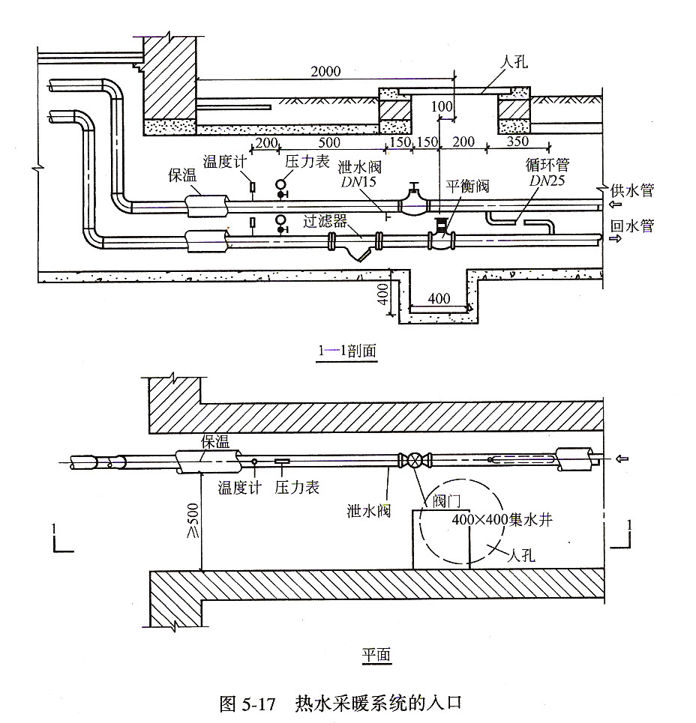

(二)總管及入口裝置的安裝采暖系統室內外界限以入口閥門為界。
入口裝置設有:平衡法、過濾器、壓力表、溫度計、循環管、旁通閥和泄水閥。
(三)采暖干管安裝干管安裝順序:管子調直→刷防銹漆→管子定位放線→安裝支架→管子地面組裝→調整→上架安裝。

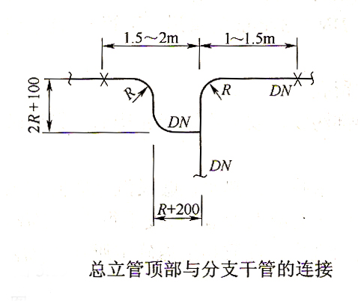

立管頂部如分為兩個水平支管時,應采用羊角彎連接。
敷設在非采暖房間的干管應保溫。

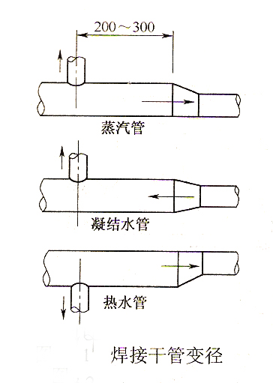

干管變徑時,采用偏心變徑管。立管位置距變徑處200~300mm。
(四)立管安裝立管穿樓板預留孔洞,安裝時加鋼套管,套管與管道之間用石棉繩或油麻填塞,并封堵好洞口。
立管管卡距地面1.5~1.8m之間。

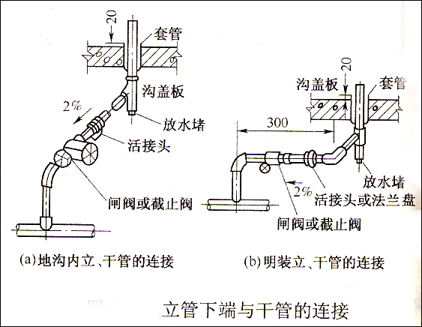

立管與干管之間的連接,應采用2個或3個彎頭連接。

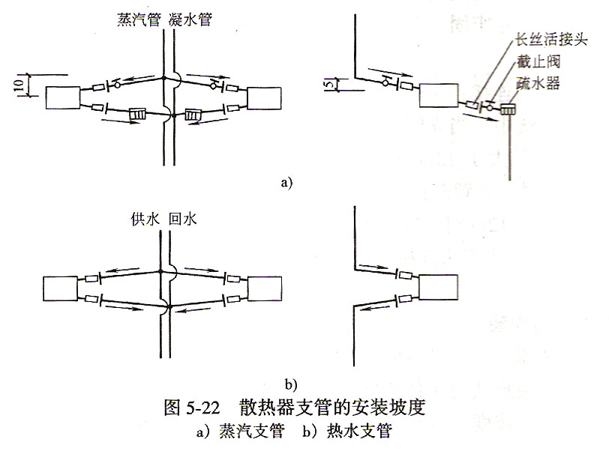

(五)散熱器支管安裝支管安裝要在散熱器安裝完畢后進行。安裝形式有同側連接、異側連接。
支管安裝必須有良好的坡度。
(六)試壓與沖洗試壓:系統安裝完畢,應作水壓試驗。
熱水采暖系統以1.5倍工作壓力為試驗壓力,保持5分鐘,壓力降不超過0.02MPa,降至工作壓力檢查,不滲不漏為合格。
沖洗:試壓完畢,對系統進行沖洗,直到出水清澈透明為止。
