造價工程師考試建設工程案例分析試題2018(二)
2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>
造價工程師考試建設工程案例分析試題

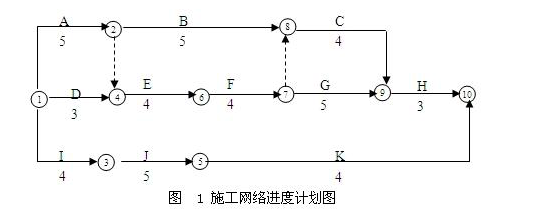

工作名稱
|
可壓縮時間(天)
|
每壓縮1天增加費用(元/天)
|
K
|
2
|
350
|
G
|
2
|
400
|
H
|
1
|
750
|
C
|
2
|
200
|
造價工程師考試建設工程案例分析試題答案
1)【答案】從工期控制的角度,先施工工作J,后施工工作F較合理。因為根據約束條件,可有兩個備選方案:方案1是先工作J后工作F計算的工期為21天;方案2是先工作F后工作J計算的工期為22天,方案1較合理。

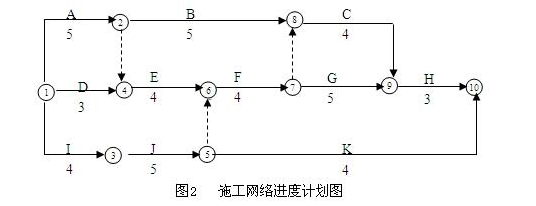

調整結果繪制成新網絡(luò )圖,如圖2所示。

調整后的關鍵線路有兩條,關鍵工作有:A、E、F、G、H、I、J,工期為21天。
2)【答案】由于工作I的時間延誤,使工作J的開始作業時間推遲3天,由于是關鍵工作,則該工程的總工期將為21+3=24(天);綜合費用增加:500×3+700×3=3600(元)。
3)【答案】工作J已經推遲3天情況后從經濟角度:
①首先壓縮G工作1天,
綜合費用增加變?yōu)?00×3+400+700×2=3300(元)
②其次再同時壓縮G工作和C工作各1天,
綜合費用增加變?yōu)?00×3+400×2+200+700=3200(元)
③由于壓縮H工作1天增加的費用750元大于延長1天罰款700元,從經濟角度考慮,不再壓縮。
結論:壓縮G工作2天;壓縮C工作1天,總工期22天,增加的綜合費用為3200元。
考前9天封閉式集訓 40天高分逆襲 現在加入>>

- · 2025年的造價工程師一級考試何時開始?
- · 2025年的一級造價工程師考試確切日期是何時?
- · 2024一級造價工程師合格線是多少?
- · 2024年一級造價工程師各科考試考點回顧
- · 【陳江潮老師】2025年一級造價工程師安裝案例零基礎預習免費試聽
- · 2024年一級造價工程師各科考試考點回顧
- · 2024年一級造價工程師《土建案例》考試考情分析
- · 2024年一級造價工程師考試真題及答案解析匯總
- · 2024年廣西一級造價工程師考試什么時候開始
- · 2024年湖北一級造價師什么時候開始考試
