試題五:(20分)
某工程項目發包人與承包人簽訂了施工合同,工期4個月,工程內容包括A、B兩項分項工程,綜合單價分別為360.00元/m³、220.00元/m³;管理費和利潤為人材機費用之和的16%;規費和稅金為人材機費用、管理費和利潤之和的10%,各分項工程每月計劃和實際完成工程量及單價措施項目費用見表5.1。
表5.1 分項工程工程量及單價措施項目費用數據表
工程量和費用名稱
|
月份
|
合計
|
||||
1
|
2
|
3
|
4
|
|
||
A分項工程
(m³)
|
計劃工程量
|
200
|
300
|
300
|
200
|
1000
|
實際工程量
|
200
|
320
|
360
|
300
|
1180
|
|
B分項工程
(m³)
|
計劃工程量
|
180
|
200
|
200
|
120
|
700
|
實際工程量
|
180
|
210
|
220
|
90
|
700
|
|
單價措施項目費用(萬元)
|
2
|
2
|
2
|
1
|
7
|

總價措施項目費用6萬元(其中安全文明施工費3.6萬元);暫列金額15萬元。

【答案】
合同價[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34萬元
工程預付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376萬元

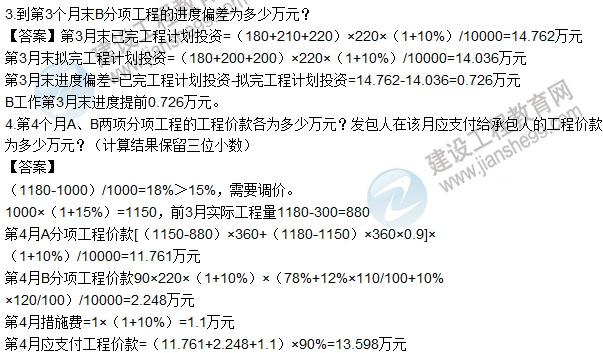

2.第2個月發包人應支付給承包人的工程價款為多少萬元?
【答案】第2、3月支付措施費=(6-3.6×60%)/2=1.92萬元
第2月應支付給承包人的工程價款=[(360×320+220×210)/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981萬元
