2018年一造《建設工程造價管理》試題及詳解(七)
二、多項選擇題(共20題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少1個錯誤。錯選,本題不得分;少選,所選的每個選項得0.5分)。
61.工程計價的依據有多種不同類型,其中工程單價的計算依據有()。
A.材料價格
B.投資估算指標
C.機械臺班費
D.人工單價
E.概算定額
【答案】ACD
【解析】本題考查的是工程造價含義。工程單價計算依據。包括人工單價、材料價格、材料運雜費、機械臺班費等。
62.根據造價工程師執業資格制度,注冊造價工程師的權利有()。
A.裁定工程造價經濟糾紛
B.執行工程計價標準
C.發起設立工程造價咨詢企業
D.依法獨立執行工程造價業務
E.保管和使用本人的注冊證書
【答案】CDE
【解析】本題考查的是執業。注冊造價工程師的權利:(1)使用注冊造價工程師名稱;(2)依法獨立執行工程造價業務;(3)在本人執業活動中形成的工程造價成果文件上簽字并加蓋執業印章;(4)發起設立工程造價咨詢企業;(5)保管和使用本人的注冊證書和執業印章;(6)參加繼續教育。
63.根據《建筑法》,申請領取施工許可證應當具備的條件有()。
A.建設資金已全額到位
B.已提交建筑工程用地申請
C.已經確定建筑施工單位
D.有保證工程質量和安全的具體措施
E.已完成施工圖技術交底和圖紙會(huì )審
【答案】CD
【解析】本題考查的是建筑法。申請領取施工許可證,應當具備如下條件:(1)已辦理建筑工程用地批準手續;(2)在城市規劃區內的建筑工程,已取得規劃許可證;(3)需要拆遷的,其拆遷進度符合施工要求;(4)已經確定建筑施工單位;(5)有滿足施工需要的施工圖紙及技術資料;(6)有保證工程質量和安全的具體措施;(7)建設資金已經落實;(8)法律、行政法規規定的其他條件。
64.對于列入建設工程概算的安全作業環境及安全施工措施所需的費用,施工單位應當用于()。
A.安全生產條件改善
B.專職安全管理人員工資發放
C.施工安全設施更新
D.安全事故損失賠付
E.施工安全防護用具采購
【答案】ACE
【解析】本題考查的是建設工程安全生產管理條例。施工單位對列入建設工程概
算的安全作業環境及安全施工措施所需費用,應當用于施工安全防護用具及設施
的采購和更新、安全施工措施的落實、安全生產條件的改善,不得挪作他用。
65.根據《合同法》,下列合同中,屬于效力待定合同的有()。
A.因重大誤解訂立的合同
B.惡意串通損害第三人利益的合同
C.在訂立合同時顯失公平的合同
D.超越代理權限范圍訂立的合同
E.限制民事行為能力人訂立的合同
【答案】DE
【解析】本題考查的是合同效力。本題可用排除法,選項AC,屬于可變更或者撤銷合同;選項B屬于無效合同。
66.工程項目決策階段編制的項目建議書應包括的內容有()。。
A.環境影響的初步評價
B.社會(huì )評價和風險分析
C.主要原材料供應方案
D.資金籌措方案設想
E.項目進度安排
【答案】ADE
【解析】本題考查的是工程項目建設程序。項目建議書的內容視項目不同而有繁有簡,但一般應包括以下幾方面內容:(1)項目提出的必要性和依據。(2)產品方案、擬建規模和建設地點的初步設想。(3)資源情況、建設條件、協作關系和設備技術引進國別、廠商的初步分析。(4)投資估算、資金籌措及還貸方案設想。(5)項目進度安排。(6)經濟效益和社會(huì )效益的初步估計。(7)環境影響的初步評價。
67.建設工程組織流水施工時,確定流水節拍的方法有()。
A.定額計算法
B.經驗估計法
C.價值工程法
D.ABC分析法
E.風險概率法
【答案】AB
【解析】本題考查的是流水施工的特點和參數。流水節拍可分別按下列方法確定:(1)定額計算法。(2)經驗估算法。

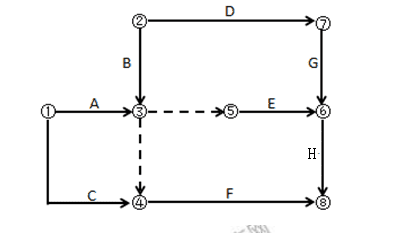

68.某工作雙代號網絡(luò )計劃如下圖所示,存在的繪圖錯誤有()。
A.多個起點節點
B.多個終點節點
C.存在循環回路
D.節點編號有誤
E.有多余虛工作
【答案】ADE
【解析】本題考查的是網絡(luò )圖的繪制。選項A正確,①、②節點均為開始節點;選項D正確,工作G開始節點的編號大于結束節點的編號;選項E正確,③→⑤工作為多余虛工作。
69.某工程網絡(luò )計劃執行到第8周末檢查進度情況見下表(單位:周)。
工作名稱 | 檢查計劃時尚需作業周數 | 到計劃最遲完成時尚余周數 | 原有總時差 |
H | 3 | 2 | 1 |
K | 1 | 2 | 0 |
M | 4 | 4 | 2 |
從中可得到的正確結論有()。
A.工作H影響總工期1周
B.工作K提前1周
C.工作K尚有總時差為零
D.工作M按計劃進行
E.工作H尚有總時差1周
【答案】AB
【解析】本題考查的是網絡(luò )計劃執行中的控制。選項C錯誤,工作K的尚有總時差等于到計劃最遲完成時尚余周數減去檢查計劃時尚需作業周數,即2-1=1(周);選項D錯誤,工作M的尚有總時差為4-4=0(周),原總時差為2周,所以M實際進度拖后2周,但是不影響總工期;選項E錯誤,工作H的尚有總時差為2-3=-1(周)。
70.工程風險管理計劃實施過程中的監控內容包括()。
A.制訂風險控制措施
B.評估風險控制措施產生的效果
C.跟蹤和評估風險的變化程度
D.確定風險的可接受性
E.監控潛在風險的發展
【答案】BCE
【解析】本題考查的是工程項目風險應對策略及監控。監控風險管理計劃實施過程的主要內容包括:(1)評估風險控制措施產生的效果;(2)及時發現和度量新的風險因素;(3)跟蹤、評估風險的變化程度;(4)監控潛在風險的發展,監測項目風險發生的征兆;(5)提供啟動風險應急計劃的時機和依據。

- · 2024年山東一級造價師考試是什么時候考
- · 2024年甘肅一級造價師考試科目是什么時候考
- · 2021一級造價師考試土建計量估分及試題答案詳解
- · 備考2021年甘肅省一級造價師試題詳解
- · 2021年一級造價師考試廣東歷年試題及詳解
- · 廣西2021年一級造價工程師考試試題詳解
- · 2021年一級造價師考試山西省考試試題及詳解
- · 2021一造考試《建設工程造價管理》試題及答案詳解
- · 一造考試《建設工程造價管理》2018年試題必看詳解
- · 福建省一級造價師考試2018年《建設工程造價管理》單選試題詳解
