二級建造師考試《建筑工程》實務部分練習題(一)

2010-09-06 09:54  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

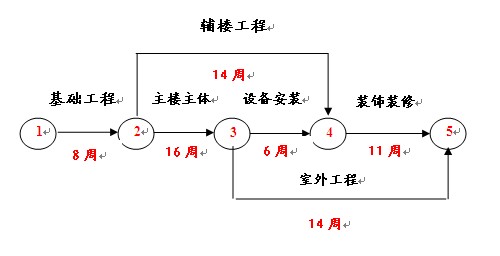

  第1題、某辦公樓由12層主體和三層輔樓組成。施工單位(乙方)與建設單位(甲方)簽訂了承建該辦公樓的施工合同合同工期為41周。合同約定,工期每提前(拖后)一天獎勵(或罰款)2500元。乙方提交了粗略的施工網絡進度計劃,如圖

  施工過程中發生了如下事件:
  事件1:在基坑開挖后,發現局部有軟土層,乙方配合地質調查,配合用工10個工日。根據批準的地基處理方案,乙方增加直接費5萬元。因地基復查使基礎施工工期延長3天,人工窩工15個工日
  事件2:輔樓施工時,因設計不當,甲方要求拆除已施工部分重新施工因此造成增加用工30個工日,材料費、機械臺班費計2萬元,輔樓主體工作拖延1周。
  事件3:在主樓主體施工中因施工機械故障,造成工人窩工8個工日,該工作工期延長4天。
  事件4:因乙方購買的施工管線材料質量不合格,甲方令乙方重新購買因此造成該項工作多用工8個工日,該項工作工期延長4天,材料損失費1萬元。
  事件5:鑒于工期較緊,經甲方同意,乙方在裝飾裝修時采取了加快施工的技術措施,使該項工作縮短了1周,該項技術措施費0.6萬元。
  其余各項工作實際作業工期和費用與原計劃相符。
  問題:
  1.該網絡計劃中哪些工作是主控對象(關鍵工作),計劃工期是多少?
  2.針對上述每一事件,分別敘述乙方能否向甲方提出工期及費用索賠的理由。
  3.該工程可得到工期的補償為多少天?工期獎(罰)款是多少?
  4.合同約定人工費標準是30元/工日,窩工人工費補償標準是18元/工日,該項工程相關直接費、間接費等綜合取費率為30%.工程清算時,乙方能得到的索賠款是多少?

  第1題案例解析:
  1.該網絡計劃中,主要控制對象有基礎工程、主樓工程、設備安裝、裝飾裝修。計劃工期41周。
  2. 事件1: 可以提出費用和工期索賠。因為地質條件變化是甲方應承擔的責任。由此發生的費用及關鍵工作工期延誤都可以提出索賠。
  事件2: 可以提出費用索賠。因為費用的增加是由甲方原因造成的,可提出費用索賠;而輔樓工作在不再關鍵線路上,拖延一周不會影響整個工期,不應提出工期索賠。
  事件3: 不應提出任何索賠。因為乙方的窩工費及關鍵工作工期的延誤是自身原因造成的。
  事件4: 不應提出任何索賠。因為室外工程管線材料質量不合格·是乙方自身原因造成的。
  事件5: 不應提出任何索賠。因為裝飾裝修工程工期縮短一周,是乙方采取的加快施工技術措施,是為了趕工期作出的決策,屬自身原因。
  3.該工程可得到工期補償3天。由于裝飾裝修工程工期縮短一周,總工期縮短了4天,故工期獎勵的對應天數為4天。工期獎勵款為4天裝飾裝修
  4.乙方應得到的索賠額為:(15工日×18元/工日+40工日×30元/工日+50000+20000)×(1+30%)=92911元

  建設工程教育網整理

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
德兴市| 集安市| 东乡县| 博爱县| 格尔木市| 龙游县| 建德市| 安吉县| 博白县| 延寿县| 陇川县| 明星| 宜兰县| 定南县| 措勤县| 阳原县| 揭阳市| 乐业县| 平原县| 区。| 锡林郭勒盟| 丰顺县| 福泉市| 丹江口市| 通许县| 贺州市| 昭苏县| 思南县| 沾益县| 海盐县| 嘉兴市| 龙州县| 阿城市| 榆树市| 台北市| 伊金霍洛旗| 怀集县| 霍邱县| 灵川县| 奎屯市| 密云县|
