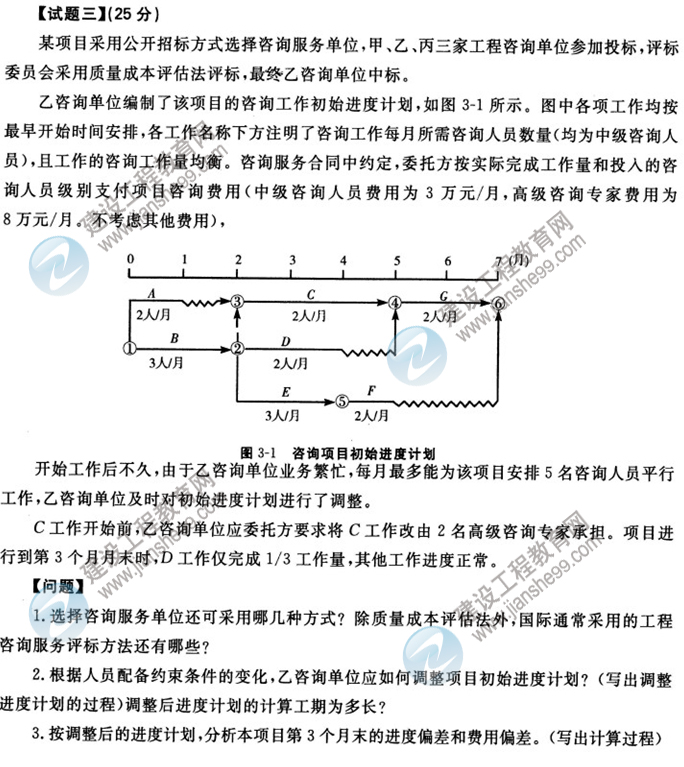

2012年咨詢工程師考試現代咨詢方法與實務試題及答案(3)
小編寄語:2013年咨詢工程師考試在即,歷年咨詢工程師考試試題更是準備咨詢工程師考試最寶貴的的資料,只要有效利用試題(親自動手做題、反復練習、試題做三遍),我們就可以通過對咨詢工程師試題的反復學習來提高應試技巧、熟絡(luò )題型重點,最終提高咨詢工程師考試分數! |
【試題三答案】
1. 選擇咨詢單位還可采用邀請招標、競爭性談判、單一來源采購以及國務院政府采購監督管理部門認定的其他方式;
國際通常采用的工程咨詢服務評標方法還有質量評估法、固定預算評估法、經評審的最低投標價法以及法律、法規和規章允許的其他方法。
由題意知,若按初始進度計劃工作,第3個月和第4個月的C、D、E工作將會(huì )出現超過5名咨詢人員平行工作的問題。又該咨詢項目初始進度計劃圖可知,線路1——2——5——6有兩個月的自由時差,則對此線路上的工作進行調整:E、f工作推遲兩個月。調整后進度計劃的計算工期仍為7個月。
3.第3個月末已完工作預算費用=(2+3×2+2+4/3)×3=34(萬元);
第3個月末計劃工作預算費用=(2+3×2+2+2)×3=36(萬元);
第3個月末已完工作實際費用=(2+3×2+4/3)×3+2×8=44(萬元)。
第3個月末的進度偏差=34-36=-2(萬元);
第3個月末的費用偏差=34-44=-10(萬元)。
本項目第3個月末的費用偏差為負值,表示費用超支;進度偏差為負值,表示進度延誤。
注明:以上答案解析為網絡(luò )來源。

- · 2025咨詢工程師的報名時間是什么時候?
- · 想知道2025年咨詢工程師的報考費用嗎?
- · 咨詢工程師2025年的報名流程是怎樣的?
- · 2025年咨詢工程師的報名入口如何找到?
- · 2004-2024年咨詢工程師考試歷年試題及答案解析匯總
- · 建設工程教育網2024年咨詢工程師考試《方法實務》考情分析
- · 2004-2024年咨詢工程師考試歷年試題及答案解析匯總
- · 2024年咨詢工程師新版教材即將上市 關注教材變動解析
- · 2024年咨詢工程師新版教材即將上市 關注教材變動解析
- · 秦皇島2020年咨詢工程師考試大綱
