2011年二級建造師資格考試《建設工程施工管理》練習題2

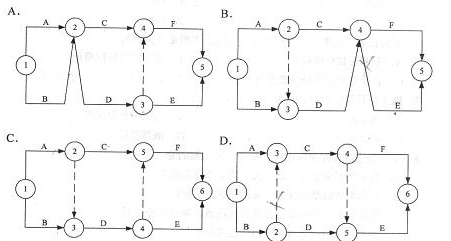

1.某分部工程各工作之間的邏輯關系如下表所示。根據該邏輯關系表繪出的正確網絡(luò )圖是( )。
工作 | A | B | C | D | E | F |
緊前工作 | — | — | A | A、B | D | C、D |
2.在工程網絡(luò )計劃中,關鍵工作是指( )的工作。
A.雙代號時標網絡(luò )計劃中箭線上無波形線
B.與其緊后工作之間時間間隔為零
C.最早開始時間與最遲開始時間相差最小
D.雙代號網絡(luò )計劃中兩端節點均為關鍵節點
3.關于時差的定義,下列說法正確的是( )。
A.自由時差是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間
B.自由時差是在不影響其緊后工作最遲開始時間的前提下,本工作可以利用的機動時間
C.總時差是在不影響其緊后工作最早完成時間的前提下,本工作可以利用的機動時間
D.總時差是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間
4.某工程施工網絡(luò )計劃經工程師批準后實施。已知工作A有5天的自由時差和8天的總時差。由于第三方原因,使工作A的實際完成時間比原計劃延長了12天。在無其它干擾的情況下,該工程的實際工期將延長( )天。
A.3
B.4
C.7
D.12
5.工程雙代號時標網絡(luò )計劃中,某工作箭線上的波形線表示( )。
A.該工作的自由時差
B.該工作的總時差
C.該工作與其緊前工作之間的時間間隔
D.該工作與其緊前工作之間的時距

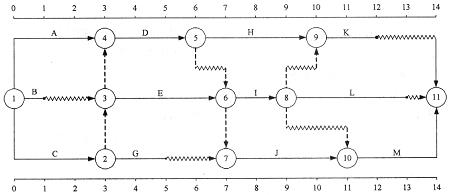

6.某工程雙代號時標網絡(luò )計劃如下圖所示(單位:天)。工作A的總時差和自由時差分別為( )天。
A.1和0
B.1和1
C.2和0
D.0和0

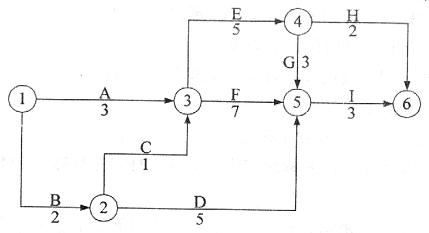

7.某工程雙代號網絡(luò )計劃如下圖所示(單位:天)。該網絡(luò )計劃的關鍵線路為( )。
A.①一③一⑤一⑥
B.①一③一④~⑤一⑥和①一②一③一④一⑤一⑥
C.①一②一⑤一⑥和①一②一③一④一⑥
D.①一②一③一⑤一⑥
8.在對影響施工質量的要素進行控制時,施工單位積極做好與施工現場周邊單位的溝通、協調,屬于( )的控制。
A.施工質量管理環境
B.施工作業環境
C.現場自然環境條件
D.施工技術環境
9.施工質量保證體系的運行,應按照( )循環的方式展開控制。
A.計劃一處理一實施一檢查
B.實施一檢查一計劃一處理
C.計劃一實施一檢查一處理
D.計劃一檢查一實施一處理
10.下列質量檢查方法中,屬于施工現場質量檢查實測法的是( )。
A.理化試驗
B.超聲波探傷
C.用線錘吊線檢查垂直度
D.用敲擊工具進行音感檢查
參考答案
1、C;2、C;3、A;4、B;5、A;6、A;7、B;8、A;9、C;10、C;
