99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼領取二建備考資料進入二建備考群
當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料 > 正文

二級建造師考試城市橋梁工程質量檢查與檢驗

2018-12-27 15:24  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試城市橋梁工程質量檢查與檢驗,2018年二級建造師考試結束不久,就有許多小伙伴開始準備2019年二級建造師考試了,二級建造師考試于2019年1月開始報名,為了幫助大家高效備考2019年二級建造師考試,今天為大家整理了二級建造師考試城市橋梁工程質量檢查與檢驗,希望對大家有幫助!

  城市橋梁工程質量檢查與檢驗

  知識點:鉆孔灌注樁施工質量事故預防措施

  一、地質勘探資料和設計文件

  (一)可能存在的問題

  (二)預防措施

  在樁基開始施工前,對地質勘探資料和設計文件進行認真研究。對樁基持力層厚度變化較大的場地,應適當加密地質勘探孔;必要時進行補充勘探,防止樁端落在較薄的持力層上而發生持力層剪切破壞。場地有較厚的回填層和軟土層時,設計者應認真校核樁基是否存在負摩擦現象。



二級建造師考試城市橋梁工程質量檢查與檢驗



  2.關于鉆孔灌注樁水下混凝土灌注的說法,正確的有( )。

  A.導管安裝固定后開始吊裝鋼筋籠

  B.開始灌注混凝土時,導管底部應與孔底保持密貼

  C.混凝土混合料須具有良好的和易性,坍落度可為200mm

  D.灌注首盤混凝土時應使用隔水球

  E.灌注必須連續進行,避免將導管提出混凝土灌注面

  『正確答案』CDE

  『答案解析』本題考查的是水下混凝土灌注。選項A應為樁孔檢驗合格,吊裝鋼筋籠完畢后,安置導管澆筑混凝土。選項B應為開始灌注混凝土時,導管底部至孔底的距離宜為300~500mm;選項E,灌注水下混凝土必須連續施工,并應控制提拔導管速度,嚴禁將導管提出混凝土灌注面。參見教材P46~47。

  二、孔口高程及鉆孔深度的誤差

  (一)孔口高程的誤差

  (二)鉆孔深度的誤差

  有些工程在場地回填平整前就進行工程地質勘探,地面高程較低,當工程地質勘探采用相對高程時,施工應把高程換算一致,避免出現鉆孔深度的誤差。另外,孔深測量應采用丈量鉆桿的方法,取鉆頭的2/3長度處作為孔底終孔界面,不宜采用測繩測定孔深。對于端承樁鉆孔的終孔標高應以樁端進入持力層深度為準,不宜以固定孔深的方式終孔。因此,鉆孔到達樁端持力層后應及時取樣鑒定,確定鉆孔是否進入樁端持力層。

  三、孔徑誤差

  孔徑誤差主要是由于作業人員疏忽錯用其他規格的鉆頭,或因鉆頭陳舊,磨損后直徑偏小所致。對于直徑800~1200mm的樁,鉆頭直徑比設計樁徑小30~50mm是合理的。每根樁孔開孔時,應驗證鉆頭規格,實行簽證手續。

  四、鉆孔垂直度不符合規范要求

  (一)主要原因

  1.場地平整度和密實度差,鉆機安裝不平整或鉆進過程發生不均勻沉降,導致鉆孔偏斜;

  2.鉆桿彎曲、鉆桿接頭間隙太大,造成鉆孔偏斜;

  3.鉆頭翼板磨損不一,鉆頭受力不均,造成偏離鉆進方向;

  4.鉆進中遇軟硬土層交界面或傾斜巖面時,鉆壓過高使鉆頭受力不均,造成偏離鉆進方向。

  (二)控制鉆孔垂直度的主要技術措施

  【2016試題】關于鉆孔灌注樁鉆孔垂直度控制措施的說法,正確的有( )

  A.施工場地應壓實、平整

  B.鉆機安裝時鉆機底座的坡度應與場地坡度相一致

  C.主動鉆桿垂直度應及時調整

  D.在軟硬土層交界面應高速鉆進

  E.在傾斜巖面出應高鉆壓鉆進

  『正確答案』AC

  『答案解析』背題考查的是鉆孔灌注樁施工質量事故預防措施。控制鉆孔垂直度的主要技術措施:(1)壓實、平整施工場地。(2)安裝鉆機時應嚴格檢查鉆機的平整度和主動鉆桿的垂直度,鉆進過程中應定時檢査主動鉆桿的垂直度,發現偏差立即調整。(3)定期檢查鉆頭、鉆桿、鉆桿接頭,發現問題及時維修或更換。(4)在軟硬土層交界面或傾斜巖面處鉆進,應低速低鉆壓鉆進。發現鉆孔偏斜,應及時回填黏土,沖平后再低速低鉆壓鉆進。(5)在復雜地層鉆進,必要時在鉆桿上加設扶正器。

  五、塌孔與縮徑

  (一)主要原因

  塌孔與縮徑產生的原因基本相同,主要是地層復雜、鉆進速度過快、護壁泥漿性能差、成孔后放置時間過長沒有灌注混凝土等原因所造成。

  (二)預防措施

  鉆(沖)孔灌注樁穿過較厚的砂層、礫石層時,成孔速度應控制在2m/h以?xún)龋酀{性能主要控制其密度為1.3~1.4g/cm3、黏度為20~30s、含砂率≤6%,若孔內自然造漿不能滿足以上要求時,可采用加黏土粉、燒堿、木質素的方法,改善泥漿的性能,通過對泥漿的除砂處理,可控制泥漿的密度和含砂率。沒有特殊原因,鋼筋骨架安裝后應立即灌注混凝土。

  六、樁端持力層判別錯誤

  七、孔底沉渣過厚或灌注混凝土前孔內泥漿含砂量過大

  孔底沉渣過厚除清孔泥漿質量差,清孔無法達到設計要求外,還有測量方法不當造成誤判。要準確測量孔底沉渣厚度,首先需準確測量樁的終孔深度,應采用丈量鉆桿長度的方法測定,取“孔內鉆桿長度十鉆頭長度”,鉆頭長度取至鉆尖的2/3處。

  在含粗砂、礫砂和卵石的地層鉆孔,有條件時應優先采用泵吸反循環清孔。當采用正循環清孔時,前階段應采用高黏度濃漿清孔,并加大泥漿泵的流量,使砂石粒能順利地浮出孔口。孔底沉渣厚度符合設計要求后,應把孔內泥漿密度降至1.1g/cm3以下。清孔整個過程應專人負責孔口撈渣和測量孔底沉渣厚度。

  八、水下混凝土灌注和樁身混凝土質量問題

  (一)初灌時埋管深度達不到規范要求

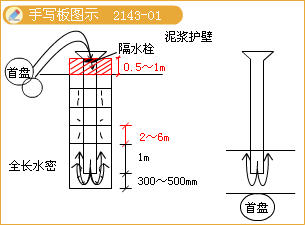

  規范規定,灌注導管底端至孔底的距離應為0.3~0.5m,初灌時導管首次埋深應不小于1.0m。在計算混凝土的初灌量時,除計算樁長所需的混凝土量外,還應計算導管內積存的混凝土量。

  (二)灌注混凝土時堵管

  1.灌注混凝土時發生堵管主要由灌注導管破漏、灌注導管底距孔底深度太小、完成二次清孔后灌注混凝土的準備時間太長、隔水栓不規范、混凝土配制質量差、灌注過程中灌注導管埋深過大等原因引起。

  2.灌注導管在安裝前應有專人負責檢查。

  3.灌注導管使用前應進行水密承壓和接頭抗拉試驗,嚴禁用氣壓。進行水密試驗的水壓不應小于孔內水深1.3倍的壓力,也不應小于導管壁和焊縫可能承受灌注混凝土時最大內壓力的1.3倍。

  5.完成第二次清孔后,應立即開始灌注混凝土,若因故推遲灌注混凝土,應重新進行清孔。否則,可能造成孔內泥漿懸浮的砂粒下沉而使孔底沉渣過厚,并導致隔水栓無法正常工作而發生堵管事故。

  (三)灌注混凝土過程中鋼筋骨架上浮

  1.主要原因:

  (1)混凝土初凝和終凝時間太短,使孔內混凝土過早結塊,當混凝土面上升至鋼筋骨架底時,結塊的混凝土托起鋼筋骨架;

  (2)清孔時孔內泥漿懸浮的砂粒太多;

  (3)混凝土灌注至鋼筋骨架底部時,灌注速度太快,造成鋼筋骨架上浮。

  2.預防措施:

  除認真清孔外,當灌注的混凝土面距鋼筋骨架底部1m左右時,應降低灌注速度。

  (四)樁身混凝土強度低或混凝土離析

  主要原因是施工現場混凝土配合比控制不嚴、攪拌時間不夠和水泥質量差。預防措施:嚴格把好進廠水泥的質量關,控制好施工現場混凝土配合比,掌握好攪拌時間和混凝土的和易性。

  (五)樁身混凝土夾渣或斷樁

  1.主要原因:

  (1)初灌混凝土量不夠,造成初灌后埋管深度太小或導管根本就沒有進入混凝土;

  (2)混凝土灌注過程拔管長度控制不準,導管拔出混凝土面;

  (3)混凝土初凝和終凝時間太短,或灌注時間太長,使混凝土上部結塊,造成樁身混凝土夾渣;

  (4)清孔時孔內泥漿懸浮的砂粒太多,混凝土灌注過程中砂粒回沉在混凝土面上,形成沉積砂層,阻礙混凝土的正常上升,當混凝土沖破沉積砂層時,部分砂粒及浮渣被包入混凝土內。嚴重時可能造成堵管事故,導致混凝土灌注中斷。

  2.預防辦法:

  導管的埋置深度宜控制在2~6m之間。混凝土灌注過程中拔管應有專人負責指揮,并分別采用理論灌入量計算孔內混凝土面和重錘實測孔內混凝土面,取兩者的低值來控制拔管長度,確保導管的埋置深度≥2m。單樁混凝土灌注時間宜控制在1.5倍混凝土初凝時間內。

  (六)樁頂混凝土不密實或強度達不到設計要求

  主要原因是超灌高度不夠、混凝土浮漿太多、孔內混凝土面測定不準。

  對于樁徑≤1000mm的樁,超灌高度不小于樁長的4%;對于樁徑>1000mm的樁,超灌高度不小于樁長的5%。對于大體積混凝土的樁,樁頂10m內的混凝土應適當調整配合比,增大碎石含量,減少樁頂浮漿。在灌注最后階段,孔內混凝土面測定應采用硬桿筒式取樣法測定。

  建設工程教育網2019年二級建造師新課已開通,網校總結多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
南召县| 蕉岭县| 万安县| 乐至县| 界首市| 名山县| 浪卡子县| 绩溪县| 上杭县| 丹寨县| 吉首市| 临泽县| 综艺| 东阿县| 巴林左旗| 射洪县| 鸡泽县| 丽水市| 松原市| 延长县| 循化| 綦江县| 普宁市| 北流市| 宿州市| 深泽县| 积石山| 页游| 明水县| 中西区| 丰都县| 招远市| 苏尼特左旗| 旬阳县| 乌什县| 格尔木市| 水城县| 收藏| 西乌| 大英县| 库车县|
