二級建造師考試構筑物滿水試驗規定含有哪些知識點?

2018-12-20 15:14  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試構筑物滿水試驗規定含有哪些知識點?對于二級建造師考試報考熱度上升,小伙伴們是怎么看的,熱度上升這全是因為二級建造師考試的證書的含金率。今天為大家整理了二級建造師考試構筑物滿水試驗規定含有哪些知識點?希望能助各位考生一臂之力。

  知識點:構筑物滿水試驗的規定

  滿水試驗是給水排水構筑物的主要功能性試驗,本條文介紹了水池滿水試驗的技術要點。

  一、試驗必備條件與準備工作

  (一)滿水試驗前必備條件

  (1)池體的混凝土或磚、石砌體的砂漿已達到設計強度要求;池內清理潔凈,池內外缺陷修補完畢。

  (2)現澆鋼筋混凝土池體的防水層、防腐層施工之前;裝配式預應力混凝土池體施加預應力且錨固端封錨以后,保護層噴涂之前;磚砌池體防水層施工以后,石砌池體勾縫以后。

  (3)設計預留孔洞、預埋管口及進出水口等已做臨時封堵,且經驗算能安全承受試驗壓力。

  (4)池體抗浮穩定性滿足設計要求。

  (5)試驗用的充水、充氣和排水系統已準備就緒,經檢查充水、充氣及排水閘門不得滲漏。

  (6)各項保證試驗安全的措施已滿足要求;滿足設計的其他特殊要求。

  (二)滿水試驗準備工作

  (1)選定好潔凈、充足的水源;注水和放水系統設施及安全措施準備完畢。

  (2)有蓋池體頂部的通氣孔、人孔蓋已安裝完畢,必要的防護設施和照明等標志已配備齊全。

  (3)安裝水位觀測標尺、標定水位測針。

  (4)準備現場測定蒸發量的設備。一般采用嚴密不滲,直徑500mm、高300mm的敞口鋼板水箱,并設水位測針,注水深200mm。將水箱固定在水池中。

  (5)對池體有觀測沉降要求時,應選定觀測點,并測量記錄池體各觀測點初始高程。

  二、水池滿水試驗與流程

  (一)試驗流程

  試驗準備→水池注水→水池內水位觀測→蒸發量測定→整理試驗結論。

  (二)試驗要求

  1.池內注水

  (1)向池內注水宜分3次進行,每次注水為設計水深的1/3。對大、中型池體,可先注水至池壁底部施工縫以上,檢查底板抗滲質量,當無明顯滲漏時,再繼續注水至第一次注水深度。



二級建造師考試構筑物滿水試驗規定含有哪些知識點?



  (2)注水時水位上升速度不宜超過2m/d。相鄰兩次注水的間隔時間不應小于24h。

  (3)每次注水宜測讀24h的水位下降值,計算滲水量。在注水過程中和注水以后,應對池體作外觀檢查。當發現滲水量過大時,應停止注水。待作出妥善處理后方可繼續注水。

  (4)當設計有特殊要求時,應按設計要求執行。

  2.水位觀測

  (1)利用水位標尺測針觀測、記錄注水時的水位值。

  (2)注水至設計水深進行水量測定時,應采用水位測針測定水位。水位測針的讀數精確度應達0.1mm。

  (3)注水至設計水深24h后,開始測讀水位測針的初讀數。

  (4)測讀水位的初讀數與末讀數之間的間隔時間應不少于24h。

  (5)測定時間必須連續。測定的滲水量符合標準時,須連續測定兩次以上;測定的滲水量超過允許標準,而以后的滲水量逐漸減少時,可繼續延長觀測。延長觀測的時間應在滲水量符合標準時止。

  3.蒸發量測定

  (1)池體有蓋時可不測,蒸發量忽略不計。

  (2)池體無蓋時,須作蒸發量測定。

  (3)每次測定水池中水位時,同時測定水箱中蒸發量水位。

  三、滿水試驗標準

  (一)水池滲水量計算,按池壁(不含內隔墻)和池底的浸濕面積計算。

  (二)滲水量合格標準。鋼筋混凝土結構水池不得超過2L/(m2·d);砌體結構水池不得超過3L/(m2·d)。

  【例題】無蓋混凝土水池滿水試驗程序中應有( )。

  A.水位觀測   B.水溫測定

  C.蒸發量測定  D.水質質檢

  E.資料整理

  【答案】ACE

  【解析】本題考查的是水池滿水試驗流程:試驗準備→水池注水→水池內水位觀測→蒸發量測定→整理試驗結論。

  【例題】某貯水池設計水深6m,滿水試驗時,池內注滿水所需最短時間為( )。

  A.3.5d  B.4.0d  C.4.5d  D.5.0d

  【答案】D

  【解析】本題考查的是水池滿水試驗與流程,因注水時水位上升速度不宜超過2m/d,且相鄰兩次注水的間隔時間不應小于24h。所以該貯水池注水分3次進行,每次時間為1d,相鄰2次注水的間隔為1d,因此,本池內注滿水所需最短時間為5d本題答案為D。

  【例題】有蓋水池滿水試驗程序為( )。

  A.水池注水—池內水位觀測—整理試驗結論

  B.試驗準備—水池注水—池內水位觀測—整理試驗結論

  C.水池注水—池內水位觀測—蒸發量測定—整理試驗結論

  D.試驗準備—水池注水—蒸發量測定—整

  理試驗結論

  【答案】B

  【解析】本題考查的是水池滿水試驗與流程,有蓋水池的滿水試驗流程:試驗準備→水池注水→池內水位觀測→整理試驗結論。

  【例題】水池滿水試驗的做法包括( )。

  A.設計預留孔洞、預埋管口及進出水口等已做臨時封堵并達到強度要求

  B.向池內注水宜分三次進行,每次注水高度為設計水深的三分之一

  C.相鄰兩次注水的間隔時間不應小于24小時

  D.注水時水位上升速度不宜超過2米/天

  E.注水至設計水位12小時后,開始測讀水位

  測針的初讀數

  【答案】BCD

  【解析】本題考查的是水池滿水試驗與流程,A屬于準備條件;E為24h小時。

  【2009年試題】

  背景:

  某單位中標污水處理項目,其中二沉池直徑51.2m,池深5.5m。池壁混凝土設計要求為C30、P6、F150,采用現澆施工,施工時間跨越冬季。

  施工單位自行設計了池壁異型模板,考慮了模板選材、防止吊模變形和位移的預防措施,對模板強度、剛度、穩定性進行了計算,考慮了風荷載下防傾倒措施。

  施工單位制定了池體混凝土澆筑的施工方案,包括:①混凝土的攪拌及運輸;②混凝土的澆筑順序、速度及振搗方法;③攪拌、運輸及振搗機械的型號與數量;④預留后澆帶的位置及要求;⑤控制工程質量的措施。

  在做滿水試驗時,一次充到設計水深,水位上升速度為5m/h,當充到設計水位12h后,開始測讀水位測針的初讀數,滿水試驗測得滲水量為2.5L/(m2·d),施工單位認定合格。

  【問題】

  1.補全模板設計時應考慮的內容。

  2.請將混凝土澆筑的施工方案補充完整。

  3.修正滿水試驗中存在的錯誤。

  【參考答案】

  1.各部分模板的結構設計,各接點的構造,以及預埋件、止水板等的固定方法;脫模劑的選用;模板及其支架的拆除順序、方法及保證安全措施。

  2.混凝土配合比設計及外加劑的選擇;季節性施工的特殊措施;預防混凝土施工裂縫的措施。

  3.錯誤(1):一次充到設計水深,

  正確:分三次注水,每次注入設計水深的1/3。

  錯誤(2):水位上升速度為5m/h,

  正確:注水水位上升速度不得超過2m/d,

  錯誤(3):當充到設計水位12h后,開始測讀水位測針的初讀數,

  正確:池內注水到設計水位24h后,開始測讀水位測針的初讀數

  錯誤(4):滿水試驗測得滲水量為2.5L/(m2·d),施工單位認定合格。

  正確:水試驗測得滲水量為2L/(m2·d),可以認定合格。

  【2016年試題】

  背景:

  某公司承建城市橋區泵站調蓄工程,其中調蓄池為地下式現澆鋼筋混凝土結構,混凝土強度等級C35,池內平面尺寸為62.0m×17.3m,筏板基礎。場地地下水類型為潛水,埋深6.6.m。

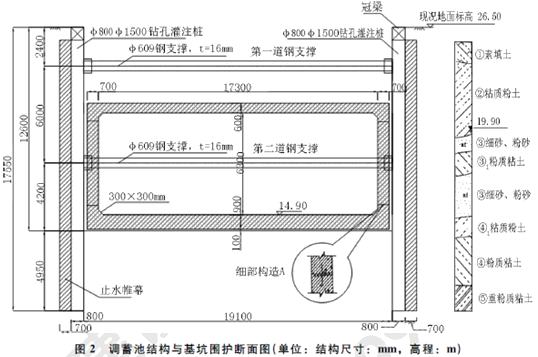

  涉及基坑長63.8m,寬19.1m,深12.6m,圍護結構采用φ800mm鉆孔灌注樁排樁+2道φ609mm鋼支撐,樁間掛網噴射C20混凝土,樁頂設置鋼筋混凝土冠梁。基坑圍護樁外側采用厚度700mm止水帷幕,如圖所示

  施工過程中,基坑土方開挖至深度8m處,側壁出現滲漏,并夾帶泥沙;迫于工期壓力,項目部繼續開挖施工;同時安排專人巡視現場,加大地表沉降、樁身水平變形等項目的檢測頻率。

  按照規定,項目部編制了模板支架及混凝土澆筑專項施工方案,擬在基坑單側設置泵車澆筑調蓄池結構混凝土。



二級建造師考試構筑物滿水試驗規定含有哪些知識點?



  【問題】

  列式計算池頂模板承受的結構自重分布荷載q(kN/m2),(混凝土容重γ=25kN/m3);根據計算結果,判斷模板支架安全專項施工方案是否需要組織專家論證,說明理由。

  【答案】

  池頂板厚度為600mm,因此模板承受的結構自重Q=25KN/m3×0.6m=15kN/m2。

  需要組織專家論證。理由:根據相關規定,施工總荷載在15KN/m2及以上時,需要組織專家論證。

  建設工程教育網2019年二級建造師新課已開通,網校總結多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
蒙山县| 九龙城区| 涪陵区| 灵山县| 垫江县| 陈巴尔虎旗| 通化县| 泽库县| 丽江市| 东乡族自治县| 兴仁县| 普兰县| 博罗县| 广宁县| 阜平县| 即墨市| 海原县| 安龙县| 武强县| 琼海市| 泸定县| 三门峡市| 盐亭县| 开阳县| 太白县| 萨嘎县| 镶黄旗| 通城县| 万山特区| 廉江市| 惠来县| 凤凰县| 久治县| 南靖县| 兰西县| 茌平县| 景德镇市| 屯昌县| 高台县| 柘荣县| 湾仔区|
