05 施工合同變更與索賠
案例1
背景
某施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工承包合同。合同工期為9個月。

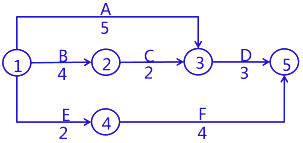

施工單位項目部在工程開工前,編制了該工程施工計劃進度雙代號網絡(luò )圖如下

獲得了總監批準。
工程施工過程中,發生了如下事件:
事件1:因甲供材未按時進場,導致B工作拖延了1個月。
問題
1、指出網絡(luò )計劃的關鍵線路,關鍵工作。
2、網絡(luò )計劃工期是否滿足合同工期要求。
3、事件1發生后,施工單位提出工期索賠要求是否成立,說明理由。
分析與答案
1、關鍵線路是:①→②→③→⑤
序號
|
第1步
|
第2步
|
第3步
|
|
列出網絡(luò )圖所有線路
|
包括工作
|
計算持續時間之和
|
最大值
|
|
1
|
①→③→⑤
|
AD
|
5+3=8
|
|
2
|
①→②→③→⑤
|
B CD
|
4+2+3=9
|
9
|
3
|
①→④→⑤
|
B EF
|
2+4=6
|
|
2、合同工期9個月,計劃工期T=9,滿足工期要求。
3、工期索賠成立。
理由:因是甲方原因,B被拖延1個月,且B工作是關鍵工作,影響計劃總工期。
事件
|
損失
|
判斷
|
補償
|
理由
|
||||
原因?
|
關鍵工作?
|
非關鍵工作?
|
影響總工期?
|
索賠成立?
|
||||
1
|
B+1
|
甲
|
是
|
/
|
是
|
是
|
+1月
|
因...
且... |
案例2
背景
某施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工承包合同,合同工期為9個月。施工單位項目部在工程開工前,編制了該工程施工計劃進度雙代號網絡(luò )圖如下:

該計劃進度雙代號網絡(luò )圖獲得了監理批準
工程施工過程中,發生了如下事件
事件1:工程進展至第3個月月末時,由于甲供設備未按時進場,導致A工作停工2個月
問題1、指出A工作總時差。
2、事件1發生后,施工單位提出工期索賠要求是否成立?說明理由。
分析與答案
1、關鍵線路①→②→③→⑤。A屬非關鍵工作。
TFA=①→②→③→⑤ -①→③→⑤=1(月)
2、施工單位提出的工期索賠成立。
理由:因是甲方原因,A被拖延2個月,且A工作被拖延的時間大于其總時差,影響計劃總工期。可以索賠工期為:2-1=1個月。
案例3
背景
某施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工承包合同,合同工期為9個月。
施工單位項目部在工程開工前,編制了該工程施工計劃進度雙代號網絡(luò )圖如下:

該計劃進度雙代號網絡(luò )圖獲得了監理批準
工程施工過程中,發生了如下事件
事件1:工程進展至第3個月月末時,由于甲供設備未按時進場,導致E工作停工2個月。
事件2:由于乙方原因導致D工作拖延1個月。
問題1、指出E工作總時差。
2、事件1發生后,施工單位提出工期索賠要求是否成立?說明理由。
3、事件2是否可以工期索賠?
分析與答案
1、①→④→⑤8
①→③→④→⑤9
①→②→③→④→⑤7
①→②→⑤6
T=9
TFE=①→③→④→⑤-①→②→③→④→⑤=2(月)
2、施工單位提出的工期索賠成立。
理由:雖是甲方原因,E被拖延2個月,但E工作被拖延的時間(小于)等于其總時差,不影響計劃總工期。
3、施工單位提出的工期索賠不成立。
理由:因是乙方原因,不能索賠。
案例4
背景
某施工單位與建設單位簽訂了施工承包合同,合同工期為15個月,每延誤1個月罰款20萬。項目部在工程開工前,編制了該工程施工計劃進度雙代號網絡(luò )圖如下:

該計劃進度雙代號網絡(luò )圖獲得了監理批準。
合同履行過程中,發生了如下事件
事件1:工程進展至第4個月月末時,由于甲供設備未按時進場,導致F工作停工2個月。事件2:事件1后,由于乙方材料未按時進場,導致G工作停工2個月。
問題1、計劃工期滿足合同工期? 事件1、2發生后,實際工期是多少?
2、事件1發生后,施工單位可以索賠多少工期?事件2發生后,施工單位最終被罰款多少?
分析與答案
1、計劃工期滿足合同工期?實際工期?
事件1:工程進展至第4個月月末時,由于甲供設備未按時進場,導致F工作停工2個月。

T計=T合=15,滿足合同工期。
事件1、2發生后,計劃工期變?yōu)?7個月。
2、事件1發生后,施工單位可以索賠1個月的工期補償。
理由:因是甲方原因,F被拖延2個月,且F工作被拖延的時間大于其總時差,影響計劃總工期。影響總工期1個月。
施工單位最終被罰款1個月工期延誤費,20萬元。
案例5
背景

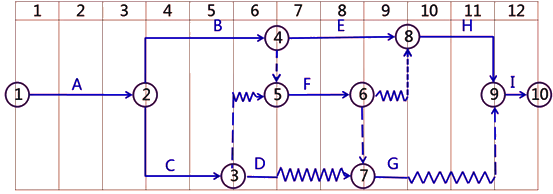

甲乙簽訂了施工承包合同,合同工期12周。項目部在開工之前編制了該工程施工計劃進度雙代號時標網絡(luò )圖如下:(時間單位:周)

合同履行過程中,發生了如下事件
事件1:由于甲方原因導致F工作被拖延14天才完成。
問題1.乙方就事件1可以向甲方工期索賠多少天。
分析與答案
1.關鍵線路是:①②④⑧⑨⑩,總工期為12周。
TFF=12-11=1周
可以索賠。索賠工期=14天-1周=1周=7天。
案例6
背景
施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了土方施工承包合同,合同工期為20周。
項目部在工程開工前,編制了施工方案,計劃投入2臺反鏟挖掘機進行土方開挖每天一個工作班。挖掘機租賃費為450元/臺班。并且編制了該工程施工計劃進度雙代號網絡(luò )圖。計劃工期為20周。
合同履行過程中,發生了如下事件
事件1:土方開挖工程進展至第2個周周末時,由于挖掘機大修造成全面停工2周。人員窩工140工日。
問題
1、指出事件1中費用和工期是否可以索賠。(假設事件1發生在關鍵線路上)
分析與答案:
1、因為是工期延誤是由施工單位造成的,所以工期和費用都不可以索賠。
案例7
背景
施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了土方施工承包合同,合同工期為20周。
項目部在工程開工前,編制了施工方案,計劃投入2臺反鏟挖掘機進行土方開挖每天一個工作班。挖掘機租賃費為450元/臺班。并且編制了該工程施工計劃進度雙代號網絡(luò )圖。計劃工期為20周。
合同履行過程中,發生了如下事件
事件1:土方開挖工程進展至第8個周周末時,由于罕見大雨(對照合同為不可抗力)被迫全面停工1周,人員窩工70工日。
事件2:因永久道路被大雨沖壞,第10周土方開挖工程仍然停工。但清理被大雨沖壞的永久道路用工消耗為70工日。(假設人工單價50元/工日,管理費為增加人工費的30%)
問題
1、指出事件1、事件2中費用和工期是否可以索賠。(假設所有事件均發生在關鍵線路上)
分析與答案:
事件1中,不可抗力情況下,合同雙方要均攤風險,所以工期可以索賠,費用不可以索賠。費用各自承擔。
事件2中,永久道路被損壞施工單位進行修復,工期和費用都是可以索賠的。
人工費(管理費)=70×50 ×(1+30%)=4550(元)
租賃費=450×2×1周(7天)=6300(元)
案例8
背景
某新建建筑工程位于一個山丘旁。施工單位與建設單位依據《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了基坑土方施工承包合同。
合同約定,合同工期為10天,土方工程量為4500m3。
土方合同價款=4500×10元/m3×(1+20%)=54000元。屬于固定總價合同。
項目部在工程開工前,編制了施工方案,計劃投入2臺反鏟挖掘機進行土方開挖每天一個工作班。挖掘機租賃費為450元/臺班。并且編制了該工程施工計劃進度雙代號網絡(luò )圖。計劃工期為10天。獲得監理批準。
合同履行過程中,發生了如下事件
事件1:由于設計變更,基坑開挖深度增加2米,增加土方開挖量共1800m3。
問題
1、指出事件1費用和工期是否可以索賠。(假設事件1發生在關鍵線路上)
分析與答案:
1、由于設計變更導致的工期延誤,相應的工期和費用均可索賠。
工期索賠:4500÷10=450(m3/天)
1800÷450=4天
費用索賠:1800×10元/m3×(1+20%)=21600元
土方合同價款=4500×10元/m3×(1+20%)=54000元
相關推薦:
2018年二級建造師考試成績查詢入口匯總(含分數線)
全國2018年二級建造師合格證書領取時間及公告匯總
建設工程教育網2019年二級建造師新課已開通,網校總結多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 超值精講班|高效取證班|無憂直達班立即購買>> 連線客服小姐姐咨詢>>

- 2025年二級建造師考前重點資料已開通
- 2025年云南二級建造師資格考試準考證打印入口已開通
- 2025年山東臨沂考區二建考生交通出行提示
- 2025年山東臨沂市二級建造師考前提醒
- 【免費領取】2025年二級建造師考前三頁紙
- 2025年貴州二級建造師成績查詢入口已開通!
- 關于2025年度廣西二級建造師執業資格考試考區設置的通知
- 2025年4月二級建造師萬人模考:全真模擬卷 實戰演練 全國排名
- 【速領資料】2025年二級建造師知識點+數字總結!免費領取
- 關于2025年度河南省二級建造師執業資格考試有關問題的通知
