二級建造師考試建筑工程施工進度管理:參數法及應用
二級建造師考試建筑工程施工進度管理:參數法及應用,2019年二級建造師考試備考開始了,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天特此為大家整理了二級建造師考試建筑工程施工進度管理:參數法及應用,希望對各位有所幫助。
05 參數法及應用
1)計算時間參數
案例1
背景:

某住宅工程,磚混結構,地上7層。項目經理決定將整個施工任務劃分成7個工作(A、B、C、D、E、F、G)。用兩個圓圈和一個箭號圖形表示一項工作,根據工作之間的邏輯關系,將工作連接起來,編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:

計算各個工作的六個時間參數
分析與答案:

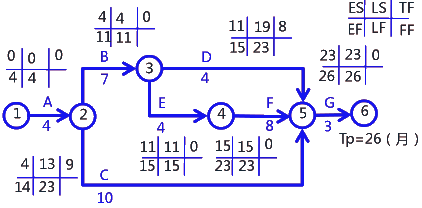

計算各個工作的六個時間參數
(1)計算ES,EF
①按照從起點向終點順序逐個計算每項工作的ES,EF
②與起點相連的工作ES本=0;EF本=ES本+D本
不與起點相連的工作ES本=max{EF緊前};EF本=ES本+D本

(2)確定Tc,Tp
①Tc=max{EF終點}=max{26}=26
②令Tp=Tc=26(月)

(3)計算LF,LS
①按照從終點向起點順序逐個計算每項工作的LF,LS
②與終點相連的工作LF本=Tp;LS本=LF本-D本
不與終點相連的工作LF本=min{LS緊后};LS本=LF本-D本

(4)計算TF
①TF本=LS本-ES本或TF本=LF本-EF本

(5)計算FF
①與終點相連的工作FF本=Tp-EF本;
②不與終點相連的工作FF本=min{ES緊后}-EF本

案例2
背景:

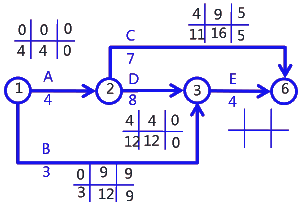

某住宅工程,磚混結構,地上7層。項目經理決定將整個施工任務劃分成6個工作(A、B、C、D、E、F)。用兩個圓圈和一個箭號圖形表示一項工作,根據工作之間的緊前和緊后關系,將工作連接起來,編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算各個工作的六個時間參數
分析與答案
(一)準備
(二)計算

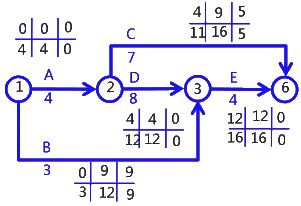

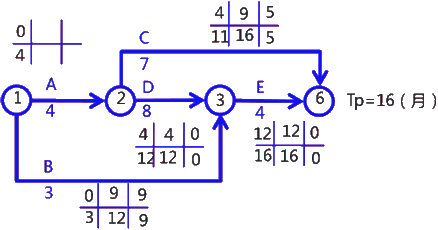

(1)ES,EF
(2)TC,TP
(3)LS,LF
(4)TF
(5)FF

案例3

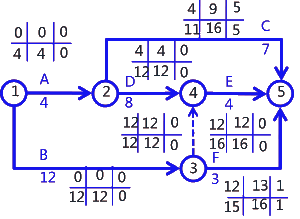

背景:
某住宅工程,磚混結構,地上7層。項目經理將整個施工任務劃分成5個工作(A、B、C、D、E)。編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算ESB,EFB
分析與答案

案例4
背景:
某住宅工程,磚混結構,地上7層。項目經理將整個施工任務劃分成5個工作(A、B、C、D、E)。編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)
問題:
計算ESE,EFE
分析與答案:
ESE=max{EF緊前}=max{12,3}=12
EFE=ESE+DE=12+4=16

案例5
背景:

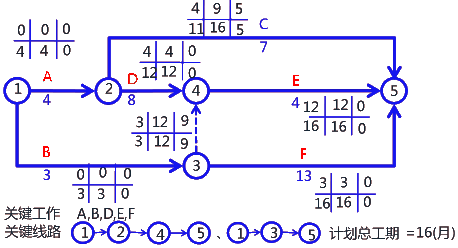

建設單位與施工單位簽訂了施工承包合同,合同工期16個月,施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計劃工期Tp是否滿足合同工期
分析與答案:
Tp=LF終=16(月)=合同工期,滿足
案例6
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算LSE,LFE
分析與答案:
計算LSE,LFE
LFE=Tp=16
LSE=LFE-DE=16-4=12
案例7
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算LSA,LFA
分析與答案:

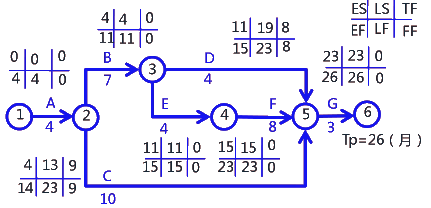

計算LSA,LFA
LFA=min{LS緊后}=min{9,4}=4
LSA=LFA-DA==4-4=0
案例8
背景:施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算TFD
分析與答案:
TFD=LSD-ESD=4-4=0或TFD=LFD-EFD=12-12=0
案例9
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)

問題:
計算FFB,FFF
分析與答案:
FFB=min{ES緊后}-EFB=min{3,3}-3=3-3=0
FFF=Tp-EFF =16-4=12
2)參數法及應用

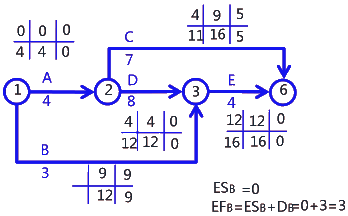

案例1
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)
問題:
指出關鍵工作,關鍵線路,計劃總工期
分析與答案

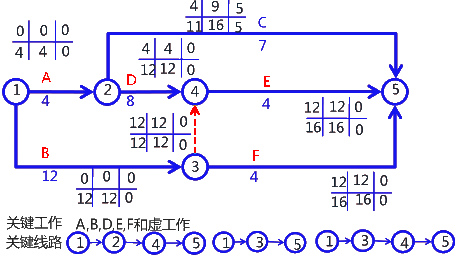

關鍵工作:A,D,E計劃總工期
關鍵線路:① ② ③ ④

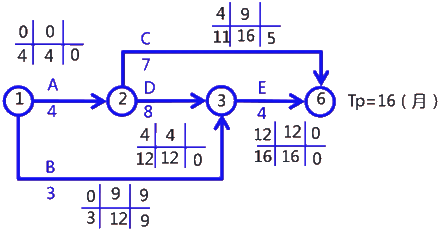

案例2
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)
問題:
指出關鍵工作,關鍵線路,計劃總工期
分析與答案

關鍵工作
A,B,D,E,虛工作(關鍵虛工作)
關鍵線路① ② ③ ⑤或① ② ④ ⑤
案例3
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)
問題:
指出關鍵工作,關鍵線路,計劃總工期

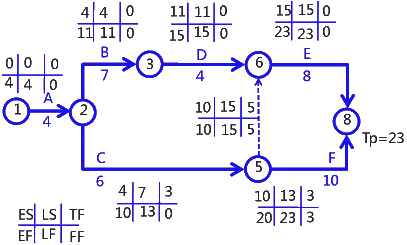

案例4
背景:
施工項目部編制了施工進度計劃雙代號網絡(luò )圖如下(單位:月)
問題:
指出關鍵工作,關鍵線路,計劃總工期
分析與答案
