二級建造師考試:鋼筋混凝土結構工程施工技術

2018-11-30 11:48  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試:鋼筋混凝土結構工程施工技術,2018年二級建造師考試結束不久,就有許多小伙伴開始準備2019年二級建造師考試了,二級建造師考試于2019年1月開始報名,為了幫助大家高效備考2019年二級建造師考試,今天為大家整理了二級建造師考試:鋼筋混凝土結構工程施工技術,希望對大家有幫助!

  01 鋼筋混凝土結構工程施工技術

  案例1

  背景

  某建設單位計劃建造一棟7層辦公樓。在結構選型技術經濟分析會(huì )議上,專家建議采用鋼筋混凝土現澆結構。理由是鋼筋混凝土結構具有以下優點:

  1、鋼筋混凝土結構具有強度較高,鋼筋和混凝土兩種材料的強度優勢都能充分利用;

  2、整體性好,可現澆灌筑成為一個整體;

  3、可塑性好,能灌筑成各種形狀和尺寸的結構;

  4、耐久性和耐火性好;同時防震性和防輻射性能較好,適用于防護結構;

  5、工程造價和維護費用低;易于就地取材

  問題1.鋼筋混凝土結構有哪些缺點?

  分析與答案:

  1、混凝土結構的缺點主要有:

  1、結構自重大,

  2、抗裂性差,

  3、施工過程復雜、

  4、受環境影響大,

  5、施工工期較長。

  案例2

  背景

  某7層辦公樓工程。鋼筋混凝土現澆結構。

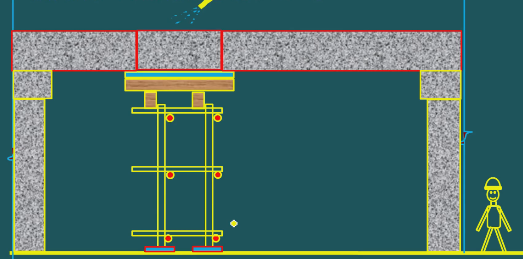

  施工單位在施工開工前編制了模板工程施工方案,項目經理強調了模板工程設計的三個原則:

  (1)實用性:模板要保證構件形狀尺寸和相互位置的正確,且構造筒單、支拆方便、表面平整、接縫嚴密不漏漿等。

  (2)安全性:要具有足夠的強度、剛度和穩定性,保證施工中不變形、不破壞、不倒塌。

  (3)經濟性:在確保工程質量、安全和工期的前提下,盡量減少一次性投入,增加模板周轉次數,減少支拆用工,實現文明施工

  問題1.模板工程是由哪些系統組成的?

  2.模板體系的分類?

  3.模板工程專項施工方案內容



二級建造師考試:鋼筋混凝土結構工程施工技術



  分析與答案

  1、模板工程:主要包括模板和支架兩部分。模板及支架是施工過程中的臨時結構,應根據結構形式、荷載大小等結合施工過程的安裝、使用和拆除等主要工況進行設計,保證其安全可靠,具有足夠的承載力和剛度,并保證其整體穩固性。

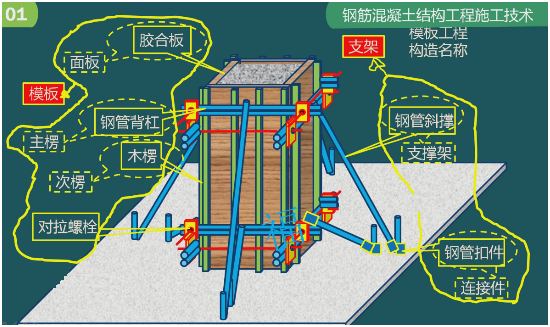

  直接接觸新澆混凝土的模板面板、支承面板的次楞和主楞以及對拉螺栓等組件,統稱為模板。

  其中面板的種類有鋼、木、膠合板、塑料板等。通常按面板的種類來定義模板體系的分類。

  支架:指模板背側的支承(撐)架和連接件等,統稱為支架或模板支架。

  2、(1)按面板的種類來定義模板體系的分類。

  木模板體系、組合鋼模板體系、鋼框木(竹)膠合板模板體系

  (2)按照施工方法分類:

  大模板體系、散支散拆膠合板模板體系、早拆模板體系、滑升模板、爬升模板、飛模、模殼模板、胎模、永久性壓型鋼板模板、各種配筋的混凝土薄板模板。

  3、模板工程應編制專項施工方案,專項施工方案一般包括下列內容:

  1、模板及支架的類型;

  2、模板及支架的材料要求;

  3、模板及支架的計算書和施工圖;

  4、模板及支架安裝、拆除相關技術措施;

  5、施工安全和應急措施(預案);

  6、文明施工、環境保護等技術要求。

  滑模、爬模等工具式模板工程及高大模板支架工程的專項施工方案,應進行技術論證。

  案例3

  背景

  某7層辦公樓工程,現澆鋼筋混凝土框架結構。

  施工單位在施工開工前編制了模板工程施工方案,項目經理召開了模板工程技術經濟分析會(huì ),對木模板和鋼模板進行了分析比較。

  (1)木模板體系:優點是制作、拼裝靈活,較適用于外形復雜或異形混凝土構件,以及冬期施工的混凝土工程;缺點是制作量大,木材資源浪費大等。

  (2)組合鋼模板體系:優點是輕便靈活、拆裝方便、通用性強、周轉率高等;缺點是接縫多且嚴密性差,導致混凝土成型后外觀質量差。

  會(huì )議決定采用鋼框木(竹)膠合板模板體系

  問題1.鋼框木(竹)膠合板模板體系優點?

  分析與答案:

  1、鋼框木(竹) 膠合板模板體系:

  它是以熱扎異型鋼為鋼框架,以覆面膠合板作板面,并加焊若干鋼肋承托面板的一種組合式模板。與組合鋼模板比,其特點為自重輕、用鋼量少、面積大、模板拼縫少、維修方便等。

  案例4

  背景

  某7層辦公樓工程,鋼筋混凝土現澆結構。

  施工單位在施工開工前編制了模板工程施工方案,項目經理召開了模板工程技術經濟分析會(huì ),對大模板體系和散支散拆膠合板模板體系進行了分析比較。

  大模板體系:它由板面結構、支撐系統、操作平臺和附件等組成。是現澆墻、壁結構施工的一種工具式模板。其特點是以建筑物的開間、進深和層高為大模板尺寸,其優點是模板整體性好、抗震性強、無拼縫等;缺點是模板重量大,移動安裝需起重機械吊運。

  會(huì )議決定采用散支散拆膠合板模板體系

  問題1.散支散拆膠合板模板體系優點?

  分析與答案

  1、散支散拆膠合板模板體系:面板采用高耐候、耐水性的Ⅰ類木膠合板或竹膠合板。

  優點是自重輕、板幅大、板面平整、施工安裝方便簡單等。

  案例5

  背景

  某7層辦公樓工程,鋼筋混凝土現澆結構。

  施工單位在施工開工前編制了樓板模板工程施工方案,施工方案如下:

  (1)支撐立柱不得部分采用木桿,部分鋼管混用;

  (2)支撐立柱應每步設置雙向水平桿,水平桿應與立桿扣接;

  (3)支撐立柱底部應設置墊板;

  (4)后澆帶模板及支架應獨立設置;

  (5)木模板應澆水潤濕;

  (6)模板與混凝土的接觸面應清理干凈并涂刷隔離劑;

  (7)澆筑混凝土前,模板內的雜物應清理干凈。

  問題1.樓板模板工程施工方案是否正確?

  分析與答案

  1、施工方案正確。模板工程施工方案應當如背景內容所述。

  案例6

  背景

  某辦公樓工程,地上8層,框架結構。柱距6m×9m。

  開工前,項目部編制了主體結構施工方案,計劃采用商品混凝土泵送,木模板,鋼管支撐。

  主體結構施工過程中,發生了如下事件:

  事件1:一層梁板混凝土澆注完成后的第7天,同條件養護試塊的強度已經達到設計強度的75%,項目經理要求拆除6米跨度的大梁承重底模板。

  事件2:一層梁板混凝土澆注完成后的第12天,同條件養護試塊的強度已經達到設計強度的100%,項目經理要求拆除9米跨度的大梁承重底模板。

  問題:1、事件1和事件2有無不妥。

  分析與答案:

  1、事件1和事件2無不妥。

  考試用書:當混凝土強度達到設計要求時,方可拆除底模及支架;當設計無具體要求時,同條件養護試件的混凝土抗壓強度應符合下表的規定時可拆模。

構件類型
構件跨度
達到設計強度百分比
L≤2m
2m<L≤8m
≥50%
≥75%
L>8m
≥100%
梁、板、殼
L≤8m
≥75%
L>8m
≥100%
懸臂結構
-
≥100%

  案例8

  背景

  某施工單位中標一新建辦公樓工程,鋼筋混凝土框架結構,總建筑面積5800㎡。地上6層,層高4m;地下一層,層高5m。框架柱柱間距為8m×8m,采用快拆支架體系支模,支撐立柱間距2米。

  施工過程中發生如下事件:

  事件1:一樓模板及支撐拆除前,項目經理要求試驗員對一樓同條件養護試件進行試驗,經試驗強度已達設計強度50%。項目經理認為達到了拆除樓板底模的強度。

  問題1.項目經理認識是否正確?說明理由。

  分析與答案:

  1、正確

  理由:《混凝土結構工程施工規范》GB50666—2011規定:快拆支架體系的支架立桿間距不應大于2m。拆模時應保留立桿并頂托支撐樓板。拆模時的混凝土強度可取構件跨度為2m按照規范拆模。

  案例9

  背景

  某施工單位中標一新建辦公樓工程,鋼筋混凝土框架結構,柱距8m×8m。一樓層高5.4m。總建筑面積9800㎡。采用商品混凝土泵送。木模板,鋼管支撐體系。施工過程中發生如下事件:

  事件1:一樓梁板模板支設時,框架梁起拱設計無明確要求,施工單位根據自身經驗按3cm起拱。

  問題1.指出事件1中不妥做法,并分別給出理由。

  分析與答案

  1:施工單位根據自身經驗按3cm起拱不妥當。

  理由:一樓框架柱柱間距為8m×8m,由此可推斷梁跨度8m,其起拱高度約為8~24mm,按3cm起拱過大。

  《建筑施工模板安全技術規范》JGJ162-2008規定當跨度大于4m時梁和板模板應起拱,如設計無要求按照跨度的1/1000-3/1000起拱。

  案例10

  背景

  某施工單位中標一新建辦公樓工程,鋼筋混凝土框架結構,施工過程中發生如下事件:

  事件1:工人拆除梁模板時按照從下向上順序進行。

  問題1.拆模順序是否正確。



二級建造師考試:鋼筋混凝土結構工程施工技術



  分析與答案

  1、拆模順序錯誤。

  模板拆除時,拆模的順序和方法應按模板的設計規定進行。當設計無規定時:

  (1)先拆非承重模板、后拆承重模板的順序;

  (2)從上而下進行拆除;

  (3)先支的后拆、后支的先拆。

  案例11

  背景

  混凝土結構用的普通鋼筋,可分為熱軋鋼筋和冷加工鋼筋兩類。施工項目部在開工前,編制了鋼筋采購計劃如下:

熱軋鋼筋
HPB300
100噸
HRB335
300噸
HRB400
200噸
RRB400
150噸
冷加工鋼筋
冷軋帶肋鋼筋
200噸
冷軋扭鋼筋
300噸
冷拔螺旋鋼筋
100噸
冷拉鋼筋
逐漸淘汰
冷拔低碳鋼絲

  問題:

  1、RRB400鋼筋是什么鋼筋?

  分析與答案:

  1、RRB400鋼筋是余熱處理鋼筋。

  鋼筋按照屈服強度特征值可以分為:HRBF400、HRBF500、HRBF400E、HRBF500E、HRB335E、HRB400E、HRB500E。

  案例12

  背景

  某住宅樓工程,現澆鋼筋混凝土結構。

  施工過程中,發生了如下事件:

  事件1:項目經理組織會(huì )議,對控制好鋼筋工程質量做了部署。要求對涉及鋼筋工程施工的以下環節進行控制。

  (1)原材料進場檢驗;(2)鋼筋配料;(3)鋼筋代換;(4)鋼筋連接;(5)鋼筋加工;(6)鋼筋安裝。

  問題:1、事件1中,鋼筋配料工作內容?

  分析與答案:

  1、鋼筋配料是根據構件配筋圖,先繪出各種形狀和規格的單根鋼筋簡圖并加以編號,然后分別計算鋼筋下料長度、根數及重量,填寫鋼筋配料單,作為申請、備料、加工的依據。

  為使鋼筋滿足設計要求的形狀和尺寸,需要對鋼筋進行彎折,而彎折后鋼筋各段的長度總和并不等于其在直線狀態下的長度,所以要對鋼筋剪切下料長度加以計算。

  各種鋼筋下料長度計算如下:

  直鋼筋下料長度= 構件長度一保護層厚度+ 彎鉤增加長度

  案例13

  背景

  某施工單位中標一新建辦公樓工程。該工程為鋼筋混凝土框架結構,總建筑面積9800㎡。

  開工前,項目部編制了鋼筋連接施工方案,對豎向鋼筋計劃采用電渣壓力焊連接,或直螺紋套筒連接;對水平縱向鋼筋計劃采用閃光對焊連接或直螺紋套筒連接。

  問題:1、考試用書中介紹的鋼筋連接方法有幾種?

  分析與答案:



二級建造師考試:鋼筋混凝土結構工程施工技術



  選擇題1(單選題)

  適用于現澆鋼筋混凝土框架柱子中豎向或斜向(傾斜度在4:1范圍內)鋼筋的連接方法是( )。

  A.閃光對焊

  B.電渣壓力焊

  C.電阻點焊

  D.三個都可以

  『正確答案』B

  『答案解析』本題考查的是鋼筋工程。電渣壓力焊適用于現澆鋼筋混凝土結構中豎向或斜向(傾斜度在4:1范圍內鋼筋的連接。直接承受動力荷載的結構構件中,縱向鋼筋不宜采用焊接接頭。

  選擇題2(單選題)

  RRB400余熱處理鋼筋不宜采用( )連接方式。

  A.焊接

  B.鐓粗直螺紋套筒連接

  C.綁扎

  D.鋼筋剝肋滾壓直螺紋套筒連接

  『正確答案』A

  『答案解析』本題考查的是鋼筋的連接。余熱處理鋼筋不宜焊接。

  選擇題3(多選題)

  目前最常見、采用最多的方式是鋼筋剝肋滾壓直螺紋套筒連接。其通常適用的鋼筋級別為HRB335、HRB400、RRB400;適用的鋼筋直徑包括( )mm。

  A.16   B.20

  C.40   D.50

  E.60

  『正確答案』ABCD

  『答案解析』本題考查的是鋼筋的連接。鋼筋剝肋滾壓直螺紋套筒連接適用的范圍是16~50mm范圍內。

  選擇題4(單選題)

  當受拉鋼筋直徑大于25mm、受壓鋼筋直徑大于( )mm時,不宜采用綁扎搭接接頭。

  A.16   B.20

  C.25   D.28

  『正確答案』D

  『答案解析』本題考查的是鋼筋的連接。當受拉鋼筋直徑大于25mm、受壓鋼筋直徑大于28mm時,不宜采用綁扎搭接接頭。

  選擇題5(單選題)

  軸心受拉及小偏心受拉桿件(如桁架和拱架的拉桿等)的縱向受力鋼筋均不得采用( )接頭。

  A.焊接

  B.機械

  C.綁扎

  D.綁扎搭接

  『正確答案』D

  『答案解析』本題考查的是鋼筋的連接。軸心受拉及小偏心受拉桿件的縱向受力鋼筋不得采用綁扎搭接接頭。

  選擇題6(單選題)

  鋼筋接頭位置宜設置在受力較小處。同一縱向受力鋼筋不宜設置兩個或兩個以上接頭。接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的( )倍。

  A.2

  B.5

  C.10

  D.20

  『正確答案』C

  『答案解析』本題考查的是鋼筋的連接。鋼筋接頭位置宜設置在受力較小處。同一縱向受力鋼筋不宜設置兩個或兩個以上接頭。接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的10倍。

  選擇題7(單選題)

  在施工現場,應按國家現行標準抽取( )作力學性能檢驗,其質量應符合有關規程的規定。

  A.電渣壓力焊接頭試件

  B.閃光對焊接頭試件

  C.電弧焊接頭試件

  D.機械接頭試件

  E.綁扎接頭試件

  『正確答案』ABCD

  『答案解析』本題考查的是鋼筋的連接。鋼筋采用焊接和機械連接的構件,需要再次進行力學性能檢驗。

  案例14

  背景

  某辦公樓工程,鋼筋混凝土框架結構,總建筑面積9800㎡。施工單位與建設單位簽訂了施工承包合同。施工過程中發生如下事件:

  事件1:開工前,施工單位采購了一批光圓鋼筋,鋼筋進場后,施工單位對光圓鋼筋進行了冷拉調直。并在冷拉調直過程中對鋼筋進行了除銹。

  問題

  1、鋼筋加工包括哪些內容。

  2、鋼筋除銹還有哪些方法。

  分析與答案

  1、鋼筋加工包括:調直、除銹、下料、接長、彎曲成型。

  2、鋼筋除銹:

  一是在鋼筋冷拉或調直過程中除銹;

  二是可采用:機械除銹機除銹、噴砂除銹、酸洗除銹、手工除銹。

  案例15

  背景

  某辦公樓工程,鋼筋混凝土框架結構,總建筑面積9800㎡。施工單位與建設單位簽訂了施工承包合同。施工過程中發生如下事件:

  事件1:開工前,施工項目部制定了鋼筋工程質量控制計劃。鋼筋計劃采用冷拉調直,不打算采用無延伸功能的機械設備進行調直。HPB300鋼筋冷拉率控制在4%以?xún)?HRB335帶肋鋼筋的冷拉率控制在1%以?xún)取?/p>

  事件2:帶肋鋼筋調直后發現部分鋼筋橫肋受到損傷,局部有彎折。

  問題:1、如果一根箍筋的下料長度為1280mm,則100米HPB300鋼筋原材料采用冷拉后可以最多制作多少根箍筋?

  2、事件2中加工的鋼筋有問題嗎?

  分析與答案

  1、規范規定:HPB300光圓鋼筋冷拉率不宜大于4%。HRB335、HRB400帶肋鋼筋冷拉率不宜大于1%。

  100×(1+4%)×1000÷1280=81(根)

  2、有問題。鋼筋調直過程中不應損傷帶肋鋼筋的橫肋。調直后的鋼筋應平直,不應有局部彎折。

  案例16

  背景

  某辦公樓工程,鋼筋混凝土框架結構。

  施工過程中發生如下事件:

  事件1:質量員對鋼筋加工進行檢查,發現

  (1)鋼筋的切斷口有馬蹄形

  (2)鋼筋工使用鋼筋彎曲機對鋼筋進行彎曲,由于新工人操作不熟練,彎折不能一次完成,導致一根鋼筋反復彎折才能成型。

  質量員報告了項目經理,項目經理下令停止施工。

  問題:1.工人加工的鋼筋是否有問題。

  分析與答案

  1.工人加工鋼筋的行為存在問題。

  (1)鋼筋下料切斷可采用鋼筋切斷機或手動液壓切斷器進行。鋼筋的切斷口不得有馬蹄形或起彎等現象。

  (2)鋼筋加工宜在常溫狀態下進行,加工過程中不應加熱鋼筋。

  鋼筋彎曲成型可采用鋼筋彎曲機、四頭彎筋機及手工彎曲工具等進行。鋼筋彎折應一次完成,不得反復彎折。

  案例17

  背景

  某辦公樓工程,鋼筋混凝土框架結構,總建筑面積9800㎡。施工單位與建設單位簽訂了施工承包合同。施工過程中發生如下事件:

  事件1:質量員檢查一層框架梁的縱向受力鋼筋安裝質量時,發現一根簡支梁里的上下部縱向受力鋼筋均有2個機械接頭;并且梁的上部鋼筋接頭位置設置在梁端1/3跨度范圍內,下部鋼筋接頭位置設置在跨中1/3跨度范圍內。于是,要求班組整改。

  問題:1.事件1中,鋼筋連接和安裝有何不妥?說明理由。

  分析與答案

  1.(1)縱向受力鋼筋均有2個機械接頭,不妥。

  理由:規范規定鋼筋的接義宜設置在受力較小處。同一縱向受力鋼筋不宜設置二個或二個以上的接頭。接頭未端至鋼筋彎起點的距離不應小于鋼筋公稱直徑的10倍。

  (2)梁的上部鋼筋接頭位置設置在梁端1/3跨度范圍內不妥,下部鋼筋接頭位置設置在跨中1/3跨度范圍內不妥。

  理由:規范規定連續梁、板的上部鋼筋接頭位置宜設置在跨中1/3跨度范圍內,下部鋼筋接頭位置宜設置在梁端1/3 跨度范圍內。

  案例18

  背景

  某辦公樓工程,現澆鋼筋混凝土框架剪力墻結構,肋梁現澆樓板。總建筑面積9800㎡。施工單位與建設單位簽訂了施工承包合同。

  施工過程中發生如下事件:

  事件1:施工技術負責人組織鋼筋安裝施工交底會(huì )議,交底要求如下(1)框架柱鋼筋的綁扎應在柱模板安裝前進行。(2)剪力墻鋼筋綁扎也應在墻模板安裝前進行。(3)樓板的鋼筋在模板安裝后綁扎。

  問題:

  1.事件1中,梁的鋼筋安裝與梁模板安裝順序是什么?

  分析與答案:

  1.當梁的高度較小時,梁的鋼筋架空在梁模板頂上綁扎,然后再落位;

  當梁的高度較大(大于等于1.0m)時,梁的鋼筋宜在梁底模上綁扎,其兩側或一側模板后安裝。

  選擇題8(多選題)

  在現澆鋼筋混凝土板、次梁與主梁交叉處,鋼筋位置正確的是( )。

  A.主梁的鋼筋在上,次梁的鋼筋居中,板的鋼筋在下

  B.板的鋼筋在上,主梁的鋼筋居中,次梁的鋼筋在下

  C.次梁的鋼筋在上,板的鋼筋居中,主梁的鋼筋在下

  D.板的鋼筋在上,次梁的鋼筋居中,主梁的鋼筋在下

  『正確答案』D

  『答案解析』本題考查的是鋼筋工程。在現澆鋼筋混凝土板、次梁與主梁交叉處,板鋼筋的鋼筋在上,次梁的鋼筋居中,主梁的鋼筋在下。

  選擇題9(單選題)

  現澆混凝土粗骨料最大粒徑不應超過構件截面最小尺寸的1/4,且不應超過鋼筋最小凈間距的3/4;對實心混凝土板,粗骨料的最大粒徑不宜超過板厚的1/3,且不應超過( )。

  A.40mm

  B.50mm

  C.60mm

  D.80mm

  『正確答案』A

  『答案解析』本題考查的是混凝土用原材料。現澆混凝土粗骨料最大粒徑不應超過構件截面最小尺寸的1/4,且不應超過鋼筋最小凈間距的3/4;對實心混凝土板,粗骨料的最大粒徑不宜超過板厚的1/3,且不應超過40mm。

  案例19

  背景

  某住宅樓設計文件顯示,灌注樁基礎,現澆鋼筋混凝土剪力墻結構。項目部編制了混凝土施工方案。

  混凝土結構開始施工前,發生了如下事件。

  事件1:在混凝土施工技術交底會(huì )上,施工員要求每層樓剪力墻混凝土澆筑應分層澆筑、分層振搗,當必須間歇時,其間歇時間宜盡量縮短,并應在前層混凝土初凝之前,將次層混凝土澆筑完畢,連續進行,不應留置施工縫。

  問題1.事件1中施工員說法是否正確?

  分析與答案:

  1.施工員的做法正確。混凝土的施工必須分層澆筑、分層振搗。

  案例20

  背景

  某辦公樓工程,獨立基礎,鋼筋混凝土框架結構。

  混凝土結構開始施工前,項目經理主持召開了混凝土施工方案編制討論會(huì )。

  項目經理強調:混凝土澆筑后,在混凝土初凝前和終凝前宜分別對混凝土裸露表面進行抹面處理。

  會(huì )議達成共識,獨立基礎施工完成后,待獨立基礎混凝土強度達到1.2MPa及以上時(估計3天后)再澆筑基礎上表面的框架柱混凝土。

  問題:1.施工縫位置留設是否正確?

  分析與答案:

  1.正確。

  柱水平施工縫可留設在基礎結構頂面,柱施工縫與結構上表面的距離宜為0~100mm

  考試用書原文:

  施工縫的位置應在混凝土澆筑之前確定,并宜留置在結構受剪力較小且便于施工的部位。施工縫的留置位置應符合下列規定:

  1)柱、墻水平施工縫可留設在基礎、樓層結構頂面,柱施工縫與結構上表面的距離宜為0~100mm,墻施工縫與結構上表面的距離宜為0~300mm;

  2)柱、墻水平施工縫也可留設在樓層結構底面,施工縫與結構下表面的距離宜為0~50mm;當板下有梁托時,可留設在梁托下0~20mm;

  3)高度較大的柱、墻、梁以及厚度較大的基礎可根據施工需要在其中部留設水平施工縫;必要時,可對配筋進行調整,并應征得設計單位認可;

  4)有主次梁的樓板垂直施工縫應留設在次梁跨度中間的1/3范圍內;

  5)單向板施工縫應留設在平行于板短邊的任何位置;

  6)樓梯梯段施工縫宜設置在梯段板跨度端部的1/3范圍內;

  7)墻的垂直施工縫宜設置在門洞口過梁跨中1/3范圍內,也可留設在縱橫交接處;

  8)特殊結構部位留設水平或垂直施工縫應征得設計單位同意。

  選擇題10(多選題)

  現澆鋼筋混凝土柱子施工縫可以留在( )。

  A.基礎頂面

  B.樓層結構頂面

  C.樓層結構底面

  D.樓層結構梁托的下面

  E.樓層上表面200mm處

  『正確答案』ABCD

  『答案解析』本題考查的是施工縫與后澆帶。選項E,樓層上表面0~100mm的位置可以留設施工縫。

  選擇題11(多選題)

  現澆鋼筋混凝土剪力墻施工縫可以留在( )。

  A.基礎頂面

  B.樓層結構頂面

  C.樓層結構底面

  D.樓層結構梁托的下面

  E.基礎筏板上表面400mm處

  『正確答案』ABCD

  『答案解析』本題考查的是施工縫與后澆帶。選項E,墻施工縫的與結構上表面的距離為0~300mm。

  選擇題12(單選題)

  有主次梁的樓板垂直施工縫應留設在次梁跨度中間的( )范圍內。

  A.1/2

  B.1/3

  C.1/4

  D.1/5

  『正確答案』B

  『答案解析』本題考查的是施工縫與后澆帶。有主次梁的樓板垂直施工縫應留設在次梁跨度中間的1/3范圍內。

  選擇題13(單選題)

  樓梯梯段施工縫宜設置在梯段板跨度( )范圍內。

  A.端部的1/3

  B.中間的1/3

  C.端部的1/4

  D.中間的1/4

  『正確答案』A

  『答案解析』本題考查的是施工縫與后澆帶。樓梯梯段施工縫宜設置在梯段板跨度端部的1/3范圍內。

  案例21

  背景

  某施工單位中標一新建辦公樓工程,鋼筋混凝土框架結構。項目部計劃:1.應在混凝土澆筑之前確定施工縫的位置。2.施工縫的位置留置在結構受剪力較小且便于施工的部位。3.施工縫的留置位置應符合規范規定。

  施工過程中發生如下事件:

  事件1:開工前,項目經理主持編制了單位工程施工組織設計,

  對在施工縫處繼續澆筑混凝土作出了下列規定:

  (1)已澆筑的混凝土,其抗壓強度不應小于1.2MPa;

  (2)在已硬化的混凝土表面上,應清除水泥薄膜和松動石子以及軟弱混凝土層,并加以充分濕潤和沖洗干凈,且不得積水;

  (3)在澆筑混凝土前,宜先在施工縫處鋪一層水泥漿(可滲適量界面劑)或與混凝土內成分相同的水泥砂漿;混凝土應細致?lián)v實,使新舊混凝土緊密結合。

  問題1.施工縫處繼續澆筑混凝土的規定是否正確。

  分析與答案

  1.正確。

  規范的要求如案例背景所述。

  案例22 背景

  某建筑公司承建一寫字樓工程,總建筑面積54394m2。地上18層,主體為框架-剪力墻結構,現澆肋梁樓蓋;地下一層,筏形基礎。

  項目部計劃:1.分層連續施工,在前層混凝土初凝之前,將次層混凝土澆筑完畢。2.同時澆筑梁和板混凝土,有主次梁的樓板順著次梁方向澆筑,單向板沿著板的長邊方向澆筑;拱和高度大于1m時的梁等結構,單獨澆筑混凝土。4.在澆筑豎向結構混凝土前,應先在底部填以不大于30mm厚與混凝土中水泥、砂配比成分相同的水泥砂漿;澆筑過程中混凝土不得發生離析現象。

  工程施工過程中,發生了如下事件

  事件1:一層樓蓋混凝土澆搗施工結束后,立即進行保濕養護。

  問題1.事件1中,保濕養護屬于自然養護嗎?保濕養護有幾種方式?

  2.現澆混凝土自然養護從什么時候開始?

  分析與答案:1.保濕養護屬于自然養護的一種。



二級建造師考試:鋼筋混凝土結構工程施工技術



  考試用書:

  混凝土澆筑后應及時進行保濕養護,保濕養護可采用灑水、覆蓋、噴涂養護劑等方式。

  選擇養護方式應考慮現場條件、環境溫濕度、構件特點、技術要求、施工操作等因素。

  (1)灑水養護



二級建造師考試:鋼筋混凝土結構工程施工技術

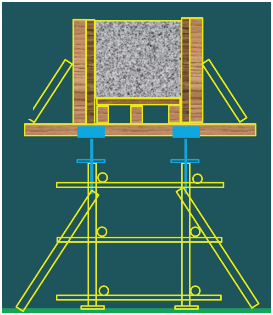

  (2)覆蓋養護



二級建造師考試:鋼筋混凝土結構工程施工技術



  (3)噴涂養護劑養護



二級建造師考試:鋼筋混凝土結構工程施工技術



  2.對已澆筑完畢的混凝土,應在混凝土終凝前(通常為混凝土澆筑完畢后8~12h內)開始進行自然養護。

  案例23

  背景

  某建筑公司承建一寫字樓工程,主體為框架-剪力墻結構,現澆樓蓋。該公司與商品混凝土生產單位簽訂了供貨合同。

  合同約定:1.采用硅酸鹽水泥拌制混凝土。2.混凝土在運輸中不應發生分層、離析現象,否則應在澆筑前二次攪拌。3.盡量減少混凝土的運輸時間和轉運次數,確保混凝土在初凝前運至現場并澆筑完畢。4.采用攪拌運輸車運送混凝土,運輸途中及等候卸料時,不得停轉;卸料前,宜快速旋轉攪拌20s以上后再卸料。5.當坍落度損失較大不能滿足施工要求時,可在運輸車罐內加入適量的與原配合比相同成分的減水劑。加入減水劑后,混凝土罐車應快速旋轉攪拌均勻,并應達到要求的工作性能后再泵送或澆筑。

  工程施工過程中,發生了如下事件:

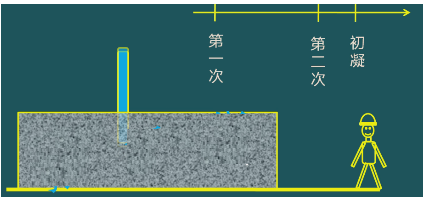

  事件1:一層樓蓋混凝土澆搗施工過程中,瓦工分別在初凝前、終凝前對裸露的混凝土表面進行了抹面,并在終凝前(混凝土澆筑完畢8小時)開始采用塑料薄膜覆蓋方式進行保濕養護。

  問題1.事件1中,保濕養護開始時間是否正確?

  2.事件1中,保濕養護至少持續多少天?

  分析與答案:

  1.開始時間正確。

  考試用書:

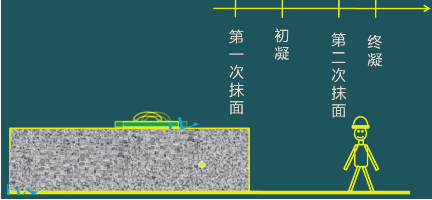

  (1)混凝土澆筑后,在混凝土初凝前和終凝前宜分別對混凝土裸露表面進行抹面處理。

  (2)對已澆筑完畢的混凝土,應在混凝土終凝前(通常為混凝土澆筑完畢后8~12h內)開始進行自然養護。

  2.至少為7d。

  考試用書:

  混凝土的養護時間,應符合下列規定:

  (1)采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥配制的混凝土,不應少于7d;采用其他品種水泥時,養護時間應根據水泥性能確定;

  (2)采用緩凝型外加劑、大滲量礦物摻合料配制的混凝土,不應少于14d;

  (3)抗滲混凝土、強度等級C60及以上的混凝土,不應少于14d;

  (4)后澆帶混凝土的養護時間不應少于14d;

  (5)地下室底層墻、柱和上部結構首層墻、柱宜適當增加養護時間;

  (6)基礎大體積混凝土養護時間應根據施工方案及相關規范確定。

  案例24

  背景

  某施工單位中標一新建辦公樓工程,鋼筋混凝土框架結構。采用場外預拌商品混凝土,并與混凝土攪拌站簽訂了合同。

  施工過程中發生如下事件:

  事件1:開工前,項目經理主持編制了單位工程施工組織設計,對后澆帶處繼續澆筑混凝土作出了下列規定:

  (1)后澆帶通常根據設計要求留設,并保留一段時間(若設計無要求,則至少保留后28d再澆筑),將結構連成整體。(2)后澆帶應采取鋼筋防銹或阻銹等保護措施。(3)填充后澆帶,可采用微膨脹混凝土,強度等級比原結構強度提高一級,并保持至少14d的濕潤養護。(4)后澆帶接縫處按施工縫的要求處理。

  問題1.后澆帶接縫處共有幾個施工縫?

  分析與答案:

  1.共有兩個施工縫。



二級建造師考試:鋼筋混凝土結構工程施工技術



  (1)后澆帶通常根據設計要求留設,并保留一段時間(若設計無要求,則至少保留后28d再澆筑),將結構連成整體。



二級建造師考試:鋼筋混凝土結構工程施工技術



  (2)后澆帶應采取鋼筋防銹或阻銹等保護措施(比如刷水泥漿)。

  (4)后澆帶接縫處按施工縫的要求處理。



二級建造師考試:鋼筋混凝土結構工程施工技術



  (3)填充后澆帶,可采用微膨脹混凝土,強度等級比原結構強度提高一級,并保持至少14d的濕潤養護。



二級建造師考試:鋼筋混凝土結構工程施工技術



  案例25

  背景

  某建筑公司承建一寫字樓工程,地下2層,筏板基礎,筏板厚度1.7米。該公司與商品混凝土生產單位簽訂了供貨合同,合同約定:配制大體積混凝土所用水泥選用中、低熱硅酸鹽水泥或低熱礦渣硅酸鹽水泥。細骨料宜采用中砂,粗骨料宜選用粒徑5~31.5mm,并連續級配。

  工程施工過程中,發生了如下事件

  事件1:項目部確認筏板基礎混凝土屬于大體積混凝土,并編制了大體積混凝土施工方案,明確了溫控指標按照下列規范執行:

  (1)混凝土澆筑體在入模溫度基礎上的溫升值不宜大于50℃;

  (2)混凝土澆筑塊體的里表溫差不宜大于25℃;

  (3)混凝土澆筑體的降溫速率不宜大于2.0℃/d;

  (4)混凝土澆筑體表面與大氣溫差不宜大于20℃ 。

  問題1.事件1中,入模溫度應控制在多少度內?

  2.根據事件1,說明保溫養護作用是什么?

  3.根據事件1,說明什么時候可以解除保溫養護?

  分析與答案:

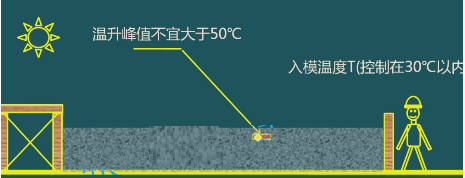

  1.大體積混凝土的入模溫度應控制在30℃以下。



二級建造師考試:鋼筋混凝土結構工程施工技術



  2.保溫養護的目的是控制大體積混凝土在凝結硬化過程中不產生裂縫。大體積混凝土由于其最短邊≥1m,因此混凝土凝結硬化過程中,大量水化熱無法順利釋放,從而可能導致內部的細微裂縫,影響混凝土的耐久性。

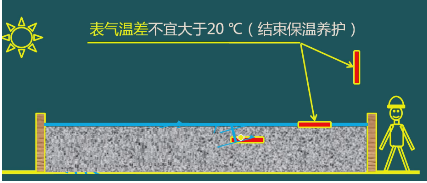

  3.保溫覆蓋層的拆除應分層逐步進行,當混凝土的表面溫度與環境最大溫差小于20℃時,可全部拆除。



二級建造師考試:鋼筋混凝土結構工程施工技術



  案例26

  背景

  某建筑公司承建一寫字樓工程,地下2層,筏板基礎,筏板厚度1.7米。該公司與商品混凝土生產單位簽訂了供貨合同。

  工程施工過程中,發生了如下事件

  事件1:項目部確認筏板基礎為大體積混凝土,并編制了大體積混凝土施工方案,決定采用整體式分層連續澆筑施工,每層厚度300~500mm,層間不留施工縫。

  問題1.事件1中,大體積混凝土除了可以采取整體式分層連續澆筑施工外還可以采取什么施工方法?

  分析與答案:

  1.還可以采取推移式連續澆注施工。

  案例27

  背景

  某建筑公司承建一寫字樓工程,地下2層,筏板基礎,筏板厚度1.7米。該公司與商品混凝土生產單位簽訂了供貨合同。

  工程施工過程中,發生了如下事件

  事件1:項目部確認筏板基礎為大體積混凝土,并編制了大體積混凝土施工方案,主要內容如下

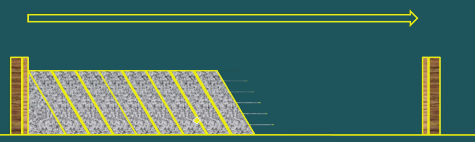

  (1)采用推移式連續澆筑施工,混凝土澆筑從低處開始,沿長邊自一端向另一端進行;

  (2)采用二次振搗工藝;

  (3)對混凝土裸露表面采用二次抹壓處理;

  問題1.事件1中,施工方案是否正確。

  分析與答案:

  1.施工方案正確。

  (1)采用推移式連續澆筑施工,混凝土澆筑從低處開始,沿長邊自一端向另一端進行;

  考試用書:混凝土澆筑宜從低處開始,沿長邊方向自一端向另一端進行。當混凝土供應量有保證時,亦可多點同時澆筑。



二級建造師考試:鋼筋混凝土結構工程施工技術



  (2)采用二次振搗工藝

  考試用書:大體積混凝土宜采用二次振搗工藝。



二級建造師考試:鋼筋混凝土結構工程施工技術



  (3)對混凝土裸露表面采用二次抹壓處理

  考試用書:大體積混凝土澆筑面應及時進行二次抹壓處理。



二級建造師考試:鋼筋混凝土結構工程施工技術



  案例28

  背景

  某建筑公司承建一寫字樓工程,地下2層,筏板基礎,筏板厚度1.7米。該公司與商品混凝土生產單位簽訂了供貨合同。

  工程施工過程中,發生了如下事件

  事件1:項目部確認筏板基礎為大體積混凝土,并編制了大體積混凝土施工方案,決定采用保溫保濕養護。

  問題1.事件1中,采用保溫保濕養護是否正確?

  分析與答案

  1.大體積混凝土必須進行保溫保濕養護。

  案例29

  背景

  某建筑公司承建一寫字樓工程,地下2層,筏板基礎,筏板厚度1.7米。該公司與商品混凝土生產單位簽訂了供貨合同。

  工程施工過程中,發生了如下事件

  事件1:項目部確認筏板基礎為大體積混凝土,并編制了大體積混凝土施工方案,決定采用保溫保濕養護。

  問題1.事件1中,保溫保濕養護至少需要持續多長時間?

  分析與答案:

  1.大體積混凝土應進行保溫保濕養護。

  保濕養護的持續時間不得少于14d,應經常檢查塑料薄膜或養護劑涂層的完整情況,保持混凝土表面濕潤。

  保溫覆蓋層的拆除應分層逐步進行,當混凝土的表面溫度與環境最大溫差小于20°C時,可全部拆除。

  保濕養護的持續時間不得少于14d,應經常檢查塑料薄膜或養護劑涂層的完整情況,保持混凝土表面濕潤。

  案例30

  背景

  某工業廠房施工圖文件顯示,廠房?jì)鹊脑O備基礎為鋼筋混凝土現澆結構,基礎厚度1.7米、長240米、寬20米。

  施工承包單位與商品混凝土攪拌站簽訂了供貨合同。

  為了防止大體積混凝土出現溫度裂縫,設計單位在結構設計方面采取措施,包括在設備基礎長度方向上設了變形縫和后澆帶。

  商品混凝土攪拌站從材料生產方面采取措施防止大體積混凝土出現溫度裂縫。

  工程施工過程中,發生了如下事件

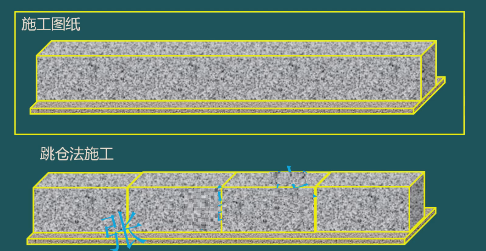

  事件1:項目部編制了大體積混凝土施工方案,為了避免出現大體積混凝土溫度裂縫,決定沿設備基礎長度方向采取跳倉法施工,跳倉的最大分塊尺寸為40m,跳倉間隔施工的時間7d,跳倉接縫處按施工縫的要求設置和處理。

  問題1.事件1中措施正確嗎?

  分析與答案

  1.措施正確。



二級建造師考試:鋼筋混凝土結構工程施工技術

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

  2019年二級建造師新考季已經到來,二級建造師考試備考我們需要好好規劃一下了。建設工程教育網為了考生準備了2019年二級建造師考試備考新課高端無憂班|零基礎直達班|精品提升班,想要了解課程的考生可連線客服小姐姐

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
和林格尔县| 杭锦后旗| 龙里县| 龙江县| 宣化县| 桐梓县| 同德县| 青铜峡市| 深水埗区| 醴陵市| 莫力| 临夏市| 壶关县| 吉林市| 长武县| 肃南| 武隆县| 南澳县| 武平县| 平昌县| 瓦房店市| 凤翔县| 金门县| 永定县| 平武县| 邮箱| 盈江县| 黑河市| 定安县| 繁峙县| 洪江市| 海宁市| 诏安县| 盐源县| 苗栗县| 政和县| 双牌县| 保山市| 四子王旗| 启东市| 红桥区|
