1H420054 施工組織設計的實施
一、施工組織設計的審核及批準
3.施工組織設計編制、審核和審批工作實行分級管理制度。
施工組織總設計應由總承包單位技術負責人審批后,向監理報批。單位工程施工組織設計應由施工單位技術負責人或技術負責人授權的技術人員審批;專項工程施工組織設計應由項目技術負責人審批;施工單位完成內部編制、審核、審批程序后,報總承包單位審核、審批,然后由總承包單位項目經理或其授權人簽章后向監理報批。工程未實行施工總承包的,施工單位完成內部編制、審核、審批程序后,由施工單位項目經理或其授權人簽章后,向監理報批。
二、施工組織設計交底
1.工程開工前,施工組織設計的編制人員應向施工人員作施工組織設計交底,以做好施工準備工作。
2.施工組織設計交底的內容包括:工程特點、難點;主要施工工藝及施工方法;進度安排;組織機構設置與分工;質量、安全技術措施等。
三、施工方案交底
1.工程施工前,施工方案的編制人員應向施工作業人員作施工方案的技術交底。除分項、專項工程的施工方案需進行技術交底外,涉及新產品、新材料、新技術、新工藝即“四新”技術以及特殊環境、特種作業等也必須向施工作業人員交底。
2.交底內容為該工程的施工程序和順序、施工工藝、操作方法、要領、質量控制、安全措施等。
四、施工組織設計的執行
施工組織設計一經批準,施工單位和工程相關單位應認真貫徹執行,未經審批不得修改。施工組織設計的修改或補充涉及原則的重大變更,須履行原審批手續。原則的重大變更指:工程設計有重大修改;有關法律、法規、規范和標準實施、修訂和廢止;主要施工方法有重大調整;主要施工資源配置有重大調整;施工環境有重大改變等。
【案例1H420050-1】見教材P276。
【案例1H420050-2】
一、背景

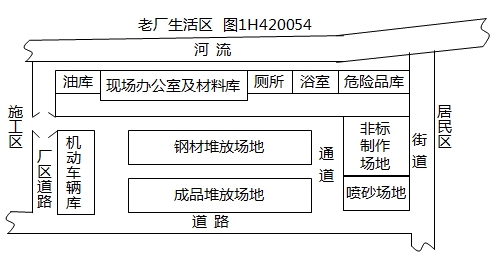

A公司總承包某地一擴建項目的機電安裝工程,材料和設備由建設單位提供。A公司除自己承擔主工藝線設備安裝外,非標準件制作安裝工程、防腐工程等均勻分包給具有相應施工資質的分包商施工。考慮到該地區風多雨少的氣候,建設單位將緊靠河邊及施工現場的一所棄用學校提供給A公司項目部,項目部安排兩層教學樓的一層做材料工具庫,二樓作現場辦公室,樓旁臨河邊修建簡易廁所和浴室,污水直接排入河中,并對其他空地做了施工平面布置。(見圖1H420054)

開工前,項目部遵循“開源與節流相結合的原則及項目成本全員控制原則”簽訂了分包合同,制定成本控制目標和措施。施工中由于計劃多變、設計變更多,管理不到位,因而造成工程成本嚴重超過預期。
在露天非標準制作時,分包商采用CO2氣體保護焊施焊,質檢員予以制止。非標準鋼結構件制作完成后,進行了高強度螺栓連接檢驗。
二、問題
1.項目部的施工平面布置,對安全和環境保護會(huì )產生哪些具體危害?
2.施工平面布置應遵循哪些原則?
3.項目部在施工階段應如何控制成本?
4.說明質檢員在露天制作場地制止分包商繼續作業的理由。應采取哪些措施以保證焊接質量?
5.高強度螺栓連接應檢驗哪些內容?
三、分析與答案
1.對安全和環境保護產生的危害:
①油庫離辦公區太近,有易燃易爆危險。
②非標件生產,有光、聲污染,離居民區太近。
③噴砂會(huì )產生空氣污染,粉塵污染。
④浴室廁所污水直接排入河中有水污染。
⑤危險品離居民區太近,容易造成危險品的泄露、爆炸。
2.施工平面布置遵循原則包括:
(1)布局合理,場地占用少,符合節能、環保、安全、消防和文明施工等相關規定。
(2)合理組織運輸,減少二次搬運。
(3)區域劃分和場地占用符合施工部署和施工流程要求,減少相互干擾。
(4)充分利用已有建(構)筑物為項目服務, 降低臨時設施費用。
(5)臨時設施應方便生產和生活,辦公區、生活區和生產區宜分離設置。
3.施工階段項目成本的控制:
(1)對分解的計劃成本進行落實。
(2)記錄、整理、核算實際發生的費用,計算實際成本。
(3)進行成本差異分析,采取有效的糾偏措施。
(4)注意工程變更,關注不可預計的外部條件對成本控制的影響。
4.露天非標準件制作時監理制止的原因:
非標準件制作是露天作業,且本地區風多,二氧化碳氣體保護焊有風不能施焊,會(huì )對焊接質量造成影響。
措施:改變焊接方法,采取有效防風措施(搭建防風棚,移至室內焊接)等。
5.高強度螺栓連接應檢驗內容:
(1)高強度大六角頭螺栓連接副終擰扭矩檢查:宜在螺栓終擰1h后、24h之前完成檢查。檢查方法采用扭矩法或轉角法,但原則上應與施工方法相同。檢查數量為節點數的10%,但不應少于10個節點,每個被抽查節點按螺栓數抽查10%,且不應少于2個。
(2)扭剪型高強度螺栓終擰后,除因構造原因無法使用專用扳手終擰掉梅花卡頭者除外,未在終擰中扭斷梅花卡頭的螺栓數不應大于該節點螺栓數的5%。對所有梅花卡頭未擰掉的扭剪型高強度螺栓連接副用扭矩法或轉角法進行終擰并作標記。檢查數量為節點數的10%,但不應少于10個節點。
(3)高強度螺栓連接副終擰后,螺栓絲扣外露應為2~3扣,其中允許有10%的螺栓絲扣外露1扣或4扣。
相關推薦:
2018年二級建造師考試成績查詢入口匯總(含分數線)
【“爽”11瓜分11億】雙十一好課折上折! 雙十一課程現金券免費送
2018年二級建造師考試成績已經公布,新考季已經到來,二級建造師考試備考我們需要好好規劃一下了。建設工程教育網為了考生準備了2019年二級建造師考試備考新課高端無憂班|零基礎直達班|精品備考班,想要了解課程的考生可連線客服小姐姐

- 二建vs一建考點重合度一覽表,轉戰一建的考生速看
- 湖北省關于2025年第三十三批二級建造師注冊人員名單的公告
- 四川關于2025年第十八批二級建造師初始注冊、重新注冊人員名單的通告
- 【考情】2025年二級建造師《水利》考試考點回顧/分析
- 【考情】2025年二級建造師《管理》考點回顧/分析
- 【考情】2025年二級建造師《市政》考試考點回顧/分析
- 【考情】2025年二級建造師《機電》考試考點回顧/分析
- 【考情】2025年二級建造師《法規》考試考點回顧/分析
- 【考情】2025年二級建造師《建筑》考試考點回顧/分析
- 【關注】2025年二級建造師考試考后常見問題解答
