一級建造師考試關鍵工作、關鍵路線和時差的確定
一級建造師考試關鍵工作、關鍵路線和時差的確定,對于一級建造師考試報考熱度上升,小伙伴們是怎么看的,熱度上升這全是因為一級建造師考試的證書的含金率。今天為大家整理了一級建造師考試關鍵工作、關鍵路線和時差的確定,希望能助各位考生一臂之力。
3034 關鍵工作、關鍵路線和時差的確定
類型
|
雙代號網絡(luò )計劃
|
單代號網絡(luò )計劃
|
單代號搭接網絡(luò )計劃
|
雙代號時標網絡(luò )計劃
|
關鍵工作的確定
|
(1)當計劃工期=計算工期時,總時差為0的工作為關鍵工作;
(2)當計劃工期不等于計算工期時,網絡(luò )計劃中總時差最小的工作為關鍵工作。(>0,<0) |
當計算工期不能滿足計劃工期時,可壓縮關鍵工作的持續時間來滿足計劃工期要求。
類型
|
雙代號網絡(luò )計劃
|
單代號網絡(luò )計劃
|
單代號搭接網絡(luò )計劃
|
雙代號時標網絡(luò )計劃
|
關鍵線路的確定
|
(1)總的工作持續時間最長的線路;
(2)全部由關鍵工作組成的線路 |
(1)總的工作持續時間最長的線路;
(2)全部由關鍵工作組成的線路,且關鍵工作之間的時間間隔全部為零 |
(1)總的工作持續時間+搭接時間之和最長的線路;
(2)全部由關鍵工作組成的線路,且關鍵工作之間的時間間隔全部為零 |
(1)總的工作持續時間最長的線路;
(2)全部由關鍵工作組成的線路; (3)無波形線線路 |
【例題·多選】(2016年)關于判別網絡(luò )計劃關鍵線路的說法,正確的有( )。
A.相鄰兩工作間的間隔時間均為零的線路
B.雙代號網絡(luò )計劃中無虛箭線的線路
C.總持續時間最長的線路
D.雙代號網絡(luò )計劃中由關鍵節點組成的線路
E.時標網絡(luò )計劃中無波形線的線路

『正確答案』CE
『答案解析』本題考查的是關鍵工作、關鍵線路和時差的確定。選項A,從起點節點開始到終點節點均為關鍵工作,且所有工作的時間間隔均為零的線路應為關鍵線路。選項B,關鍵線路上是可以有虛工作的,虛工作不占用時間和資源;選項D,關鍵節點組成的線路不一定是關鍵線路,而關鍵線路上的節點必定是關鍵節點。參見教材P144~145。
【例題·多選】當計算工期超過計劃工期時,可壓縮關鍵工作的持續時間以滿足要求。在確定縮短持續時間的關鍵工作時,宜選擇( )。
A.縮短持續時間而不影響質量和安全的工作
B.有多項緊前工作的工作
C.有充足備用資源的工作
D.縮短持續時間所增加的費用相對較少的工作
E.單位時間消耗資源量大的工作
『正確答案』ACD
『答案解析』本題考查的是關鍵工作、關鍵路線和時差的確定。當計算工期不能滿足計劃工期時,可設法通過壓縮關鍵工作的持續時間,以滿足計劃工期要求。在選擇縮短持續時間的關鍵工作時,宜考慮下述因素:縮短持續時間而不影響質量和安全的工作;有充足備用資源的工作;縮短持續時間所需增加的費用相對較少的工作等。參見教材P144。
【例題·多選】(2009年)工程網絡(luò )計劃中,當計劃工期等于計算工期時,關鍵線路是指( )的線路。
A.時標網絡(luò )計劃中沒有波形線
B.雙代號網絡(luò )計劃中沒有虛箭線
C.單代號網絡(luò )計劃中各關鍵工作之間的時間間隔均為零
D.單代號網絡(luò )計劃中各工作自由時差為零
E.雙代號網絡(luò )計劃中線路長度最長
『正確答案』ACE
『答案解析』本題考查的是關鍵工作、關鍵路線和時差的確定。選項B錯誤,虛箭線代表的是聯系、區分和斷路的作用,關鍵線路上是可以有虛箭線的。選項D錯誤,對于單代號網絡(luò ),關鍵線路是指全部由關鍵工作組成的線路,且關鍵工作之間的時間間隔全部為零。參見教材P145。
【例題·單選】(2014年)關于關鍵工作和關鍵線路的說法正確的是( )。
A.關鍵線路上的工作全部是關鍵工作
B.關鍵工作不能在非關鍵線路上
C.關鍵線路上不允許出現虛工作
D.關鍵線路上的工作總時差均為零

『正確答案』A
『答案解析』本題考查的是關鍵工作、關鍵線路和總時差的確定。選項B,非關鍵線路上也有可能有關鍵工作;選項C,關鍵線路上允許有虛工作;選項D應為“總時差為零的工作為關鍵工作”。參見教材P144~145。
【例題·多選】關于關鍵線路和關鍵工作的說法,正確的有( )。
A.關鍵線路上相鄰工作的時間間隔為零
B.關鍵線路上各工作持續時間之和最長
C.關鍵線路可能有多條
D.關鍵工作的總時差一定為零
E.關鍵工作的最早開始時間等于最遲開始時間
『正確答案』AC
『答案解析』本題考查的是關鍵工作、關鍵線路和時差的確定。選項B不適用于單代號搭接網絡(luò )計劃,搭接網絡(luò ):搭接時間之和最長的為關鍵工作。選項D,當計算工期等于計劃工期時,總時差為零的工作是關鍵工作;選項E,當計算工期等于計劃工期時,關鍵工作的最早開始時間等于最遲開始時間。參見教材P144~145。
【總結】
關鍵工作兩端的節點必為關鍵節點,但兩端為關鍵節點的工作不一定是關鍵工作。
關鍵節點必然在關鍵線路上,但由關鍵節點組成的線路不一定是關鍵線路。

■二時標注法

■結論:假設計劃工期=計算工期
二時:工作的最早開始時間、工作的最遲開始時間
兩者相等,表明該工作為關鍵工作,自由時差=總時差=0

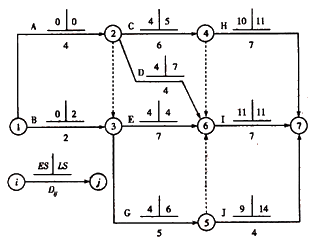

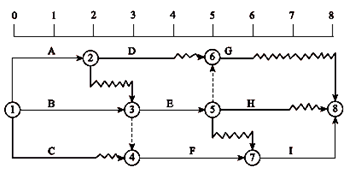

【例題·多選】(2012年)某工程雙代號網絡(luò )計劃如下圖所示(時間單位:天),圖中已標出各項工作的最早開始時間ES和最遲開始時間LS。該計劃表示( )。

A.工作1-3的總時差和自由時差相等
B.工作2-6的總時差和自由時差相等
C.工作2-4和工作3-6均為關鍵工作
D.工作3-5的總時差和自由時差分別為2和0天
E.工作5-7的總時差和自由時差相等
『正確答案』ABDE
『答案解析』本題考查的是雙代號網絡(luò )計劃時間參數的計算。經計算可知,該網絡(luò )計劃的計算工期等于18天,且工作2-4為非關鍵工作,工作3-6系關鍵工作,所以選項C錯誤。參見教材P144。

■節點計算法
●節點的最早時間——以該節點為開始節點的各項工作的最早開始時間ETi;
●節點的最遲時間——以該節點為完成節點的各項工作的最遲完成時間LTj。
●當計劃工期等于計算工期時,關鍵節點的最早時間與最遲時間必然相等。

【對比】二時標注法與節點法的區別
(1)參數不同:
·二時——各項工作的最早開始時間和最遲開始時間。
·節點——節點的最早時間、節點的最遲時間。
(2)位置不同:
·二時——標工作。
·節點——標節點。
更多考試信息可關注【一級建造師】微信公眾號~

- · 工程網絡(luò )計劃中,當計劃工期等于計算工期時,關鍵線路是指( )的線路。
- · 當計算工期超過計劃工期時,可壓縮關鍵工作的持續時間以滿足要求。在確定縮短持續時間的關鍵工作時,宜選擇( )。
- · 2019一建建設工程項目管理高頻考點:關鍵工作、關鍵路線和時差
- · 一級建造師項目管理高頻考點:關鍵工作、關鍵路線和時差的確定
- · 一級建造師考試項目管理知識點:建設工程項目進度控制【匯總】
- · 一級建造師考試關鍵工作、關鍵路線和時差的確定
- · 一級建造師考試工程網絡(luò )計劃的編制方法
- · 2019年一級建造師考試備考《項目管理》:關鍵工作和關鍵線路的確定
- · 2019年一級建造師考試《項目管理》:關鍵工作和關鍵線路的確定
- · 【題庫】一建《項目管理》:關鍵工作、關鍵路線(7.2)
