1Z201060 建設工程項目管理規劃的內容和編制方法
特點:綱領性文件,動態調整的。
范圍:涉及整個實施階段,業主方項目管理的范疇。
編制:業主(總承包方),各參與單位編制各自的。
《建設工程項目管理規范》(GB/T50326-2017)(舊2006)

《建設工程項目管理規范》(GB/T50326-2017)(舊2006)
組織:為實現其目標而具有職責、權限和關系等自身職能的個人或群體。
項目管理機構:根據組織授權,直接實施項目管理的單位,可以是項目管理公司、項目部、工程監理部等。
|

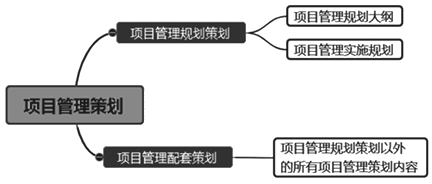

項目管理規劃大綱
|
項目管理實施規劃
|
內容
|
項目概況
項目范圍管理 項目管理目標 項目管理組織 項目采購與投標管理 項目進度管理 項目質量管理 項目成本管理 項目安全生產管理 綠色建造與環境管理 項目資源管理 項目信息管理 項目溝通與相關方管理 項目風險管理 項目收尾管理 |
項目概況
項目總體工作安排 組織方案 設計與技術措施 進度計劃 質量計劃 成本計劃 安全生產計劃 綠色建造與環境管理計劃 資源需求與采購計劃 信息管理計劃 溝通管理計劃 風險管理計劃 項目收尾計劃 項目現場平面布置圖 項目目標控制措施 技術經濟指標 |
編制依據
|
(1)項目文件、相關法律法規和標準。
(2)類似項目經驗資料。 (3)實施條件調查資料。 【記憶】文件、經驗和條件 |
(1)適用的法律、法規和標準。
(2)項目合同及相關要求。 (3)項目管理規劃大綱。 (4)項目設計文件。 (5)工程情況與特點。 (6)項目資源和條件。 (7)有價值的歷史數據。 (8)項目團隊的能力和水平 |
編制程序
|
(1)明確項目需求和項目管理范圍。
(2)確定項目管理目標。 (3)分析項目實施條件,進行項目工作結構分解。 (4)確定項目管理組織模式、組織結構和職責分工。 (5)規定項目管理措施。 (6)編制項目資源計劃。 (7)報送審批。 【記憶】需求、目標、條件、組織、措施、計劃、審批 |
(1)了解相關方的要求。
(2)分析項目具體特點和環境條件。 (3)熟悉相關的法規和文件。 (4)實施編制活動。 (5)履行報批手續 【記憶】要求、分析、熟悉法規、編制、報批 |
【例題·單選】(2009年、2013年、2015年)根據《建設工程項目管理規范》(GB/T50326-2017),項目管理規劃包括( )。
A.項目管理規劃原則和內容
B.項目管理規劃大綱和配套措施
C.項目管理規劃大綱和實施大綱
D.項目管理規劃大綱和實施規劃
『正確答案』D
『答案解析』本題考查的是項目管理規劃的內容。項目管理規劃應包括項目管理規劃大綱和項目管理實施規劃兩類文件。參見教材P41。
【例題·單選】(2017年改)根據《建設工程項目管理規范》(GB/T50326-2017),項目管理規劃大綱的編制工作包括:①分析項目實施條件,進行項目工作結構分解;②明確項目需求和項目管理范圍;③確定項目管理組織模式、組織結構和職責分工;④規定項目管理措施;⑤編制項目資源計劃;⑥報送審批;⑦明確項目管理目標。正確的編制程序是( )。
A.①-②-⑦-④-③-⑤-⑥
B.①-②-⑦-⑤-①-④-⑥
C.②-⑦-①-③-④-⑤-⑥
D.②-①-⑦-④-⑤-③-⑥
『正確答案』C
『答案解析』本題考查的是項目管理規劃大綱的編制。項目管理規劃大綱的編制工作程序為:(1)明確項目需求和項目管理范圍;(2)確定項目管理目標;(3)分析項目實施條件,進行項目工作結構分解;(4)確定項目管理組織模式、組織結構和職責分工;(5)規定項目管理措施;(6)編制項目資源計劃;(7)報送審批。參見教材P43。
【例題·單選】(2014年改)項目管理實施規劃的編制過程包括:①分析項目具體特點和環境條件;②了解相關方要求;③履行報批手續;④熟悉相關的法規和文件;⑤實施編制活動。根據《建設工程項目管理規范》(GB/T50326—2017),正確的編制程序是( )。
A.①→②→③→④→⑤
B.②→①→④→⑤→③
C.①→②→④→③→⑤
D.②→①→③→⑤→④
『正確答案』B
『答案解析』本題考查的是項目管理實施規劃的編制。項目管理實施規劃的編制工作程序為:(1)了解相關方的要求;(2)分析項目具體特點和環境條件;(3)熟悉相關的法規和文件;(4)實施編制活動;(5)履行報批手續。參見教材P43~44。
【例題·單選】(2010年改)根據《建設工程項目管理規范》,項目管理實施規劃應包括( )。
A.項目范圍管理
B.綠色建造與環境管理
C.項目收尾管理
D.綠色建造與環境管理計劃
『正確答案』D
『答案解析』本題考查的是《建設工程項目管理規范》(GB/T50326-2017)對項目管理規劃大綱和項目管理實施規劃內容的規定。選項A、B、C屬于項目管理規劃大綱的內容。參見教材P42。
【例題·多選】(2013年改)根據《建設工程項目管理規范》(GB/T50326-2017),項目管理規劃大綱的編制依據包括( )。
A.類似項目經驗資料
B.工程情況與特點
C.項目文件、相關法律法規和標準
D.實施條件調查資料
E.項目合同及相關要求
『正確答案』ACD
『答案解析』本題考查的是項目管理規劃大綱的編制。項目管理規劃大綱的編制依據有:(1)項目文件、相關法律法規和標準;(2)類似項目經驗資料;(3)實施條件調查資料。參見教材P43。
【例題·多選】(2009年)對于采用建設項目總承包模式的某建設工程項目,其項目管理規劃可以由( )編制。
A.業主方
B.業主方的項目管理單位
C.設計方
D.施工監理方
E.項目總承包方
『正確答案』AE
『答案解析』本題考查的是項目管理規劃的內容。建設工程項目管理規劃涉及項目整個實施階段,它屬于業主方項目管理的范疇。如果采用建設項目工程總承包的模式,業主方也可以委托建設項目工程總承包方編制建設工程項目管理規劃。參見教材P41。
更多考試信息可關注【一級建造師】微信公眾號~

- · 來看!2022年一建備考常見問題匯總
- · 你了解一級建造師考試嗎?應該如何備考呢?
- · 【30天預習計劃】一建項目管理知識點12:綜合成本的分析方法
- · 【30天預習計劃】一建管理知識點7:項目目標動態控制的方法及其應用
- · 【30天預習計劃】一建項目管理知識點6:施工組織設計的編制方法
- · 【跨越2022年】一級建造師考試之旅,啟航!
- · 根據《建設工程項目管理規范》GB/T 50326-2017,項目管理機構負責人的職責有( )。
- · 根據建設工程項目管理規范,項目管理機構負責人的職責包括( )。
- · 根據《建設工程項目管理規范》,項目管理實施規劃應由( )組織編制。
- · 下列項目目標動態控制的糾偏措施中,屬于技術措施的有( )。
