2013一級建造師《公路工程管理與實務》考試案例及解析(五)
---------------------------------------------------------------
試題word版:2013年一級建造師《公路工程管理與實務》試題及答案解析
一建公路實務案例五:
------------------------------------------------------------
背景:
某施工單位承接了南方某山區高速公路K10+000~K24+080段施工,工期為當年3月初至10月底,其中K12+800~K13+200段緊鄰一山區河流,該地區4、5、6月為多雨季節。土方挖運主要采用自備挖掘機施工,有
合同中約定,只有鋼材、水泥可調價,并采用調值公式法調整價格。鋼材在投標函投標總報價中占30%,水泥占15%。6月份鋼材價格較基準日期上漲30%,當月承包人完成的工程量金額為463萬元。

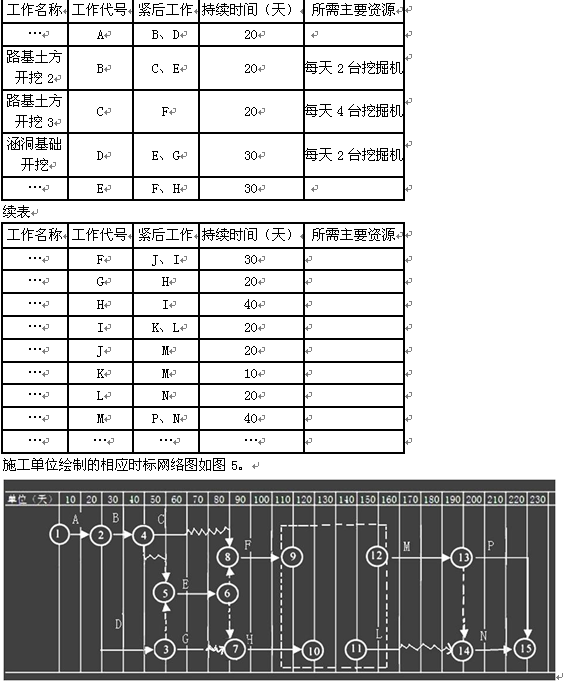

該項目主要工作信息摘錄如表5。
表5 主要工作信息表(摘錄)
圖5 時標網絡(luò )圖
施工中,由于業主原因,導致G停工20天。
問題:

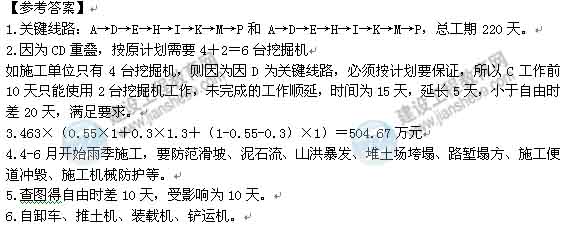

1. 按最早開始時間補充繪制時標網絡(luò )圖中虛框內的圖形(將虛框內的內容復制在答題卡上作答),并寫出關鍵線路和工期。
2. 若按計劃執行,施工中每天最多需要多少臺挖掘機?如果施工單位只配置了4臺,并且保證全部投入使用,寫出C連續作業的工作安排。
3. 計算6月份調價后的工程款。
4. 為保證4、5、6月的施工安全,應在季節性安全措施中考慮防范哪些安全風險?
5. 寫出G工作的總時差,計算因業主原因導致的工期拖延天數。
6. 對于土方挖運施工,除挖掘機外,還需配置哪些主要施工機械?
----------------------------------------------------------------
