【案例二】
背景:

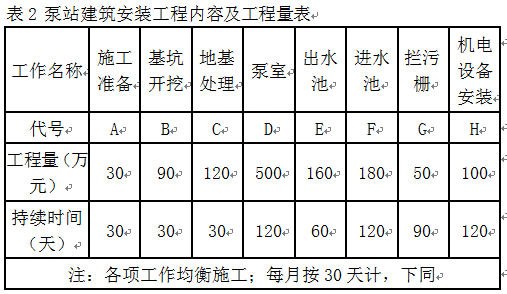

施工單位承包某中型泵站,建筑安裝工程內容及工程量見表2,簽訂的施工合同部分內容如下:
簽約合同價1230萬元;工程預付款按簽約合同價的10%一次性支付,從第3個月起,按完成工程量的20%扣回,扣完為止;質量保證金按5%的比例在月進度款中扣留。

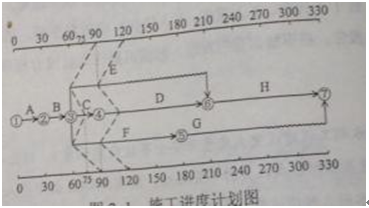

開工前,項目部提交并經監理工程師審核批準的施工進度計劃如圖2-1.施工過程中,監理工程師把第90天及第120天的工程進度檢查情況分別用進度前鋒線記錄在圖2-1中。

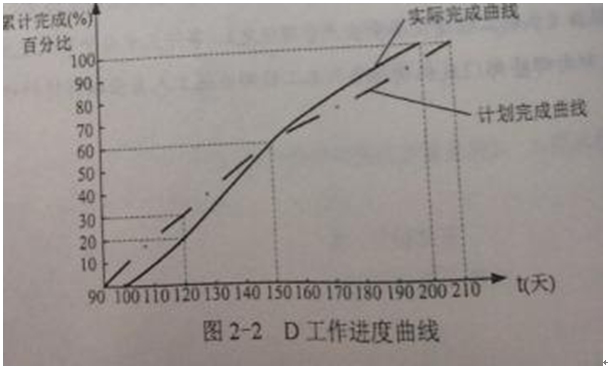

項目部技術人員對進度前鋒線進行了分析,并從第四個月起對計劃進行了調整,D工作的工程進度曲線見圖2-2
在機電設備安裝期間,當地群眾因征地補償款未及時兌現,聚眾到工地阻撓施工,并挖斷施工進場道路,導致施工無法進行,監理單位未及時作出暫停施工指示。經當地政府協調,事情得到妥善解決。施工單位在暫停施工1個月后根據監理單位通知及時復工。
問題:

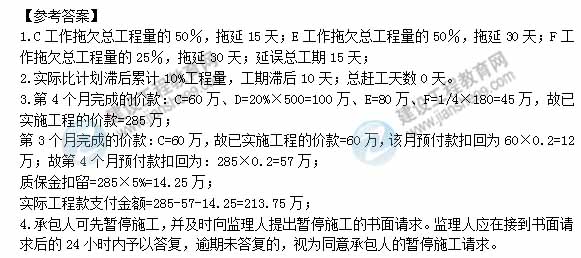

1.根據圖2-1,分析C、E和F工作在第90天的進度情況(分別按“X工作超額或拖欠總工程量的X%,提前或拖延X(jué)天”表述);說明第90天的檢查結果對總工期的影響。
2.指出圖2-2中D工作第120天的進度偏差和總趕工天數。
3.計算第4個月的已實施工程的價款、預付款扣回、質量保證金扣留和實際工程款支付金額。
4.針對背景資料中發生的暫停施工情況,根據《水利水電工程標準施工招標文件》(2009年版),承包人在暫停施工指示方面應履行哪些程序?
