背景:
某平原地區水庫除險加固工程由大壩、泄洪閘、灌溉涵洞、溢洪道等建筑物組成,大壩為均質土壩,長1100m,最大壩高18m.其除險加固主要內容:①培厚背水坡土方及加高壩頂;②拆除重建壩頂道路;③新建壩頂混凝土防浪墻;④加固泄洪閘;⑤拆除重建灌溉涵洞;⑥拆除背水坡砌石護坡,重建混凝土框格草皮護坡;⑦拆除迎水面砌石護坡,重建混凝土預制塊護坡;⑧新建安全監測設施等。工程所在地區6、7、8三個月為汛期,非汛期施工導流標準為5年一遇,泄洪閘及灌溉涵洞均可滿足非汛期導流要求。本工程于2009年10月開工,2011年4月底結束。
灌溉涵洞由6節洞身組成,斷面尺寸均為12m×4m×3m(長×寬×高),洞內四角設有0.5m×0.5m的貼角,洞身編號從迎水側至背水側依次為a~f.
工程施工中發生了如下事件:

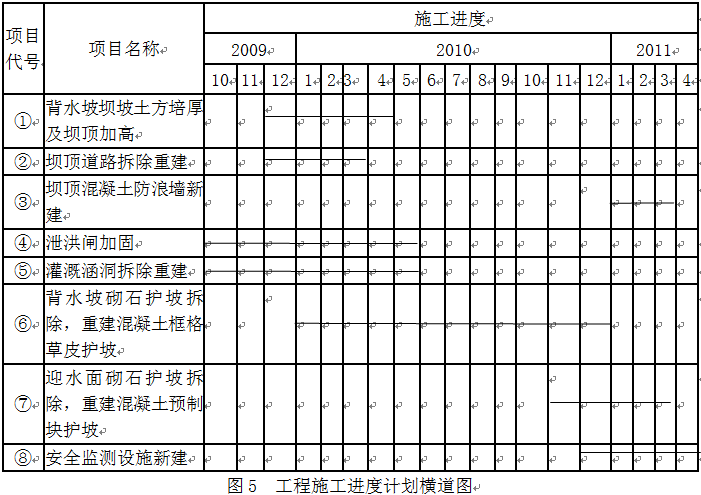

事件一:施工單位根據總體進度目標編制了本工程施工進度計劃橫道圖,如圖5所示。
事件二:為確保工期,施工單位在灌溉涵洞洞身施工時配備了3套模板,并制定了混凝土施工措施計劃。
事件三:為保證混凝土的質量,施工組織設計方案對混凝土質量控制提出了具體要求,列出了混凝土拌合物可能出現不合格料的情況。
事件四:當洞身混凝土強度達到設計要求后,監理單位組織進行了涵洞兩側基坑的隱蔽單元工程驗收,施工單位即開始進行土方回填。
事件五:灌溉涵洞項目劃分為一個單位工程,涵洞洞身為其中一個分部工程。該分部工程共有24個單元工程,質量全部合格,18個單元工程質量等級為優良;主要單元、重要隱蔽單元工程共12個,單元工程質量等級達到優良的為10個;該分部工程共取混凝土試件26組,試件質量合格;機電產品質量合格,中間產品質量全部合格,原材料、金屬結構及啟閉機制造質量合格;該分部工程施工中未發生過質量事故。
問題:

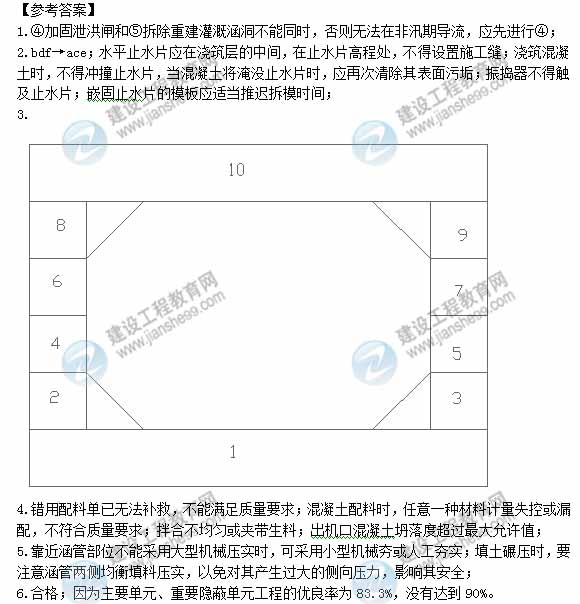

1.根據事件一,指出橫道圖中施工進度計劃的不妥之處(不考慮工作持續時間),并簡要說明理由。
2.根據事件二,為確保工期,指出6節涵洞洞身適宜的施工順序(用編號表示);說明澆筑止水部位混凝土的注意事項。
3.根據事件二,指出每節涵洞洞身適宜的混凝土澆筑倉數及相應部位。
4.根據《水工混凝土施工規范》(DL/T 5144-2001),分析本工程混凝土拌合物可能出現不合格料的情況有哪幾種?
5.根據《碾壓式土石壩施工規范》(DL/T 5129-2001),指出事件四種涵洞兩側回填土的施工技術要求。
6.根據事件五,評定該分部工程質量等級,并簡要說明理由。
