    2011年一級建造師考試《機電實務》試題案例題第三題

    2013-10-18 15:14 來源:建設工程教育網
    打印
    字體:

      2011年一級建造師考試《機電實務》試題案例題第三題

      案例(三)

      背景資料
       某安裝公司分包一商務樓(1-5層為商場、 6-30層為辦公樓)的變配電工程,工程的主要設備(三項干式電力變壓器、手車式開關柜和抽屜式配電柜)由業主采購,設備已運達施工現場,其他設備、材料由安裝公司采購,合同工期為60天,并約定提前1天獎勵5萬元人民幣,延遲1天罰款5萬元人民幣。
       安裝公司項目部進場后,依據合同、施工圖、驗收規范及總承包的進度計劃,編制了變配電工程的施工方案、進度計劃、勞動力計劃和計劃費用。項目部施工準備工作用去了5天。當正式施工時,因商場需提前送電,業主要求變配電工程提前5天竣工。項目部按工作持續時間和計劃費用(見下表)分析,在關鍵工作上,以最小的趕工增加費用,在試驗調整工作前趕出了5天。
       進入試驗調整工作時,發現有2臺變壓器線圈因施工中保管不當受潮,干燥處理用去了3天,并增加費用3萬元,項目部又趕工3天,變配電工程最終按業主要求提前5天竣工,驗收合格后,資料整理齊全,準備歸檔。

    代號

    工作內容

    緊前工作

    持續時間(天)

    計劃費用(萬元)

    可壓縮時間(天)

    壓縮單位時間增加費用萬元/天

    A

    基礎框架安裝

    10

    10

    3

    1

    B

    接地干線安裝

    10

    5

    2

    1

    C

    橋架安裝

    A

    8

    15

    3

    0.8

    D

    變壓器安裝

    AB

    10

    8

    2

    1.5

    E

    開關柜配電柜安裝

    AB

    13

    32

    3

    1.5

    F

    電纜敷設

    CDE

    8

    90

    2

    2

    G

    母線槽安裝

    DE

    10

    80

    H

    二次線路敷設

    E

    4

    4

    1

    1

    I

    試驗調整

    FGH

    20

    30

    3

    1.5

    J

    計量儀表安裝

    H

    2

    4

    K

    檢查驗收

    IJ

    2

    2

       問題:
       1.項目部在哪幾項工作趕工了?并分別列出其趕工天數和增加的費用。
       2.原計劃施工費用多少?趕工后實際施工費用多少?
       3.變壓器線圈可采用哪種加熱方法干燥?干燥后必須檢查哪項內容合格后才能做耐壓試驗?
       4.變配電工程先按哪種工程劃分類別竣工驗收?驗收資料應在何時歸檔?
       【建設工程教育網老師權威答案】

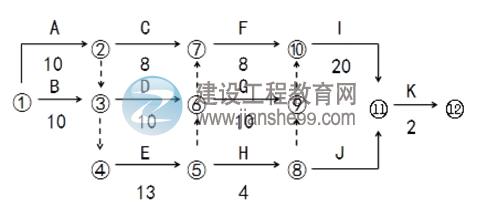

       1.根據背景,原計劃網絡圖如下

       從A--I工作,其中的關鍵工作有:
       A、B、E、G
       A工作如果壓縮3天,但 因B工作只能壓縮2天, 那么E工作的緊前工作為AB,那么A工作壓縮3天,對E而言無意義,壓縮2天就夠了。
       AB分別壓縮2天,費用為:(2×1)+(2×1)=4萬元
       G沒有壓縮空間,那么只有在E工作上壓縮3天,才能完成趕工5天,費用為:3×1.5=4.5萬元
       即項目部在A(基礎框架安裝)、B(接線干線安裝)、E(開關柜配電柜安裝)、I(試驗調整)工作上進行了趕工;
       A(基礎框架安裝)趕工2天、增加費用2萬元
       B(接地干線安裝)趕工2天、增加費用2萬元
       E(開關柜配電柜安裝)趕工3天、增加費用4.5萬元
       I(試驗調整)趕工3天、增加費用4.5萬元
       2.原計劃施工總費用為:
       10+5+15+8+32+90+80+4+30+2=280萬元
       在試驗調整工作前進行的趕工,增加費用為
       2+2+4.5=8.5萬元
       因變壓器受潮,干燥處理增加費用3萬元
       趕工3天,費用為3×1.5=4.5
       那么增加的總費用為:8.5+3+4.5=16萬元
       趕工后提前5天竣工獎勵為5×5=25萬元
       趕工后實際費用為280+16-25=271萬元
       3.變壓器線圈安裝現場可采用電加熱,如油箱鐵損法、銅損法和熱油法進行干燥(P48),干燥后必須對試驗元件用搖表檢查絕緣狀況(P49),合格后才能做耐壓試驗。
       4.變配電工程應按子分部工程(如果是室外變配電,按單位工程)進行竣工驗收,驗收后資料移交給總包,總包在整個商務樓竣工驗收后移交給建設單位,由建設單位在整個商務樓工程結束時歸檔。
      答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請 大家以本網為準。

      若您在一建學習過程中有任何疑問,歡迎進入論壇討論

      推薦

      ·2014年一級建造師考試高分通過方案

      ·2012年一級建造師建筑工程試題及答案

      ·2011-2013年一級建造師試題及答案

      ·2014年一建教材即將改版,獲取一手老師解讀信息,關注官方微信!

    一級建造師官方微信

    責任編輯:跳跳豆
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    快來刷題吧
    查看詳情
    正保刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    印江| 张家界市| 柘城县| 神农架林区| 东乌珠穆沁旗| 新野县| 亳州市| 丹巴县| 九龙城区| 奉节县| 洪湖市| 绥芬河市| 淮滨县| 海林市| 宁河县| 永宁县| 河东区| 晋中市| 芦山县| 新和县| 长岛县| 施甸县| 化隆| 延边| 开鲁县| 鸡东县| 靖西县| 辛集市| 福泉市| 西乌珠穆沁旗| 都昌县| 滨州市| 大姚县| 双峰县| 泾源县| 苍梧县| 东安县| 化隆| 枞阳县| 双江| 荆州市|
