2019一級建造師試題《市政工程》實務題(文字版)(二)
(二)

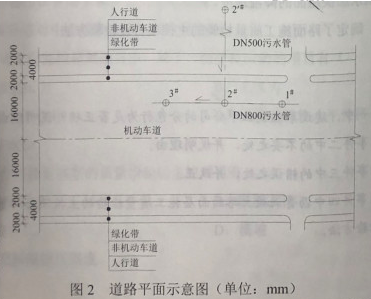

某公司承建長1.2km的城鎮道路大修工程,現狀路面面層為瀝青混凝土,主要施工內容包括:對瀝青混土路面沉陷、破碎部分進行處理;局部加鋪網孔尺寸10mm的玻纖網以減少舊路面對新瀝青面層反射裂縫,對舊瀝青混凝土路面銑刨拉毛后加加鋪厚40mmAC-13瀝青混疑土面層,道路平面如圖2所示。機動車道下方有一DN800mm污水干線,垂直于干線有一DN500mm混凝土污水管支線接入,由于污水支線不能滿足排放量要求,擬在原位更新為DN600mm,更換長度50m,如圖2中2#一2'#井段。
項目部在處理破損路面時發現挖補深度介于50~150mm之間,擬用瀝青混凝土一次補平。在采購玻纖網時被告知網孔尺寸10mm的玻纖網缺貨,擬變更為網孔尺寸20mm的玻纖網。
交通部門批準的交通導行方案要求:施工時間為夜間22:30至次日5:30,不斷路施工。為加快施工速度,保證每日5:30前恢復交通,項目部擬提前一天采用機械灑布乳化瀝青(用量0.8L/㎡),為第二天瀝青面層攤鋪創造條件。
項目部調查發現:2#一2'#井段管道埋深約3.5m,該深度土質為砂卵石,下穿越有電信、電力管道(埋深均小于1m), 2'#井處具備工作井施工條件,污水干線夜間水量小且穩定支管接入時不需導水,2#一2'#井段施工期間上游來水可導入其它污水管。結合現場條件和使用需要,項目部擬從開槽法、內襯法、破管外擠法及定向鉆法等4種方法中選擇一種進行施工。
在對2#井內進行擴孔接管作業之前,項目部編制了有限空間作業專項方案和事故應急預案并經過審批;在作業人員下井前打開上、下游襝查井通風,對井內氣體進行檢測后未發現有氣體超標;在打開的檢查井周邊擺放了反光錐桶。完成上述準備工作后,襝測人員帶著氣體檢測設離開了現場,此后2名作業人員均穿戴防護設備下井施工,由于施工時擾動了井底沉積物,有毒氣體逸出,造成作業人員中毒,但暴露了項目部安全管理的漏洞:監理因此開出停工整頓通知。
問題:
1.指出項目部破損路面處理的錯誤之處并改正。
2.指出項目部玻纖網更換的錯誤之處并改正。
3.改正項目部為加快施工速度所采取的措施的錯誤之處。
4.甲種管道施工方法中哪種方法最適合本工程?分別簡述其它三種方法不適合的主要原因。
5.針對管道施工時發生的事故,補充項目部在安全管理方面采取的措施。

- · #專業#2023年一級建造師考試項目管理科目考情分析
- · 【直播】一級建造師刷金題 找秘籍——3年試題,5天模擬
- · 備考一級建造師考試 “看答案就會,做題就沒方向”怎么破?
- · 一級建造師歷年試題及答案解析匯總(2011-2024)
- · 一建考試多選題如何選?支招來襲!
- · 一級建造師公路實務歷年試題及考試答案解析
- · 北京一級建造師公路實務歷年試題及考試答案解析
- · 上海一級建造師公路實務歷年試題及考試答案解析
- · 重慶一級建造師公路實務歷年試題及考試答案解析
