施工承包合同的內容(四)-一級建造師管理考點
2021年一級建造師已經進入備考階段,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了一級建造師《建設工程項目管理》的一些考點,希望對考生們有所幫助。
施工承包合同的內容(四)
6.進度控制的主要條款內容
(1)施工進度計劃的修訂(承包人編制、發包人批準)

(2)開工通知
(3)緊急情況下的暫停施工
緊急情況且監理人未及時下達暫停令,承包人可先暫停并及時通知監理人。監理人接到通知后24小時發出指示,逾期未發出,視為同意。

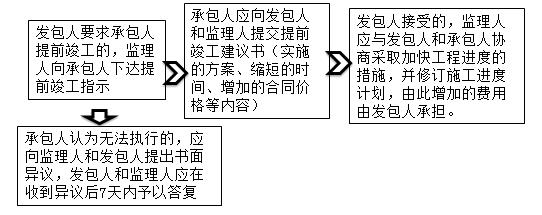

(4)提前竣工(任何情況下,發包人不得壓縮合理工期)

(5)竣工日期
