橫道圖比較法

2016-03-30 16:49  來源:來源于網絡  字體:  打印 收藏

  概念:指將項目實施過程中檢查實際進度收集到的數據,經加工整理后直接用橫道線平行繪于原計劃的橫道線處,進行實際進度與計劃進度的比較方法。

  特點:形象、直觀地反映實際進度與計劃進度的比較情況。

  分類:勻速進展橫道圖比較法、非勻速進展橫道圖比較法。

 ?。ㄒ唬﹦蛩龠M展橫道圖比較法

  ●勻速進展是指在工程項目中,每項工作在單位時間內完成的任務量都是相等的,即工作的進展速度是均勻的。

  ●完成的任務量可以用實物工程量、勞動消耗量或費用支出表示。為了便于比較,通常用上述物理量的百分比表示。

  ●比較步驟:

  □編制橫道圖進度計劃;

  □在進度計劃上標出檢查日期;

  □將檢查收集到的實際進度數據經加工整理后按比例用涂黑的粗線標于計劃進度的下方,如圖4—5所示。

  □對比分析實際進度與計劃進度:

  ◆如果涂黑的粗線右端落在檢查日期左側,表明實際進度拖后;

  ◆如果涂黑的粗線右端落在檢查日期右側,表明實際進度超前;

  ◆如果涂黑的粗線右端與檢查日期重合,表明實際進度與計劃進度一致。

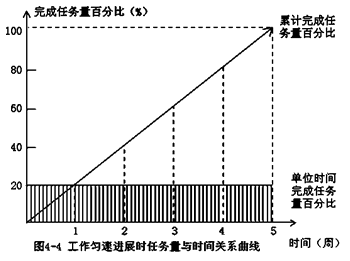

  注:該方法僅適用于工作從開始到結束的整個過程中,其進展速度均為固定不變的情況。

 ?。ǘ┓莿蛩龠M展橫道圖比較法

  當工作在不同單位時間里的進展速度不相等時——應采用非勻速進展橫道圖比較法。

  用涂黑粗線表示工作實際進度的同時,還要標出其對應時刻完成任務量的累計百分比,并將該百分比與其同時刻計劃完成任務量的累計百分比相比較,判斷工作實際進度與計劃進度之間的關系。

  比較步驟:

  編制橫道圖進度計劃;

  在橫道線上方標出各主要時間工作的計劃完成任務量累計百分比;

  在橫道線下方標出相應時間工作的實際完成任務量累計百分比;

  用涂黑粗線標出工作的實際進度,從開始之日標起,同時反映出該工作在實施過程中的連續與間斷情況。

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
天台县| 宁夏| 始兴县| 井研县| 古田县| 离岛区| 临泽县| 睢宁县| 桂平市| 珲春市| 吐鲁番市| 会宁县| 定边县| 讷河市| 贵溪市| 巍山| 淮北市| 镇安县| 扬中市| 澄迈县| 富裕县| 革吉县| 磐安县| 新兴县| 东光县| 阿图什市| 习水县| 南乐县| 突泉县| 陆川县| 当雄县| 灵宝市| 利津县| 富民县| 大埔县| 青海省| 济源市| 莱西市| 康马县| 延吉市| 隆昌县|
