賈世龍監理《進度控制》知識點講解:流水施工參數
監理工程師正在處于緊張的備考時期,各位學員復習的都怎么樣呢?為了幫助大家備考,建設工程教育網精選大量極具代表性的習題,深入剖析解題思路,提煉高頻考點,指導學員熟悉考試題型、掌握命題規律、提高解題能力,幫助考生循序漸進掌握知識點、全面夯實基礎,學習有條理,備考更輕松!
知識點:流水施工參數(Z)

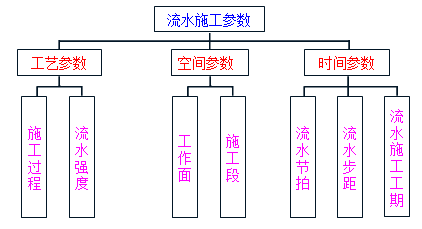

流水施工參數——工藝參數、空間參數、時間參數
(一)工藝參數
工藝參數:施工工藝方面進展狀態的參數(施工過程、流水強度)。
1.施工過程
分類 | 流水施工類別 | 用途 | 劃分 | 舉例 |
施工對象 | 群體工程流水 | 控制性進度計劃 | 單位工程 | 土建A幢、B幢 |
單位工程流水 | 控制性進度計劃 | 分部工程 | 基礎、主體、裝飾 | |
分部工程流水 | 實施性進度計劃 | 分項工程或工序 | 鋼筋、模板、混凝土 | |
分項工程流水 | 實施性進度計劃 | 工序 | 土方、墊層、基礎砌筑 | |
工藝性質 | 制備類施工過程 | 不占用施工對象的工作面、不影響總工期 | ||
運輸類施工過程 | 不占用施工對象的工作面、不影響總工期 | |||
建造類施工過程 | 占用施工對象的工作面、影響總工期、施工進度的主要內容 |
2.流水強度
流水強度是指流水施工的某施工過程(專業工作隊)在單位時間內所完成的工程量(流水能力或生產能力)。
計算:
(二)空間參數
空間參數是指在組織流水施工時,用以表達流水施工在空間布置上開展狀態的參數。
1.工作面
劃分依據:?jiǎn)挝粫r(shí)間內完成的工程量、安全施工的要求
影響對象:專業工作隊的生產效率。
2.施工段
施工段或流水段——平面或空間上劃分成若干個勞動量大致相等的施工段落。
劃分目的:組織流水施工(提供足夠的空間——劃分足夠數量的施工段,充分利用工作面,避免窩工,盡可能縮短工期)
劃分原則:
勞動量應大致相等,相差幅度不宜超過10%~15%;
足夠的工作面;
施工段的界限應盡可能與結構界限(如沉降縫、伸縮縫等)相吻合;
施工段的數目要滿足合理組織流水施工的要求;
分施工段,又分施工層。
(三)時間參數
時間參數是表達流水施工在時間安排上所處狀態的參數
1.流水節拍
流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。
確定因素:施工方法、施工機械、投入施工的工人數、機械臺數、工作班次等。
確定方法:定額計算法、經驗估算法
2.流水步距
流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。
數目的取決因素:施工過程數
大小的確定因素:相鄰施工過程在各個施工段上的流水節拍、流水施工組織方式
確定的基本要求:保持工藝先后順序、保持連續作業、最大限度地實現合理搭接。
3.流水施工工期
流水施工工期是指從第一個專業工作隊投入流水施工開始,到最后一個專業工作隊完成流水施工為止的整個持續時間。
流水施工工期≠總工期
【同步試題】
1.下列流水施工參數中,用來表達流水施工在施工工藝方面進展狀態的是()。(2013年)
A.流水步距
B.流水段
C.流水強度
D.流水節拍
【正確答案】C
【答案解析】本題考查的是流水施工參數。工藝參數包括施工過程和流水強度兩個參數。參見教材P23。
2.在組織流水施工時,某施工過程(專業施工隊)在單位時間內完成的工作量,稱為()。(2011年)
A.流水節拍
B.流水步距
C.流水時距
D.流水強度
【正確答案】D
【答案解析】本題考查的是流水施工參數。流水強度是指流水施工的某施工過程(專業工作隊)在單位時間內所完成的工程量(流水能力或生產能力)。參見教材P23。
3.在組織流水施工時,確定流水節拍應考慮的因素有()。(2011年)
A.所采用的施工方法和施工機械
B.相鄰兩個施工過程相繼開始施工的最小間隔時間
C.施工段數目
D.在工作面允許的前提下投入的勞動量和機械臺班數量
E.專業工作隊的工作班次
【正確答案】ADE
【答案解析】本題考查的是流水施工參數。流水節拍的確定因素:施工方法、施工機械、投入施工的工人數、機械臺數、工作班次等。參見教材P24。
4.下列關于流水施工參數的說法中,正確的有()。
A.流水步距的數目取決于參加流水的施工過程數
B.流水強度表示工作隊在一個施工段上的施工時間
C.劃分施工段的目的是為組織流水施工提供足夠的空間
D.流水節拍可以表明流水施工的速度和節奏性
E.流水步距的大小取決于流水節拍
【正確答案】ACD
【答案解析本題考查的是流水施工參數。選項B的正確說法:流水施工強度是指流水施工的某施工過程在單位時間內所完成的工程量;選項E的正確說法:流水節拍的大小取決于流水節拍和流水施工組織方式。參見教材P22~25。

- · 【考情】2024年注冊監理工程師《理論和法規》考試考點回顧
- · 2024年監理工程師教材開始預售
- · 跟著李娜老師學-進度控制知識點(40分鐘免費課程)
- · 2022年監理工程師《監理概論》考后點評
- · 2022年《監理概論》考后點評(上)
- · 2022年《建設工程監理案例分析(土建)》考后點評
- · 2019年監理工程師《建設工程目標控制(土建)》試題
- · 2021監理工程師《理論和法規》試題考情分析
- · 2021年監理工程師案例分析(土建)試題考情分析
- · 2021年監理工程師目標控制交通專業知識篇教材對比
