實際進度前鋒線如下圖所示,從圖中可以看出什么
2013年監理工程師考試《三控》試題選擇題第73題

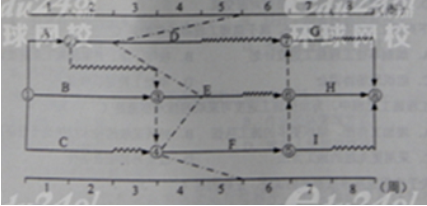

某工程雙代號時標網絡計劃執行到第5周末時,實際進度前鋒線如下圖所示,從圖中可以看出( )。
A.工作D拖延2周,不影響工期
B.工作E拖延1周,影響工期1周
C.工作F拖延2周,影響工期2周
D.工作D拖延3周,不影響后續工作
【答案】:C
【建設工程教育網老師權威解析】:工作F是關鍵工作,拖延2周,影響總工期2周。參見教材P108.
