2015監理工程師《建設工程監理案例分析》試題及答案(案例五)
2015年監理工程師建設工程監理案例分析(案例五)試題及答案,由老師【達江】帶領專業監理工程師考試教研組團隊完成!
老師針對每一道監理工程師試題及對應的答案都會(huì )進行詳盡的分析解讀,提高您的估分準確度!
2015年監理工程師試題答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!

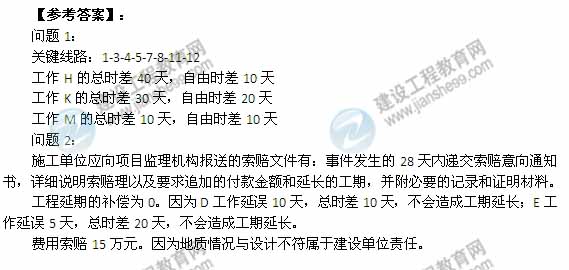

問題:

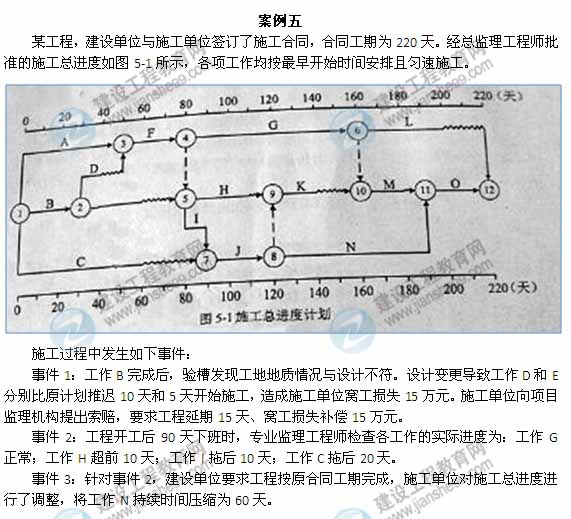

1、指出圖5-1所示施工總進度計劃的關鍵線路以及工作H、K、M的總時差和自由時差。
2、事件1中,施工單位應向項目監理機構報送哪些索賠文件?項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。
3、事件2中,分別指出第90天下班時各工作時間進度對總工期的影響,并說明理由。
4、事件3中,指出計劃調整后工作H、K、M的總時差和自由時差。
問題3:
第90天檢查時,G工作正常,對總工期無影響;H工作超前10天,但不是關鍵工作,所以對總工期無影響;I工作拖后10天,I工作是關鍵工作,所以會(huì )造成總工期延長10天;C工作拖后20天,但C工作有總時差30天,所以對總工期無影響。最終會(huì )對總工期造成延長10天的影響。
問題4:
N工作壓縮60天后,H工作總時差50天,自由時差30天;K工作總時差20天,自由時差10天;M工作總時差10天,自由時差10天。
