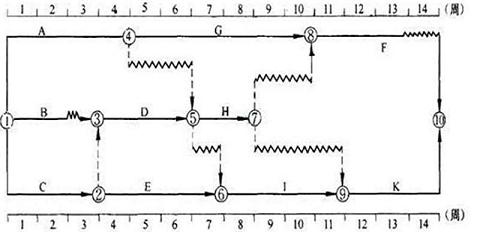

1、某工程雙代號時標網絡計劃如下圖所示,其中工作B的總時差和自由時差( )周。
A、均為1
B、分別為2和1
C、分別為4和1
D、均為4
【正確答案】 B
【答案解析】 本題考查的是時標網絡計劃中時間參數的判定。工作的總時差:(1)以終點節點為完成節點的工作,其總時差應等于計劃工期與本工作最早完成時間之差;(2)其他工作的總時差等于其緊后工作的總時差加本工作與該緊后工作之間的時間間隔所得之和的最小值。據此計算,工作F的總時差為1周,工作K的總時差為0周,工作H的總時差為2+1=3(周),工作I的總時差為0周,工作D的總時差為1+0=1(周),工作B的總時差為1+1=2(周)。B工作的自由時差為該工作箭線中波形線的水平投影長度,即為1周。
2、關于工程網絡計劃的說法,正確的是( )。
A、關鍵線路上的工作均為關鍵工作
B、總時差均為零的工作為關鍵工作
C、一個網絡計劃中只有一條關鍵線路
D、關鍵線路在網絡計劃執行過程中不會發生轉移
【正確答案】 A
【答案解析】 本題考查的是雙代號網絡計劃時間參數的計算。關鍵線路上的工作均為關鍵工作。選項B,當網絡計劃的計劃工期等于計算工期時,總時差為零的工作就是關鍵工作。選項C,網絡計劃中可能會有多條關鍵線路。選項D,關鍵線路在網絡計劃執行過程中可能會發生轉移。
3、采用標號法時,網絡計劃的( )就是網絡計劃終點節點的標號值。
A、計算工期
B、要求工期
C、計劃工期
D、實際工期
【正確答案】 A
【答案解析】 本題考查的是標號法。采用標號法時,網絡計劃的計算工期就是網絡計劃終點節點的標號值。
注意:原《建設工程質量、投資、進度控制》改為《建設工程目標控制》
- · 網絡計劃工期優化及計劃調整歷年考試分值+練習題+思維導圖
- · 施工階段質量控制歷年考試分值+練習題+思維導圖
- · 建設工程目標控制內容和主要方式歷年考試分值+練習題+思維導圖
- · 監理規劃與監理實施細則歷年考試分值+練習題+思維導圖
- · 建設工程監理組織歷年考試分值+練習題+思維導圖
- · 工程質量缺陷的成因歷年考試分值+練習題+思維導圖
- · 監理通知單、工程暫停令、復工令的簽發考試分值+練習題+思維導圖
- · 施工組織設計的審查歷年考試分值+練習題+思維導圖
- · 初步設計質量管理歷年考試分值+練習題+思維導圖
- · 2021年監理工程師交通案例教材精講班課程已經開通
