99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 歷年試題

    2020年監理工程師《建設工程目標控制(土建)》試題

    2022-03-21 17:14 來源:建設工程教育網
    打印
    字體:

    2020年《建設工程目標控制(土建)》試題

    一、單項選擇題

    1.工程建設的不同階段,對工程項目質量的形成有不同的影響,其中直接影響項目決策質量和設計質量的是( )。

    A.初步設計

    B.項目可行性研究

    C.施工圖設計

    D.方案設計

    2.工程項目質量形成是個系統過程,其中形成工程實體質量的決定性環節是( )。

    A.工程勘察

    B.工程設計

    C.工程施工

    D.工程監理

    3.根據《建筑法》,中止施工滿1年的工程恢復施工前,建設單位應當進行的工作是( )。

    A.重新申請施工許可證

    B.報發證機關核驗施工許可證

    C.申請換發施工許可證

    D.報發證機關延期施工許可證

    4.根據《房屋建筑和市政基礎設施工程施工驗收備案管理辦法》,工程竣工驗收合格后,負責向工程所在地縣級以上地方人民政府建設主管部門進行工程竣工驗收備案的單位是( )。

    A.建設單位

    B.施工單位

    C.監理單位

    D.設計單位

    5.根據《建設工程質量管理條例》,在建設工程開工前,應當按照國家有關規定辦理工程質量監督手續,可以與工程質量監督手續合并辦理的是( )。

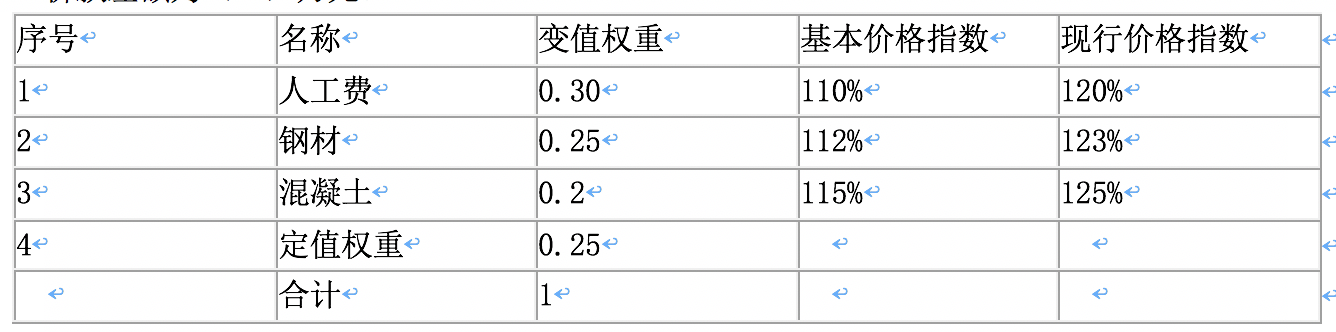

    A.施工許可證

    B.招標備案

    C.施工圖審查

    D.委托監理

    6.根據《建設工程質量管理條例》,未經( )簽字,建筑材料、建筑構配件不得在工程上使用或安裝。

    A.建筑師

    B.監理工程師

    C.建造師

    D.建設單位項目負責人

    7.根據《卓越績效評價準則》,卓越績效模式的基本特征是( )。

    A.強調以經營為中心

    B.強調以效益為中心

    C.強調大質量觀

    D.強調企業責任

    8.卓越績效模式強調以系統的觀點來管理整個組織及關鍵過程,這種系統管理的基本方法是( )。

    A.反饋方法

    B.過程方法

    C.評價方法

    D.監督方法

    9.工程質量統計分析中,用來描述樣本數據集中趨勢的特征值的是( )。

    A.算數平均數和標準偏差

    B.中位數和變異系數

    C.算數平均數和中位數

    D.中位數和標準偏差

    10.工程質量特征值的正常波動是由( )引起的。

    A.單一性原因

    B.必然性原因

    C.系統性原因

    D.偶然性原因

    11.根據數據統計規律,進行材料強度檢測隨機抽樣的樣本容量較大時,其工程質量特性數據均值服從的分布是( )。

    A.二項分布

    B.正態分布

    C.泊松分布

    D.非正態分布

    12.某產品質量檢驗采用計數型二次抽樣檢驗方案,已知:N=1000,n1=40,n2=60,C1=1,C2=4;經二次抽樣檢得:d1=2,d2=3,則正常的結論是( )。

    A.經第一次抽樣檢驗即可判定該批產品質量合格

    B.經第一次抽樣檢驗即可判定該批產品質量不合格

    C.經第二次抽樣檢驗即可判定該批產品質量合格

    D.經第二次抽樣檢驗即可判定該批產品質量不合格

    13.下列統計分析方法中,可用來了解產品質量波動情況,掌握產品質量特性分布規律的是( )。

    A.因果分析圖法

    B.直方圖法

    C.相關圖法

    D.排列圖法

    14.根據《混凝土結構工程施工質量驗收規范》,鋼筋運到施工現場后,應進行的主要力學性能試驗是( )。

    A.抗拉強度和抗剪強度試驗

    B.冷彎試驗和耐高溫試驗

    C.屈服強度和疲勞強度試驗

    D.拉力試驗和彎曲性能試驗

    15.對同一廠家,同一類型且未超過30t的一批成型鋼筋,檢驗外觀質量與尺寸偏差時所采取的抽樣方法和抽取數量是( )。

    A.隨機抽取3個成型鋼筋試體

    B.隨機抽取2個成型鋼筋試體

    C.隨機抽取1個成型鋼筋試體

    D.全數檢查所有成型鋼筋

    16.用來表征混凝土拌合物流動性的指標是( )。

    A.徐變量

    B.凝結時間

    C.稠度

    D.彈性模量

    17.根據《建設工程質量管理條例》,在正常使用條件下,建設工程屋面防水的最低保修期限為( )年。

    A.2

    B.3

    C.4

    D.5

    18.工程質量統計分析中,尋找影響質量主次因素的有效方法是( )。

    A.調查表法

    B.控制圖法

    C.排列圖法

    D.相關圖法

    19.關于工程監理單位的說法,正確的是( )。

    A.工程監理單位代表政府部門對施工質量實施監督管理

    B.工程監理單位代表施工單位對施工質量實施監督管理

    C.工程監理單位可將專業性較強的業務轉讓給其他監理單位

    D.工程監理單位選派具備相應資格的總監理工程師進駐施工現場

    20.根據《建設工程監理規范》,工程竣工預驗收合格后,項目監理機構應編寫( )報建設單位。

    A.工程質量確認報告

    B.工程質量評估報告

    C.工程質量驗收方案

    D.工程質量驗收證書

    21.在工程勘察階段,監理單位可進行的工作是( )。

    A.協助建設單位編制勘察任務書

    B.編寫《勘察方案》

    C.參與建設工程質量事故分析

    D.編寫《勘察細則》

    22.關于設計階段劃分的說法,正確的是( )。

    A.民用建筑項目,應分為方案設計、施工圖設計和施工設計三個階段

    B.能源建設項目,按合同約定可以不做初步設計,直接進行施工圖設計

    C.工業建設項目,一般分為初步設計和施工圖設計兩個階段

    D.簡單的民用建筑項目,初步設計之后應增加單項技術設計階段

    23.根據《危險性較大的分部分項工程安全管理規定》,針對超過一定規模的危險性較大的分部分項工程專項施工方案,負責組織召開專家論證會(huì )的單位是( )。

    A.建設單位

    B.施工單位

    C.監理單位

    D.工程質量監督機構

    24.根據《城市軌道交通建設工程驗收管理暫行辦法》,城市軌道交通建設工程所包含的單位工程驗收合格且通過相關專項驗收后,方可組織項目工程驗收,項目工程驗收合格后,建設單位應組織( )個月的不載客試運行。

    A.1

    B.2

    C.3

    D.6

    25.關于鋼筋混凝土工程施工的說法,正確的是( )。

    A.施工縫澆筑混凝土時,不應清除表面的浮漿

    B.焊接連接接頭試件應從試焊試驗件中截取

    C.圓形箍筋兩端均應做成不大于45°的彎鉤

    D.受力鋼筋保護層厚度的合格點率應達到90%及以上

    26.根據《建筑工程施工質量驗收統一標準》,負責組織分項工程驗收的人員是( )。

    A.專業監理工程師

    B.施工單位項目技術負責人

    C.建設單位現場負責人

    D.總監理工程師

    27.根據《建設工程監理規范》,下列施工單位報審表中,需由總監理工程師簽字并加蓋執業印章的是( )。

    A.工程復工報審表

    B.監理通知回復單

    C.分部工程報驗表

    D.施工組織設計報審表

    28.水泥安定性不合格會(huì )造成的質量缺陷是( )。

    A.混凝土蜂窩麻面

    B.混凝土不密實

    C.混凝土堿骨料反應

    D.混凝土爆裂

    29.工程發生質量安全事故,造成2人死亡、3800萬元直接經濟損失,則該事故等級是( )。

    A.一般事故

    B.較大事故

    C.重大事故

    D.特別重大事故

    30.工程發生質量事故后,應由( )簽發《工程暫停令》。

    A.建設單位項目負責人

    B.總監理工程師

    C.施工單位項目經理

    D.設計負責人

    31.對涉及技術領域廣泛、問題復雜、僅依據合同約定難以決策的工程質量缺陷,應選用的輔助決策方法是( )。

    A.專家論證法

    B.方案比較法

    C.試驗驗證法

    D.定期觀測法

    32.設備制造前,監理單位的質量控制工作是( )。

    A.審查設備制造分包單位

    B.檢查工序產品質量

    C.處理不合格零件

    D.控制加工作業條件

    33.下列費用中,屬于靜態投資的是( )。

    A.建設期利息

    B.工程建設其他費

    C.漲價預備費

    D.匯率變動增加的費用

    34.某建設項目,設備工器具購置費1000萬元,建筑安裝工程費1500萬元,工程建設其他費700萬元,基本預備費160萬元,漲價預備費200萬元,則該項目的工程費用為( )萬元。

    A.2500

    B.3200

    C.3360

    D.3560

    35.下列費用中,屬于建筑安裝工程費中人工費的是( )。

    A.勞動保險費

    B.勞動保護費

    C.職工教育經費

    D.流動施工津貼

    36.當采用一般計稅方法計算計入建筑安裝工程造價的增值稅銷項稅額時,增值稅的稅率為( )。

    A.3%

    B.6%

    C.9%

    D.13%

    37.某進口設備,裝運港船上交貨價(FOB)10萬美元,國外運費1萬美元,國外運輸保險費0.029萬美元,關稅稅率10%,銀行外匯牌價為1美元=7.10元人民幣,沒有消費稅。則該進口設備計算增值稅時的組成計稅價格為( )萬元人民幣。

    A.71.21

    B.78.31

    C.78.83

    D.86.14

    38.商業銀行的中期貸款是指貸款期限( )的貸款。

    A.1~2年

    B.1~3年

    C.2~4年

    D.3~5年

    39.下列文件資料中,屬于項目可行性研究依據的是( )。

    A.經投資主管部門審批的投資概算

    B.經投資各方審定的初步設計方案

    C.建設項目環境影響評價報告書

    D.合資項目各投資方簽訂的協議書或意向書

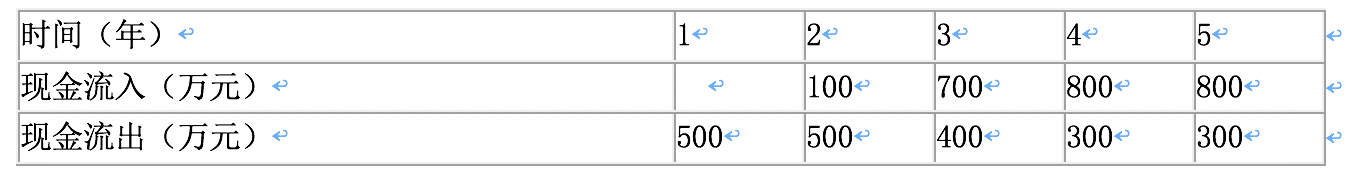

    40.某項目現金流量如下表,則第3年初的凈現金流量為( )萬元。

    監理土建控制1

    A.-500

    B.-400

    C.300

    D.500

    41.采用設備系數法估算擬建項目投資時,建筑安裝工程費應以擬建項目的設備費為基數,根據( )計算。

    A.已建成同類項目建筑安裝工程費與擬建項目設備費的比率

    B.擬建項目建筑安裝工程量與已建成同類項目建筑安裝工程量的比率

    C.已建成同類項目建筑安裝工程費占設備價值的百分比

    D.已建成同類項目建筑安裝工程費占總投資的百分比

    42.某項目建設投資為2000萬元(含建設期貸款利息50萬元),其中項目資本金1450萬元,全部流動資金為500萬元;運營期年平均稅前利潤230萬元,年平均借款利息20萬元。則項目的總投資收益率為( )。

    A.9.2%

    B.10.0%

    C.11.5%

    D.12.5%

    43.某常規投資項目,在不同收益率下的項目?jì)衄F值如下表。則采用線性?xún)炔宸ㄓ嬎愕捻椖績炔渴找媛蔍RR為( )。

    監理土建控制2

    A.9.6%

    B.10.3%

    C.10.7%

    D.11.7%

    44.民用建筑工程設計方案適用性評價時,建筑基地內人流、車流和物流是否合理分流,屬于( )評價的內容。

    A.場地設計

    B.建筑物設計

    C.規劃控制指標

    D.綠色設計

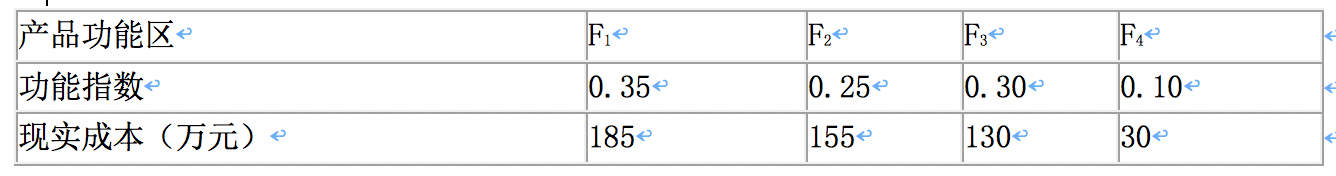

    45.某產品4個功能區的功能指數和現實成本如下表。若產品總成本保持不變,以成本改進期望值為依據,則應優先作為價值工程改進對象的是( )。

    監理工程師土建控制3

    A.F1

    B.F2

    C.F3

    D.F4

    46.建設項目設計概算文件采用三級概算或二級概算的區別,在于是否單獨編制( )文件。

    A.分部工程概算

    B.單位工程概算

    C.單項工程綜合概算

    D.建設項目總概算

    47.分項工程單位估價表是預算定額法編制施工圖預算的重要依據,分項工程單位估價表中的單價包含完成相應分項工程所需的人工費、材料費和( )。

    A.企業管理費

    B.施工機具使用費

    C.規費

    D.稅金

    48.根據《建設工程工程量清單計價規范》,編制招標控制價時,總承包服務費應按照( )計算。

    A.省級或行業建設主管部門規定或參考相關規范

    B.國家統一規定或參考相關規范

    C.工程所在地同類項目總承包服務費平均水平

    D.招標控制價編制單位咨詢潛在投標人的報價

    49.工程招標投標過程中,投標人發現招標工程量清單項目特征描述與設計圖紙不符,則投標人應( )確定投標綜合單價。

    A.向設計單位提出質疑并根據設計單位的答復

    B.按有利于投標人原則選擇清單項目特征描述或按設計圖紙

    C.按設計圖紙修正后的清單項目特征描述

    D.以招標工程量清單項目特征描述為準

    50.某實行招標的工程,招標文件與中標人投標文件中的合同價款不一致時,簽訂書面合同時確定合同價款應以( )為準。

    A.有利于招標人的約定

    B.招標人和投標人重新談判的結果

    C.中標人投標文件

    D.招標文件

    51.根據《建設工程施工合同(示范文本)》,除專用合同條款另有約定外,承包人向監理人報送上月20日至當月19日已完成工程量的時間為每月( )日。

    A.20

    B.21

    C.25

    D.28

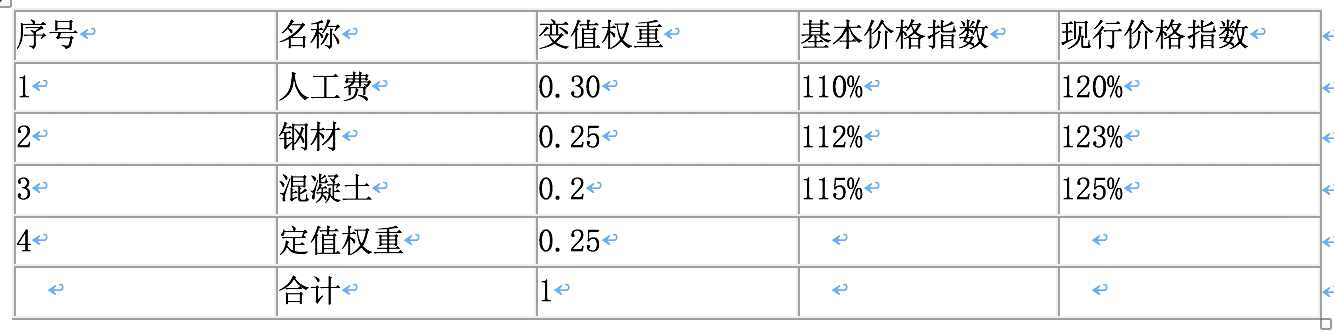

    52.某工程約定采用價格指數法調整合同價款,承包人根據約定提供的數據如下表。本期完成合同價款為45萬元,其中已按現行價格計算的計日工價款為5萬元。本期應調整的合同價款差額為( )萬元。

    監理

    A.-2.85

    B.-2.54

    C.2.77

    D.3.12

    53.某土方工程,合同工程量為1萬m3,合同綜合單價為60元/m3,合同約定:當實際工程量增加15%以上時,超出部分的工程量綜合單價應予調低,施工過程中由于發包人設計變更,實際完成工程量1.3萬m3,監理人與承包人依據合同約定協商后,確定的土方工程變更單價為56元/m3,該土方工程實際結算價款為( )萬元。

    A.72.80

    B.76.80

    C.77.40

    D.78.00

    54.在施工過程中發現文物,導致費用增加和工期延誤,承包人提出索賠,監理人處理該索賠的正確做法是( )。

    A.可批復增加的費用、延誤的工期和相應利潤

    B.可批復延誤的工期,不批復增加的費用和利潤

    C.可批復增加的費用,不批復延誤的工期和利潤

    D.可批復增加的費用和延誤的工期,不批復利潤

    55.常用的索賠費用計算方法是( )。

    A.實際費用法

    B.單價定額法

    C.總費用法

    D.修正的總費用法

    56.某工程施工至2020年6月底,經統計分析:已完工作預算投資2500萬元,已完工作實際投資2800萬元,計劃工作預算投資2600萬元。該工程此時的投資績效指數為( )。

    A.0.89

    B.0.96

    C.1.04

    D.1.12

    57.下列影響工程進度的因素中,屬于業主因素的是( )。

    A.匯率浮動和通貨膨脹

    B.不明的水文氣象條件

    C.提供的場地不能滿足工程正常需要

    D.合同簽訂時遺漏條款、表述失當

    58.下列進度計劃中,屬于建設單位計劃系統的是( )。

    A.工程項目年度計劃

    B.設計總進度計劃

    C.施工準備工作計劃

    D.物資采購、加工計劃

    59.下列建設工程進度計劃編制工作中,屬于繪制網絡(luò )圖階段工作內容的是( )。

    A.確定進度計劃目標

    B.安排勞動力、原材料和施工機具

    C.確定關鍵路線和關鍵工作

    D.分析各項工作之間的邏輯關系

    60.下列建設工程進度控制措施中,屬于技術措施的是( )。

    A.審查承包商提交的進度計劃

    B.及時辦理工程預付款及進度款支付手續

    C.協調合同工期與進度計劃之間的關系

    D.建立工程進度報告制度及信息溝通網絡(luò )

    61.組織建設工程流水施工時,相鄰兩個施工過程相繼開始施工的最小間隔時間稱為( )。

    A.流水節拍

    B.時間間隔

    C.間歇時間

    D.流水步距

    62.某分項工程有8個施工過程,分為3個施工段組織固定節拍流水施工,各施工過程的流水節拍均為4天,第三與第四施工過程之間工藝間歇為5天,該工程工期是( )天。

    A.27

    B.29

    C.40

    D.45

    63.某分部工程有2個施工過程,分為5個施工段組織非節奏流水施工。各施工過程的流水節拍分別為5天、4天、3天、8天、6天和4天、6天、7天、2天、5天。第二個施工過程第三施工段的完成時間是第( )天。

    A.17

    B.19

    C.22

    D.26

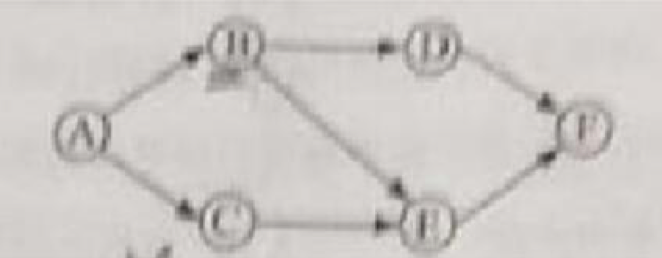

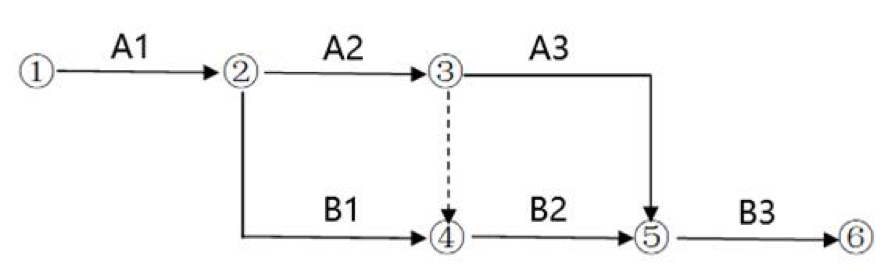

    64.某工程有A、B兩項工作,分為3個施工段(A1A2A3,B1B2B3)進行流水施工,對應的雙代號網絡(luò )計劃如下圖所示,相鄰兩項工作屬于工藝關系的是( )。

    土建控制1

    A.A1A2

    B.A2B2

    C.B1B2

    D.B1A3

    65.某工程單代號網絡(luò )計劃如下圖所示,圖中工作B的總時差是指在不影響( )的前提下所具有的機動時間。

    土建控制2

    A.工作D最遲開始時間

    B.工作E最早開始時間

    C.工作D、E最遲開始時間

    D.工作D、E最早開始時間

    66.工程網絡(luò )計劃中,工作的最遲開始時間是指在不影響( )的前提下,必須開始的最遲時刻。

    A.緊后工作最早開始

    B.緊前工作最遲開始

    C.整個任務按期完成

    D.所有后續工作機動時間

    67.某工程雙代號網絡(luò )計劃如下圖所示(時間單位為周),圖中工作F的最早完成時間和最遲完成時間分別是第( )周。

    土建控制3

    A.10和11

    B.9和11

    C.10和13

    D.9和13

    68.工作A有B、C兩項緊后工作,A、B之間的時間間隔為3天,A、C之間的時間間隔為2天,則工作A的自由時差是( )天。

    A.1

    B.2

    C.3

    D.5

    69.工程網絡(luò )計劃中,關鍵工作是指( )的工作。

    A.自由時差為零

    B.持續時間最長

    C.總時差最小

    D.與后續工作的時間間隔為零

    70.工程網絡(luò )計劃優化中的資源優化是指( )的優化。

    A.資源有限,工期最短

    B.資源均衡,費用最少

    C.資源有限,工期固定

    D.資源均衡,資源需用量最少

    71.單代號搭接網絡(luò )計劃中,時距是指相鄰兩項工作之間的( )。

    A.時間間隔

    B.時間差值

    C.機動時間

    D.搭接時間

    72.下列工程進度動態控制工作中,屬于進度監測系統過程的是( )。

    A.分析進度偏差產生的原因

    B.分析實際進度與計劃進度的偏差

    C.分析偏差對后續工作的影響

    D.分析后續工作的限制條件

    73.某工作計劃進度和實際進度橫道圖如下圖所示,圖中表明的正確信息是( )。

    土建控制4

    A.前6周連續施工

    B.第2周進度正常

    C.第4周末進度正常

    D.第6周進度正常

    74.工程網絡(luò )計劃中某工作的實際進度偏差小于總時差,則該工作實際進度造成的后果是( )。

    A.對后續工作無影響,對工期有影響

    B.影響后續工作的最早開始時間,對工期有影響

    C.對后續工作無影響,對工期無影響

    D.對后續工作不一定有影響,對工期無影響

    75.工程網絡(luò )計劃中某工作的實際進度偏差影響總工期時,可通過壓縮( )的工作持續時間來進行調整。

    A.總時差最小

    B.自由時差最小

    C.總時差最大

    D.自由時差最大

    76.可作為建設工程施工進度控制目標確定依據的是( )。

    A.各專業施工進度控制時間分界點

    B.工程施工承發包模式及其合同結構

    C.施工進度計劃的工作分解結構

    D.工期定額、類似工程項目的實際進度

    答案部分

    ------------------------------------------------------------------------------------------------------------------------------------------------

    一、單項選擇題

    1.【答案】B

    【解析】本題考查的是工程建設階段對質量形成的作用與影響。項目的可行性研究直接影響項目的決策質量和設計質量。參見教材P2。

    2.【答案】C

    【解析】本題考查的是工程建設階段對質量形成的作用與影響。在一定程度上,工程施工是形成實體質量的決定性環節。參見教材P3。

    3.【答案】B

    【解析】本題考查的是工程質量管理主要制度。建筑工程恢復施工時,應當向發證機關報告;中止施工滿1年的工程恢復施工前,建設單位應當報發證機關核驗施工許可證。參見教材P8。

    4.【答案】A

    【解析】本題考查的是工程質量管理主要制度。建設單位應當自工程竣工驗收合格之日起15日內,依照本辦法規定,向工程所在地的縣級以上地方人民政府建設主管部門備案。參見教材P9。

    5.【答案】A

    【解析】本題考查的是建設單位的質量責任和義務。在建設工程開工前,應當按照國家有關規定辦理工程質量監督手續,工程質量監督手續可以與施工許可證或者開工報告合并辦理。參見教材P11。

    6.【答案】B

    【解析】本題考查的是工程監理單位的質量責任和義務。未經監理工程師簽字,建筑材料、建筑構配件和設備不得在工程上使用或者安裝,施工單位不得進行下一道工序的施工。參見教材P14。

    7.【答案】C

    【解析】本題考查的是卓越績效模式的基本特征和核心價值觀。卓越績效模式的基本特征可以歸納為:強調大質量觀、強調以顧客為中心和重視組織文化、強調系統思考和系統整合、強調可持續發展和社會(huì )責任、強調質量對組織績效的增值和貢獻。參見教材P47。

    8.【答案】B

    【解析】本題考查的是卓越績效模式的基本特征和核心價值觀。卓越績效模式強調以系統的觀點來管理整個組織及其關鍵過程,過程方法(PDCA)是系統管理的基本方法。參見教材P50。

    9.【答案】C

    【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。描述數據分布集中趨勢的算術平均數、中位數和描述數據分布離中趨勢的極差、標準偏差、變異系數。參見教材P56~57。

    10.【答案】D

    【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。偶然性原因,大量存在但對質量的影響很小,屬于允許偏差、允許位移范疇,引起的是正常波動,一般不會(huì )因此造成廢品,生產過程正常穩定。參見教材P58。

    11.【答案】B

    【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。如果是隨機抽取的樣本,無論它來自的總體是何種分布,在樣本容量較大時,其樣本均值也將服從或近似服從正態分布。參見教材P59。

    12.【答案】D

    【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。從題干可以看出,C1<d1≤C2,需要二次抽樣。d1+d2>C2,因此經第二次抽樣檢驗可判定為不合格。參見教材P63。

    13.【答案】B

    【解析】本題考查的是工程質量統計分析方法。通過直方圖的觀察與分析,可了解產品質量的波動情況,掌握質量特性的分布規律,以便對質量狀況進行分析判斷。參見教材P70。

    14.【答案】D

    【解析】本題考查的是基本材料性能檢驗。主要力學試驗包括:拉力試驗(屈服強度、抗拉強度、伸長率);彎曲性能(冷彎試驗、反復彎曲試驗)。必要時,還需進行化學分析。參見教材P79。

    15.【答案】A

    【解析】本題考查的是基本材料性能檢驗。檢驗外觀質量與尺寸偏差抽檢時,每批隨機抽取3個成型鋼筋。參見教材P80。

    16.【答案】C

    【解析】本題考查的是基本材料性能檢驗。混凝土拌合物稠度是表征混凝土拌合物流動性的指標。參見教材P81。

    17.【答案】D

    【解析】本題考查的是工程保修的相關規定。屋面防水工程、有防水要求的衛生間、房間和外墻面的防滲漏最低保修期為5年。參見教材P184。

    18.【答案】C

    【解析】本題考查的是工程質量統計分析方法。排列圖法是利用排列圖尋找影響質量主次因素的一種有效方法。參見教材P66。

    19.【答案】D

    【解析】本題考查的是工程監理單位的質量責任和義務。選項A、B,工程監理單位代表建設單位對施工質量實施監督管理。選項C,監理單位的業務不得分包。參見教材P14。

    20.【答案】B

    【解析】本題考查的是項目質量控制系統的建立和實施。工程竣工預驗收合格后,項目監理機構應編寫工程質量評估報告,并應經總監理工程師和工程監理單位技術負責人審核簽字后報建設單位。參見教材P45。

    21.【答案】A

    【解析】本題考查的是工程勘察質量管理主要工作。選項B、D均為勘察單位的工作;選項C是在施工階段的監理工作。參見教材P95~96。

    22.【答案】C

    【解析】本題考查的是初步設計文件的編制條件。選項A,建筑專業建設項目,一般分為方案設計、初步設計和施工圖設計三個階段。選項B,能源建設項目一般分為初步設計和施工圖設計兩個階段。選項D,對于技術要求簡單的民用建筑工程,經有關主管部門同意,并在合同中有約定不做初步設計的,可在方案設計審批后直接進行施工圖設計。參見教材P97。

    23.【答案】B

    【解析】本題考查的是前期保障。對于超過一定規模的危大工程,施工單位應當組織召開專家論證會(huì )對專項施工方案進行論證。參見教材P151。

    24.【答案】C

    【解析】本題考查的是項目工程驗收。城市軌道交通建設工程自項目工程驗收合格之日起可投入不載客試運行,試運行時間不應少于三個月。參見教材P183。

    25.【答案】D

    【解析】本題考查的是工程實體質量控制。選項A,施工縫澆筑混凝土,應清除浮漿、松動石子、軟弱混凝土層。選項B,焊接連接接頭試件應從工程實體中截取。選項C,圓形箍筋兩末端均應做不小于135°的彎鉤。參見教材P128。

    26.【答案】A

    【解析】本題考查的是建筑工程施工質量驗收程序和合格規定。分項工程應由專業監理工程師組織施工單位項目專業技術負責人等進行驗收。參見教材P164。

    27.【答案】D

    【解析】本題考查的是施工組織設計的審查。選項A、B、C,總監理工程師僅簽字,不蓋章。參見教材P111、141~142、167。

    28.【答案】D

    【解析】本題考查的是工程質量缺陷的成因。水泥安定性不合格會(huì )造成混凝土爆裂。參見教材P188。

    29.【答案】B

    【解析】本題考查的是工程質量事故等級劃分。較大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重傷,或者1000萬元以上5000萬元以下直接經濟損失的事故。參見教材P190。

    30.【答案】B

    【解析】本題考查的是工程質量事故處理。工程質量事故發生后,總監理工程師應簽發《工程暫停令》。參見教材P192。

    31.【答案】A

    【解析】本題考查的是工程質量事故處理。對于某些工程質量缺陷,可能涉及的技術領域比較廣泛,或問題很復雜,有時僅根據合同規定難以決策,這時可提請專家論證。參見教材P195。

    32.【答案】A

    【解析】本題考查的是設備制造的質量控制內容。選項B、C、D均為設備制造過程的質量控制中,監理的質量控制工作。參見教材P201。

    33.【答案】B

    【解析】本題考查的是建設工程項目投資的概念。固定資產投資可分為靜態投資部分和動態投資部分。靜態投資部分由建筑安裝工程費、設備及工器具購置費、工程建設其他費和基本預備費構成。動態投資部分,包括漲價預備費和建設期利息。參見教材P1。

    34.【答案】A

    【解析】本題考查的是我國現行建設工程總投資構成。工程費用=設備及工器具購置費+建筑安裝工程費=1000+1500=2500(萬元)。參見教材P11。

    35.【答案】D

    【解析】本題考查的是按費用構成要素劃分的建筑安裝工程費用項目組成。人工費包括:計時工資或計件工資、獎金、津貼補貼、加班加點工資、特殊情況下支付的工資。參見教材P13。

    36.【答案】C

    【解析】本題考查的是建筑安裝工程費用計算方法。當采用一般計稅方法時,建筑業增值稅稅率為9%。參見教材P22。

    37.【答案】D

    【解析】本題考查的是設備購置費組成和計算。增值稅=(CIF+關稅+消費稅)×增值稅稅率,CIF+關稅+消費稅=(10+1+0.029)×(1+10%)×7.10=86.14(萬元人民幣)。參見教材P29。

    38.【答案】B

    【解析】本題考查的是項目資金籌措渠道和方式。貸款期限在1年以?xún)鹊臑槎唐谫J款,超過1年至3年的為中期貸款,3年以上期限的為長期貸款。參見教材P43。

    39.【答案】D

    【解析】本題考查的是可行性研究的依據。可行性研究的依據主要有:
    (1)項目建議書(初步可行性研究報告),對于政府投資項目還需要項目建議書的批復文件。
    (2)國家和地方的經濟和社會(huì )發展規劃、行業部門的發展規劃,如江河流域開發治理規劃、鐵路公路路網規劃、電力電網規劃、森林開發規劃,以及企業發展戰略規劃等。
    (3)有關法律、法規和政策。
    (4)有關機構發布的工程建設方面的標準、規范、定額。
    (5)擬建廠(場)址的自然、經濟、社會(huì )概況等基礎資料。
    (6)合資、合作項目各方簽訂的協議書或意向書。
    (7)與擬建項目有關的各種市場信息資料或社會(huì )公眾要求等。
    (8)有關專題研究報告,如:市場研究、競爭力分析、廠址比選、風險分析等。參見教材P64。

    40.【答案】B

    【解析】本題考查的是現金流量。第3年初即為第2年末,凈現金流量=100-500=-400(萬元)。參見教材P67。

    41.【答案】C

    【解析】本題考查的是投資估算的編制內容。設備系數法是指以擬建項目的設備購置費為基數,根據已建成的同類項目的建筑安裝費和其他工程費等與設備價值的百分比,求出擬建項目建筑安裝工程費和其他工程費,進而求出項目投資額。參見教材P77。

    42.【答案】B

    【解析】本題考查的是財務分析主要指標的計算。總投資收益率=年平均息稅前利潤/總投資×100%=(230+20)/(2000+500)×100%=10%。參見教材P84。

    43.【答案】C

    【解析】本題考查的是財務分析主要指標的計算。IRR=10%+50/(50+20)×(11%-10%)=10.71%。參見教材P90。

    44.【答案】A

    【解析】本題考查的是設計方案評選的內容。場地設計方面:建筑布局應使建筑基地內的人流、車流與物流合理分流,防止干擾,并應有利于消防、停車、人員集散以及無障礙設施的設置。參見教材P97。

    45.【答案】B

    【解析】本題考查的是價值工程的應用。成本指數:F1=185/(185+155+130+30)=0.37;F2=155/(185+155+130+30)=0.31;F3=130/(185+155+130+30)=0.26;F4=30/(185+155+130+30)=0.06。價值指數:V1=0.35/0.37=0.95;V2=0.25/0.31=0.81;V3=0.30/0.26=1.15;V4=0.10/0.06=1.67。F2價值指數最低,所以?xún)?yōu)先作為價值工程改進對象。參見教材P108。

    46.【答案】C

    【解析】本題考查的是設計概算的內容和編制依據。設計概算文件的編制應視項目情況采用三級概算(總概算、綜合概算、單位工程概算)或二級概算(總概算、單位工程概算)編制形式。參見教材P111。

    47.【答案】B

    【解析】本題考查的是施工圖預算的編制方法。定額單價法(也稱為預算單價法、定額計價法)是用事先編制好的分項工程的單位估價表來編制施工圖預算的方法。按施工圖及計算規則計算的各分項工程的工程量,乘以相應工料機單價,匯總相加,得到單位工程的人工費、材料費、施工機具使用費之和。參見教材P121。

    48.【答案】A

    【解析】本題考查的是招標控制價及確定方法。編制招標控制價時,總承包服務費應按照省級或行業建設主管部門的規定計算,或參考相關規范計算。參見教材P140。

    49.【答案】D

    【解析】本題考查的是投標價格編制。在招標投標過程中,當出現招標工程量清單特征描述與設計圖紙不符時,投標人應以招標工程量清單的項目特征描述為準,確定投標報價的綜合單價。參見教材P142。

    50.【答案】C

    【解析】本題考查的是合同價款約定內容。招標文件與中標人投標文件不一致的地方應以投標文件為準。參見教材P151。

    51.【答案】C

    【解析】本題考查的是單價合同的計量。承包人應于每月25日向監理人報送上月20日至當月19日已完成的工程量報告,并附具進度付款申請單、已完成工程量報表和有關資料。參見教材P161。

    52.【答案】C

    【解析】本題考查的是物價變化。(45-5)×[0.25+(0.30×120%/110%+0.25×123%/112%+0.2×125%/115%)-1]=2.77(萬元)。參見教材P167。

    53.【答案】C

    【解析】本題考查的是工程變更價款的確定方法。1×(1+15%)×60+(1.3-1.15)×56=77.4(萬元)。參見教材P175。

    54.【答案】D

    【解析】本題考查的是索賠的主要類型。施工過程發現文物、古跡以及其他遺跡、化石、錢幣或物品,承包人可以索賠工期和費用。參見教材P182。

    55.【答案】A

    【解析】本題考查的是索賠費用的計算。實際費用法是施工索賠時最常用的一種方法。參見教材P186。

    56.【答案】A

    【解析】本題考查的是贏得值法。投資績效指數=已完工作預算投資/已完工作實際投資=2500/2800=0.89。參見教材P210。

    57.【答案】C

    【解析】本題考查的是進度控制的概念和影響進度的因素分析。業主因素:如業主使用要求改變而進行設計變更;應提供的施工場地條件不能及時提供或所提供的場地不能滿足工程正常需要;不能及時向施工承包單位或材料供應商付款等。參見教材P2。

    58.【答案】A

    【解析】本題考查的是建設單位的計劃系統。建設單位編制(也可委托監理單位編制)的進度計劃包括工程項目前期工作計劃、工程項目建設總進度計劃和工程項目年度計劃。參見教材P6。

    59.【答案】D

    【解析】本題考查的是建設工程進度計劃的編制程序。繪制網絡(luò )圖階段工作包括:進行項目分解;分析邏輯關系;繪制網絡(luò )圖。參見教材P17。

    60.【答案】A

    【解析】本題考查的是進度控制的措施和主要任務。進度控制的技術措施主要包括:(1)審查承包商提交的進度計劃,使承包商能在合理的狀態下施工;(2)編制進度控制工作細則,指導監理人員實施進度控制;(3)采用網絡(luò )計劃技術及其他科學適用的計劃方法,并結合電子計算機的應用,對建設工程進度實施動態控制。選項B屬于經濟措施;選項C屬于合同措施;選項D屬于組織措施。參見教材P3。

    61.【答案】D

    【解析】本題考查的是流水施工參數。流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。參見教材P25。

    62.【答案】D

    【解析】本題考查的是固定節拍流水施工。有間歇時間的固定節拍流水施工工期T=(m+n-1)t+∑G+∑Z=(3+8-1)×4+5=45(天)。參見教材P27。

    63.【答案】C

    【解析】本題考查的是非節奏流水施工。參見教材P31。

    土建控制5

    64.【答案】B

    【解析】本題考查的是工藝關系和組織關系。生產性工作之間由工藝過程決定的、非生產性工作之間由工作程序決定的先后順序關系稱為工藝關系。選項A屬于組織關系;選項C屬于組織關系;選項D無邏輯關系。參見教材P36。

    65.【答案】D

    【解析】本題考查的是單代號網絡(luò )計劃時間參數的計算。工作總時差等于本工作與其各緊后工作之間的時間間隔加該緊后工作的總時差所得之和的最小值。時間間隔是指緊后工作的最早開始時間與本工作最早完成時間的差值。參見教材P56。

    66.【答案】C

    【解析】本題考查的是網絡(luò )計劃時間參數的概念。工作的最遲開始時間是指在不影響整個任務按期完成的前提下,本工作必須開始的最遲時刻。參見教材P45。

    67.【答案】A

    【解析】本題考查的是雙代號網絡(luò )計劃的時間參數的計算。ESF=6,EFF=6+4=10,TFF=1,LFF=TFF+EFF=1+10=11。參見教材P47。

    68.【答案】B

    【解析】本題考查的是單代號網絡(luò )計劃時間參數的計算。非終點節點的其他工作的自由時差等于本工作與其緊后工作之間時間間隔的最小值。參見教材P58。

    69.【答案】C

    【解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算。在網絡(luò )計劃中,總時差最小的工作為關鍵工作。參見教材P50。

    70.【答案】A

    【解析】本題考查的是資源優化。在通常情況下,網絡(luò )計劃的資源優化分為兩種,即“資源有限,工期最短”的優化和“工期固定,資源均衡”的優化。參見教材P75。

    71.【答案】B

    【解析】本題考查的是單代號搭接網絡(luò )計劃。在搭接網絡(luò )計劃中,工作之間的搭接關系是由相鄰兩項工作之間的不同時距決定的。所謂時距,就是在搭接網絡(luò )計劃中相鄰兩項工作之間的時間差值。參見教材P79。

    72.【答案】B

    【解析】本題考查的是進度監測的系統過程。進度監測的系統過程包括:進度計劃執行中的跟蹤檢查;實際進度數據的加工處理;實際進度與計劃進度的對比分析。選項ACD均屬于進度調整的系統過程。參見教材P91。

    73.【答案】C

    【解析】本題考查的是橫道圖比較法。選項A錯誤,前6周在第3周有中斷;選項B錯誤,第2周的計劃進度為15-6=9,實際進度=15-10=5,進度滯后;選項D錯誤,第6周的計劃進度為80-55=25,實際進度=75-65=10,進度滯后。參見教材P92。

    74.【答案】D

    【解析】本題考查的是分析進度偏差對后續工作及總工期的影響。如果工作的進度偏差未超過該工作的總時差,則此進度偏差不影響總工期。至于對后續工作的影響程度,還需要根據偏差值與其自由時差的關系作進一步分析。參見教材P103。

    75.【答案】A

    【解析】本題考查的是進度計劃的調整方法。如果項目總工期不允許拖延,工程項目必須按照原計劃工期完成,則只能采取縮短關鍵線路上后續工作持續時間的方法來達到調整計劃的目的。關鍵線路上的工作即為關鍵工作,關鍵工作的總時差最小。參見教材P106。

    76.【答案】D

    【解析】本題考查的是施工進度控制目標體系。確定施工進度控制目標的主要依據有:建設工程總進度目標對施工工期的要求;工期定額、類似工程項目的實際進度;工程難易程度和工程條件的落實情況等。參見教材P118。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    拜城县| 永胜县| 历史| 宜昌市| 班玛县| 沾益县| 洛宁县| 永靖县| 麦盖提县| 多伦县| 广南县| 买车| 武宁县| 巴中市| 肥东县| 馆陶县| 太湖县| 阿拉善盟| 富顺县| 资源县| 昭苏县| 德昌县| 铁岭市| 阿拉尔市| 弥渡县| 芮城县| 海淀区| 大庆市| 博爱县| 永登县| 礼泉县| 开江县| 两当县| 林芝县| 佛山市| 淅川县| 施甸县| 马尔康县| 突泉县| 临沭县| 延边|
