一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.某灌溉泵站裝機功率為12000kw,裝機流量為150m3/s,該站的工程規模為( )。
A.大(1)型
B.大(2)型
C.中型
D.小(1)型

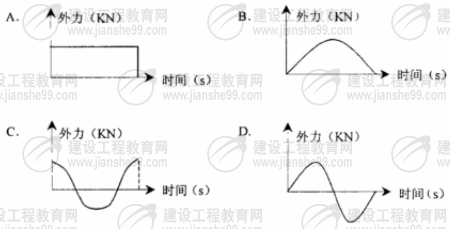

2.下圖所示消能方式屬于( )消能。
A.底流
B.挑流
C.面流
D.消力戽
3.混凝土抗拉強度一般約為其抗壓強度的( )。
A.3%~6%
B.7%~14%
C.15%~20%
D.20%~30%
4.基坑初期排水一般選擇( )水泵。
A.大容量低水頭
B.大容量高水頭
C.小容量低水頭
D.小容量高水頭
5.在巖石堅硬、岸坡陡峻、交通不便的峽谷地區建壩,其截流方式優先采用( )。
A.拋投塊料
B.水力沖填
C.定向爆破
D.建閘
6.大型基坑石方開挖優先采用的爆破方法是( )爆破法。
A.淺孔
B.深孔
C.洞室
D.光面
7.廂夯板壓實土料時,其外力作用示意圖是( )。
8.碾壓混凝土的VC值太大,說明( )。
A.拌合料濕,不易壓實
8.拌合料濕,灰漿太少
C.拌合料干,不易壓實
D.拌合料干,灰漿太多
9.絞吸式挖泥船的基本施工方法是( )。
A.斜挖法
B.底挖法
C.縱挖法
D.橫挖法
10.在壓力鋼管內施工時,照明電壓上限為( )。
A.12V
B.24V
C.36V
D.110V
11.招標設計屬于水利工程建設程序中( )階段的工作。
A.初步設計
B.施工圖設計
C.生產準備
D.施工準備
12.根據水利工程建設項目管理有關規定,項目后評價分( )個層次組織實施。
A.二
B.三
C.四
D.五
13.在水利工程項目評標過程中,需投標人澄清的問題至少應經評標委員會(huì )成員( )同意。
A.1/3
B.1/2
C.2/3
D.3/5
14.提出水利工程重大質量事故書面報告的時限為( )內。
A.4h
B.12h
C.24h
D.48h
15.水利工程保修期從工程移交證書寫明的工程( )日起計算。
A.完工
B.竣工
C.驗收
D.使脂
16.水利水電工程施工企業管理人員安全生產考核合格證書確效期為( )年。
A.1
B.2
C.3
D.4
17.水庫工程驗收前應對工程進行( )鑒定。
A.蓄水水位
B.蓄水安全
C.蓄水庫容
D.蓄水流量
18.在承包人對工程自行檢測的同時,監理單位獨立進行的檢測稱為( )檢測。
A.巡現
B.獨立
C.跟蹤
D.平行
19.根據《水法》規定,堤防工程護堤地屬于( )。
A.工程效益范圍
B.工程管理范圍
C.工程保護范圍
D.工程行洪范圍
20.大中型水利工程建設移民安置采取( )相結合的辦法。
A.前期補償、補助與后期扶持
B.城市安置與農村安置
C.資金與實物
D.中央投資與地方投資
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)建設 工程教育 網提供
21.非黏性土料的碾壓試驗,需作出( )的關系曲線。
A.干密度
B.壓實遍數
C.鋪土厚度
D.含水量
E.強度
22.混凝土壩常用的輔助運輸澆筑方案有( )。
A.汽車運輸澆筑方案
B.纜機運輸澆筑方案
C.履帶式起重機澆筑方案
D.門機運輸澆筑方案
E.皮帶運輸機澆筑方案
23.確定混凝土鋪料允許間隔時間,應考慮混凝土的( )。
A.終凝時間
B.初凝時間
C.溫控要求
D.運輸能力
E.澆筑能力
24.沖擊式水輪機按射流沖擊轉輪的方式不同分為( )。
A.混流式
B.水斗式
C.斜流式
D.斜擊式
E.雙擊式
25.水利工程建設項目的前期工作包括( )。
A.綜合規劃
B.項目建議書
C.可行性研究
D.初步?jīng)]計
E.施工圖設計
26.經處理后不影響工程正常使用的質量問題包括( )。
A.質量缺陷
B.一般質量事故
C.較大質量事故
D.重大質量事故
E.特大質量事故
27.水利工程建設應急指揮部的應急救援基本隊伍包括( )。
A.工程設施搶險隊伍
B.專家咨詢隊伍
C.應急管理隊伍
D.應急調度隊伍
E.應急通訊隊伍
28.應當取得安全生產考核合格證的人員包括( )。
A.特種作業人員
B.項目經理
C.總工程師
D.質量監督員
E.監理工程師
29.根據《水法》,水資源規劃分為( )。
A.全國戰略規劃
B.流域規劃
C.區域規劃
D.保護規劃
E.節約用水規劃
30.治理水土流失的目的是減輕( )。
A.水災
B.早災
C.風沙災害
D.地質災害
E.大氣災害
三、案例分析題共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)

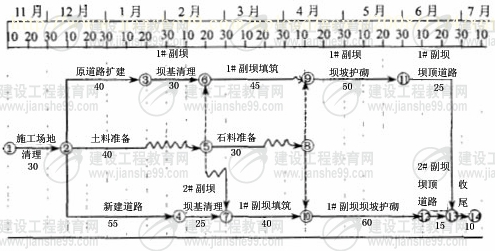

背景資料:南方某以防洪為主,兼顧灌溉、供水和發電的中型水利工程,需進行擴建和加固,其中兩座副壩(1#和2#)的加固項目合同工期為8個月,計劃當年11月10曰開工。副壩結構型式為粘土心墻土石壩。項目經理部擬定的施工進度計劃如下圖。
說明:
1.每月按30天計,時間單位為天:
2.日期以當日末為準,如11月10月開工表示11月10日末開工。
實施過程中發生了如下事件:建 設工程 教育網提 供
事件1:按照12月10日上級下達的水庫調度方案,壩基清理最早只能在次年1月25日開始。
事件2:按照水庫調度方案,壩坡護砌迎水面施工最遲應在次年5月10日完成。
壩坡迎水面與背水面護砌所需時間相同,按先迎水面后背水面順序安排施工。

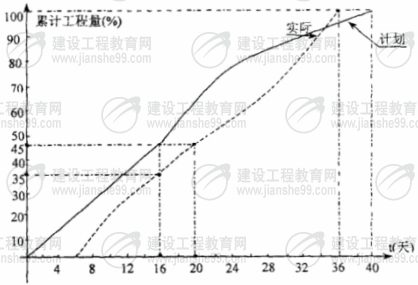

事件3:“2#副壩填筑”的進度曲線如下:
事件4:次年6月20日檢查工程進度,1#、2#副壩壩頂道路已完成的工程量分別為3/5、2/5。
問題:
1.確定計劃工期;根據水庫調度方案,分剮指出1#、2#副壩壩基清理最早何時開始。
2.根據水庫調度方案,兩座副壩的壩坡護砌迎水面護砌施工何時能完成?可否滿足5月10日完成的要求?
3.依據事件3中2#副壩填筑進度曲線,分析在第16天束的計劃進度與買際進度,并確定2#副壩填筑實際用工天數。
4.根據6月20日檢查結果,分析壩頂道路施工進展狀況;若未完成的工程量仍按原計劃施工強度進行,分析對合同工期的影響。
(二)
背景資料:某河道整治工程包括河道開挖、堤防加固、修筑新堤、修復堤頂道路等工作。施工合同約定:(1)工程預付款為合同總價的20%,開工前支付完畢,施工期逐月按當月工程款的30%扣回,扣完為止;(2)保留金在施工期逐月按當月工程款的5%扣留;(3)當實際工程量超出合同工程量20%1}寸,對超出20%的部分進行綜合單價調整,調整系數為0.9。建 設工程 教育網提 供
經監理單位審核的施工網絡(luò )計劃見下圖(單位:月),各項工作均以最早開工時間安排,其合同工程量、實際工程量、綜合單價見表1。
工作代號 | 工作內容 | 合同工程量 | 實際工程量 | 綜合單價 |
A B C D E F G | 河道開挖 堤基清理 堤身加高培厚 臨時交通道路 堤身填筑 干砌石護坡 堤頂道路修復 | 20萬m3 1萬m3 5萬m3 2km 8萬m3 1.6萬m3 4km | 22萬m3 1.2萬m3 63萬m3 18km 9.2萬m3 14萬m3 3.8km | 10元/ m3 3元/ m3 8元/ m3 12元/m3 8元/m3 105元/m3 10萬元/km |
工程開工后在施工范圍內新增一丁壩。丁壩施工工作面獨立,箕壩基清理、壩身填筑、混凝土護坡等三項工作依次施工,在第5個月初開始施工,堤頂道路修復開工前結束:丁壩壩基清理、壩身填筑工作的內容和施工方法與堤防施工相同;雙方約定,
混凝土護坡單價為300元/m3,丁壩工程量不參與工程量變更。各項工作的工程量、持續時間見表2。
工作代號 | 持續時間(月) | 工作內容 | 合同工程量 | 實際工程量 |
H I J | 1 1 1 | 丁壩壩基清理 丁壩壩身填筑 丁壩混凝土護坡 | 0.1萬m3 0.2萬m3 300m3 | 0.1萬m3 0.2萬m3 300m3 |
問題:
1.計算該項工程的合同總價、工程預付款總額。

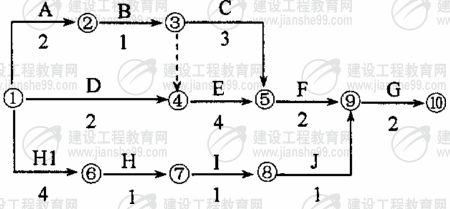

2.繪出增加丁壩后的施工網絡(luò )計劃。建設 工程教育 網提 供
3.若各項工作每月完成的工程量相等,分別計算第6、7兩個月的月工程款、預付款扣回款額、保留金扣留額、應得付款。(保留二位小數)
(三)

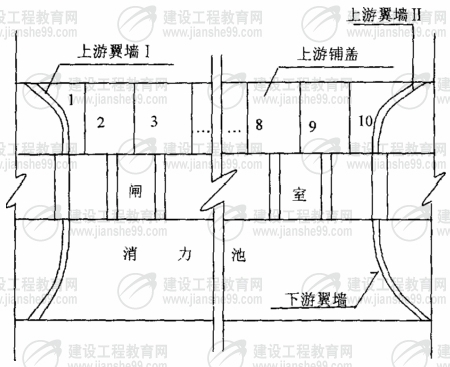

背景資料:某水閘工程建于土基上,共10孔,每孔凈寬10m;上游鋼筋混凝土鋪蓋順水沛方向長15m,垂直水流方向共分成10塊:鋪蓋部位的兩側翼墻亦為鋼筋混凝土結構,擋士高度為12m,其平面布置示意圖如下:
上游翼墻及鋪蓋施工時,為加快施工進度,施工單位安排兩個班組,按照上游翼墻Ⅱ→10→9→8→7→6和上游翼墻I→1→2→3→4→5的順序同步施工。建 設工程 教育網 提供
在閘墩混凝土施工中,為方便立模和澆筑混凝土,施工單位擬將閘墩分層澆筑至設計高程,再對牛腿與閘墩結合面按施工縫進行處理后澆筑閘墩牛腿混凝土。
在翼墻混凝土施工過程中,出現了脹模事故,施工單位采取了拆模、鑿除混凝土、重新立模、澆筑混凝土等返工處理措施。返工處理耗費工期20天,費用15萬元。
在閘室分部工程施工完成后,根據《水利水電工程施工質量評定規程(試行)》進行了分部工程質量評定,評定內容包括原材料質量、中間產品質量等。
問題:
1.指出施工單位在上游翼墻及鋪蓋施工方案中的不妥之處,并說明理由。
2.指出施工單位在閘墩與牛腿施工方案中的不妥之處,并說明理由。
3.根據《水利工程質量事故處理暫行規定》,本工程中的質量事故屬于哪一類?確定水利工程質量事故等級主要考慮哪些因素?
4.閘室分部工程質量評定的主要內容,除原材料質量、中間產品質量外,還包括哪些方面?
(四)
背景材料:陳村攔河閘設計過閘流量2000m3/s,河道兩岸堤防級別為1級,在攔河閘工程建設中發生如下事件:
事件1:招標人對主體工程施工標進行公開招標,招標人擬定的招標公告中有如下內容:
1、投標人須具備提防工程專業承包一級資質,信譽佳,財務狀況良好,類似工程經驗豐富。
2、投標人必須具有××省頒發的投標許可證和安全生產許可證。
3、凡有意參加投標者,須派員持有關證件于2006年6月15日上午8:00-12:00,下午14:30-17:30向招標人購買招標文件。
4、定于2006年6月22日下午3:00在×××市新華賓館五樓會(huì )議室召開標前會(huì ),投標人必須參加。
事件2:由于石材短缺,為滿足工期的需要,監理人指示承包人將護坡型式由砌石變更為混凝土砌塊,按照合同約定,雙方依據現行水利工程概(估)算編制管理規定編制了混凝土砌塊單價,單價中人工費、材料費、機械使用費分別為10元/m3、389元/m3、1元/m3。受混凝土砌塊生產安裝工藝限制,承包人無力完成,發包人向承包人推薦了專業化生產安裝企業A作為發包人。建 設工程 教育網 提供
事件3:按照施工進度計劃,施工期第1月承包人應當完成基坑降水、基坑開挖(部分)和基礎處理(部分)的任務,除基坑降水是承包人應完成的臨時工程總價承包項目外,其余均是單價承包項目,為了確定基坑降水方案,承包人對基坑降水區域進行補充勘探,發生費用3萬元,施工期第1月末承包人申報的結算工程量清單如下表所示:
問題:編號 工程或費用名稱 單位 合同工程量(金額) 按設計圖示尺寸計算的工程量 結算工程量(金額) 備注 1 基坑降水 萬元 12 15 結算金額計入補充勘探費用3萬元 2 基坑土方開挖 m³ 10000 11500 12500 結算工程量按設計圖示尺寸計算的工程量加上不可避免的施工超挖量1000m³ 3 基礎處理 m³ 1000 950 1000 以合同工程量作為結算工程量
1.指出上述公告中的不合理之處。
2.友包人向承包人推薦了專業化生產安裝企業A作為分包人,對此,承包人可以如何處理?對承包人的相應要求有哪些?
3.若其他直接費費率取2%,現場經費費率取6%,間接費費率取6%,企業利潤率取7%,計算背景材料中每m3混凝土砌塊單價中的其他直接費、現場經費、間接費、企業利潤。(保留二位小數)
4.指出施工期第1月結算工程量清單中結算工程量(全額)不妥之處,并說明理由。
(五)
背景資料:某裝機容量50萬kw的水電站工程建于山區河流上,攔河大壩為2級建筑物,采用碾壓式混凝土重力壩,壩高60mm,壩體澆筑施工期近2年,施工導流采取全段圍堰、隧洞導流的方式。
施工導流相關作業內容包括:①?lài)咛钪虎趪卟鸪虎蹖Я魉矶撮_(kāi)挖;④導流隧洞封堵;⑤下閘蓄水;⑥基坑排水;⑦截流。建設工程 教育 網提供
圍堰采用土石圍堰,堰基河床地面高袒為1400m。根據水文資料,上游圍堰施工期設計洪水位為150.0m,經計算與該水位相應的波浪高腹為2.8m。
導流隧洞石方爆破開挖采取從兩端同時施工的相向開挖方式。根據施工安排,相向開挖的兩個工作面在相距20m距離放炮時,雙方人員均需撤離工作面;相距10m時,需停止一方工作,單向開挖貫通。
工程蓄水前,由有關部門組織進行蓄水驗收,驗收委員會(huì )聽取并研究了工程度汛措施計劃報告、工程蓄水庫區移民初步驗收報告等有關方面的報告。
問題:
1.指出上述施工導流相關作業的合理施工程序(可以用序號表示);
2.確定該工程圍堰的建筑物級別并說明理由。計算上游圍堰堰頂高程。
3.根據《水工建筑物地下開托工程施工技術規范》,改正上述隧洞開挖施工方案的不妥之處。
4.根據蓄水驗收有關規定,除度汛措施計劃報告、庫區移民初步驗收報告外,驗收垂自會(huì )還應聽取并研究哪些方面的報告?
2007年度全國一級建造師執業資格考試試卷
專業工程管理與實務試卷標準答案
水利水電
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.ABC 22.ACE 23.BC 24.BDE 25.BCD 26.ABCD 27.ABC 28.BC 29.ABC 30.ABC
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
(二)
1.(共7分)
原合同總價=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539萬元(2分)
預付款總額=539×20%=107.8萬元(2分)
新增丁壩后,合同總價應包括丁壩的價款,合同總價變?yōu)椋?br /> 539+0.1×3+0.2×8+0.03×300=549.9萬元(3分)
2.(共4分)
增加丁壩后施工網絡(luò )計劃見圖。
(給分點:H前有4個月的等待時間(HI)并與起點節點相連(1分);箭 線編號從小到大(1分);丁壩工作的緊后工作為G工作(1分);丁壩工作順序為H→I→J(1分)。
3.(共9分)
(1)第6個月施工的工作為C、E、I
工程為(6.3/3-0.3)×8+0.3×8×0.9+9.2/4×8+0.2×8=36.56萬元(1分)
第6個月以前已扣回的預付款為:
(22×10+1.2×3+6.3/3×8×2+1.8×12+9.2/8×8×2+0.1×3)×30%=315.9×30%=94.77萬元
36.56×30%=10.97萬元<107.8-94.77=13.03萬元(1分)
故第6個月應扣回預付款額為10.97萬元(1分)。
第6個月應扣留保留金為36.56×5%=1.83萬元(1分)。
第6個月工程結算款為36.56-10.97-1.83=23.76萬元(1分)。
(2)第7個月施工的工作為E、J
工程款為9.2/4×8+0.03×300=27.4萬元(1分)
27.4×30%=8.22萬元>13.03-10.97=2.06萬元
故預付款扣回額為量照萬元(1分)。
保留金扣留額:27.4×5%=1.37萬元(1分)
第7個月工程結算款為27.4-2.06=1137=23.97萬元(1分)
(三)
1.(共6分)
上游翼墻及鋪蓋的澆筑次序不滿足規范要求(2分)。合理的施工安排包括:鋪蓋應分塊間隔澆筑(2分);與翼墻毗鄰部位的1#和10#鋪蓋應等翼墻沉降基本穩定后再澆筑(2分)。建設 工 程教 育 網
2.(共5分)
施工單位在閘墩與牛腿結合面設置施工縫的做法不妥(3分),因該部位所受剪力較大,不宜設置施工縫(2分)。
3.(共5分)
本工程中的質量事故屬于一般質量事故(2分)。確定水利工程質量事故等級應主要考慮直接經濟損失的大小(1分),檢查、處理事故對工期的影響時間長短(1分)和對工程正常使用和壽命的影響(1分)。
4.(共4分)
閘室分部工程質量評定的主要內容還包括:?jiǎn)卧こ藤|(zhì)量;質量事故;混凝土拌合物質量;;金屬結構及啟閉機制造;機電產品等(答對一項得1分,滿分4分)。
(四)
1.(共8分,各2分)
①堤防工程專業承包一級的資質要求不合理;
②××省投標許可證的要求不合理;
③招標文件的出售時間不合理,必須5個工作日;
④投標人必須參加標前會(huì )的要求不合理。
2.(共6分)建設 工程教 育 網
①承包人可以同意。(1分)。承包人必須與分包人A簽訂分包合同(1分),并對分包人A的行為負全部責任(1分)。
②承包人有權拒絕(1分)。可以自行選擇分包人(1分),承包人自行選擇分包人必須經發包人書面認可(1分)。
3.(共9分)
其他直接費:(10+389+1)×2%=8元/m3(2分)
現場經費:(10+389+1)×6%=2.4元/m3(2分)
間接費:(10+389+1+8+24)×6%=-25.92元/m3(2分)
或(10+389+1)×(1+2%+6%)×6%=25.92元/m3(2分)
企業利潤:(10+389+1+8+24+25.92)×7%(2分)=32.05元/m3(3分)
或(10+389+1)×(1+2%+6%)×(1+6%)×7%=32.05元/m3(3分)
4.(共7分)
①補充勘探費用不應計入(1分)。承包人為其臨時工程所需進行的補充勘探費用由承包人自行承擔(1分)。
②不可避免的土方開挖超挖量不應計入(1分)。該費用已包含在基坑土方開挖單價中(1分)。
③以合同工程量作為申報結算工程量有錯誤(1分)。合同工程量是合同工程估算工程量(1分),結算工程量應為按設計圖示尺寸計算的有效實體方體積量(1分)。
(五)
1.(共10分)
施工導流作業的合理施工順序為:
③導流隧洞開挖→⑦河道截流→①?lài)咛钪?rarr;⑥基坑排水→②圍堰拆除→⑤下閘蓄水→④導流隧洞封堵。(答出③→⑦、⑦→①、①→⑥、⑥→②、②→⑤、⑤→④各2分,滿分10分)
2.(共10分)
該圍堰的建筑物級別應為生級(2分)。原因:其保護對象為2級建筑物(1分),而其使用年限不足兩年(1分),其圍堰高度不足50.0m(1分)。建設 工程教育 網
圍堰堰頂高程應為施工期設計洪水位與波浪高度及堰頂安全加高值之和(2分),4級土石圍堰其堰頂安全加高下限值為0.5m(2分),因此其堰頂高程應不低于150+2.8+0.5=153.3m(1分)。
3.(共4分)
根據規范要求,相向開挖的兩個工作面在相距30m距離放炮時,雙方人員均需撤離工作面;在相距15m時,應停止一方工作,單向開挖貫通。(各2分)
4.(共6分)
驗收委員會(huì )還應聽取建設、設計、施工、監理、質量監督等單位的報告以及工程蓄水安全鑒定報告。(每項1分)。
