一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.通信網中常說的支撐網包括( )、同步網和管理網。
A.信令網
B.數字數據網
C.傳輸網
D.互聯網
2.在數字通信網中,網元n1與n4之間的段落屬于( )。
A.再生段
B.復用段
C.數字段
D.中繼段
3.在移動通信網中,用于系統安全管理的數據存儲在( )的數據庫中。
A.移動臺
B.操作維護子系統
C.基站子系統
D.移動交換子系統
4.程控數字交換系統中,用戶模塊屬于( )。
A.話路系統
B.控制系統
C.外圍設備
D.綜合系統
5.當前國際上傳統的模擬彩色電視制式有NTSC、( )、SECAM等三種制式。
A.SDTV
B.PAL
C.HFC
D.DVB
6.通過空氣傳入廣播與電視演播室內的噪聲,其路徑一般有:門縫、穿線孔洞和( )等。
A.電纜
B.墻壁
C.通風管道
D.觀察窗
7.用雙耳收聽來判斷聲源的遠近和( ),稱為雙耳定位。
A.內容
B.方向
C.直達
D.反射
8.廣播電視發射臺為了保證不間斷供電,防止因斷電造成廣播發射中斷,除設有兩路外電,一般還設有UPS、( )等供電裝置。建設工程 教育網 提 供
A.配電盤
B.變壓器
C.柴油發電機
D.穩壓電源
9.中短波廣播發射機測試項目中的三大電聲指標是非線性失真、頻率響應和( )。
A.靈敏度
B.調幅度
C.載波跌落
D.噪聲電平
10.靜止軌道通信衛星(同步通信衛星)距離地面約為( )m。
A.360
B.3600
C.36000
D.360000
11.移動通信系統的網絡(luò )優化過程是一個平衡容量、質量和( )三者之間矛盾的過程。
A.安全
B.覆蓋
C.干擾
D.切換
12.功率因數、效率和噪聲是( )的指標。
A.交流配電設備
B.直流配電設備
C.直流變換設備
D.開關整流設備
13.光纜直埋線路工程中,標石符號( )表示接頭標石。
14.通信管道工程中,管道單段長度超過500米時宜采用( )。
A.水泥管
B.硅芯管
C.柵格管
D.鋼管
15.電信管道、電信桿路、通信鐵塔聯合建設的項目竣工驗收后,工程相關文件應及時向當地( )備案。
A.城市建設管理機關
B.城市規劃管理機關
C.電信運營商
D.電信管理機關
16.施工隊伍開挖光纜溝時,一旦發現地下( ),應采取妥善措施并保護現場,同時立即向當地政府報告。
A.文物和古跡
B.電力電纜
C.自來水管
D.通信光纜
17.酸性電池室及貯酸室不應設( )。
A.電源線
B.隔爆燈具
C.插座及開關
D.排風機
18.專線式組網的會(huì )議電視網絡(luò )應考慮安全可靠,設置不同物理路由或采用( )衛星、數字微波等不同傳輸媒介組成備用信道保證信道暢通。
A.光纜
B.市話電纜
C.同軸電纜
D.對稱電纜
19.某施工隊在某縣城建通信管道,施工時正確的做法是( )。
A.開鑿路面挖出的石塊與泥土混合堆放
B.堆土緊靠土坯墻
C.堆土高度為1.4m
D.土堆的坡腳邊距離溝20cm
20.廣播電視中心的場地選擇的要求有:遠離電磁干擾源、地震斷裂帶和( )等。
A.城市中心
B.大型公共設施
C.發射臺及微波站
D.強噪聲源
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.第三代移動通信系統(3G)的目標是( )。
A.全球統一頻譜、統一標準、無縫覆蓋
B.更高的頻譜效率,更低的建設成本
C.提高服務質量和保密性能
D.提供足夠的系統容量
E.提供最低為2Mb/s的傳送速率
22.與GSM相比,CDMA的優點有( )。
A.系統容量大
B.頻帶利用率較低,但頻率規劃靈活
C.可以采用頻分多址方式和時分多址方式
D.手機備用時間長
E.通信質量更佳
23.數字音頻無線廣播的優點是聲音質量好、( )、覆蓋面積大、發射功率小。
A.抗干擾能力強
B.高速移動接收質量好
C.互聯互通性能好
D.頻譜利用率高
E.無線增益高
24.移動通信網絡(luò )測試中的撥打測試選點原則有( )。
A.選擇盡量多的地點
B.選擇用戶相對分散的邊緣地點
C.選點不宜超過30個
D.選擇用戶相對集中的地點
E.選擇涵蓋各種有代表性的地點
25.光纜線路工程中,用于光纖通道總衰減測試的儀器包括( )。
A.光時域反射儀
B.光功率計
C.光源
D.偏振模色散測試儀
E.高阻計
26.已建成的電信設施的電信業務經營者應當將空余資源以( )等方式向有需求的其它電信經營者開放。
A.出租
B.出售
C.資源互換
D.抵押
E.質押
27.電路交換的特點是( )。
A.給用戶提供了安全透明的信號通路
B.實時性較好
C.線路利用率高
D.不存在呼損現象
E.通信用戶間必須建立專用的物理連接通路
28.從移動終端可感知的移動通信網絡(luò )指標主要有( )。
A.掉話率
B.呼叫建立成功率
C.語音質量
D.上下行速率
E.系統容量
29.標志交流電源質量的重要指標有( )。
A.電壓
B.電流
C.頻率
D.雜音
E.電容
30.根據《工程建設標準強制性條文》(信息工程部分),電信樞紐樓內自動報警系統的安裝部位應包括( )。
A.門衛室
B.樓梯間
C.營業廳
D.電池室
E.電信機房
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
背景資料:某運營商新建光纜線路工程初步設計已完成,工程估算價為2500萬元,通過招標確定了一家施工單位,并委托一家監理單位對本工程實施監理。建設工 程教育 網提供
中標施工單位做好了充分準備,在收到開工令后,工程順利開工。
本工程直埋部分與一條地下自來水管交越,部分路段采用立桿架空敷設;工程中為了保護光纜需做溝坎加固,部分地段回填時要求夯實。
工程進行一段時期后,建設單位根據需要,要求施工單位先完成其中某一中繼段光纜的施工,驗收后投入使用,然后再進行其它段落的施工。
問題:
1.具有什么資質的企業可參加本工程投標?
2.施工單位收到的開工令應該由哪個單位發出?
3.本工程中哪些項目應由監理人員簽署隱蔽工程檢驗簽證?
4.針對建設單位先完成其中某一中繼段光纜的施工,驗收后先投入使用的要求,施工單位應如何處理?
5.光纜中繼段測試包含的內容有哪些?
(二)
背景資料:某通信施工單位承擔某地移動通信基站安裝工程,主要內容為基站設備、天饋線系統、傳輸設備及配套電源設備的安裝和測試。設備及主材由建設單位采購。
施工過程中,發生下列事件:
事件一:開工初期,項目經理部組織現場檢查時,沒有找到材料的現場檢驗記錄,現場負責人解釋?zhuān)牧嫌山ㄔO單位提供,都有合格證,不需檢驗。
事件二:項目經理到A現場檢查時,施工人員正在塔上安裝天饋線。由于天氣炎熱一些人員赤膊作業,個別人不系安全帶、工作完成后隨手把工具從塔上拋下。
事件三:六級大風天氣,現場負責人指揮施工人員繼續進行塔上作業,保證了工程進度。
事件四:當地質量監督站到現場檢查,現場施工負責人以沒有與質量監督站發生任何關系為由拒絕接受檢查。
問題:
1.建設單位提供的有合格證的材料是否需要檢驗,為什么?
2.指出A現場的施工人員不正確的做法及可能引發的安全事故。
3.對事件三中現場負責人的行為做出評價并說明原因。
4.指出質量監督站到工地檢查的做法是否正確并說明原因,施工單位應如何處理與質量監督站的關系?
5.簡述饋線防水彎的作用和制作工藝要求,并給出饋線室外部分的外保護層接地點應選擇的位置。
(三)
背景資料:某光纜線路工程,在東北地區直埋敷設一條24芯光纜,設計要求埋深1.5米;工程跨越一條河流,采用架空方式,跨距200米;直埋部分有一處與電力電纜交越。建設工 程教育 網提供
施工單位進行了現場考察,建立了臨時設施和分屯點,工程順利開工。
根據原定進度安排,接續工作在天氣轉冷前結束,為此施工單位配備了足夠的熔接機和單帳蓬。
接續工作開始不久,天氣突然轉冷,接續工作最終在寒冷中進行。
第二年5月初,施工單位在工程驗收前進行了內部檢查,發現電桿發生傾斜,大部分光纜接頭衰減過大,達不到驗收要求。
問題:
1.施工現場設立臨時設施時應考慮哪些問題?
2.本工程中影響質量的重要過程有哪些?
3.為什么會(huì )出現大部分光纜接頭衰減過大的現象?如何預防?
4.電桿傾斜的主要原因是什么?
5.開挖與電力電纜交越處的光纜溝時應采用哪些措施?
(四)
背景資料:某光纜線路工程采用直埋敷設方式,途中需穿越生態環境脆弱的國家級生態保護區,部分路段沿電氣化鐵路敷設。
施工單位對施工方案進行了策劃,編制了詳細的施工組織設計,工程順利開工。建設 工程 教育網
施工過程中發生部分路由變更,使得工程停工10天,窩工損失5萬元;增挖光纜溝用25天,增加費用5萬元;建設單位要求在50km路段內同溝增設一條24芯光纜,增加費用7萬元;頂管機故障延誤工期5天,損失2萬元。
測試中發現部分光纜對地絕緣不合格,且光纖接續衰減過大,不合格接續點的統計數據如下:
序號 | 原因 | 不合格點數 | 序號 | 原因 | 不合格點數 |
1 | 盤纖曲率半徑過小 | 60 | 5 | 放電時間不夠 | 1 |
2 | 光纖斷面角度過大 | 100 | 6 | 光纖模場直徑不匹配 | 2 |
3 | 光纖清潔不干凈 | 10 | 7 | 光纖偏芯 | 1 |
4 | 電極老化 | 6 | 8 | 光纖在收纖盤上綁扎過緊 | 20 |
技術負責人組織人員分析原因后,采取了相應的糾正措施,光纖接續衰減達到了指標要求。
問題:
1.本工程的組織設計中除了保證工程質量、進度、成本的措施外還應包括哪些措施?
2.本工程應該采取哪些防強電措施以保證線路和人身安全?
3.如何預防光纜對地絕緣指標不合格和光纜打背扣現象?
4.做出接續不合格原因的排列表和排列圖,并指出主要原因和解決方法。
5.計算施工單位可索賠的工期和費用。
(五)
背景資料:某DWDM傳輸設備安裝工程由甲、乙、丙、丁四個站組成,其中甲站、丁站為終端站,乙站、丙站為光放站。本工程新建一套公務系統、一套網管系統,施工單位承包方式為包工不包料。項目經理對工程進行工作分解后,根據工程量列出了工作的持續時間,所需主要資源以及工作的工藝關系如下表所示:
工作名稱 | 工作內容 | 持續時間(天) | 緊后工作 | 施工人數(人) | 10G儀表(套) | 光譜儀及多波長計(套) |
A | 甲站硬件安裝 | 10 | E | 4 | ||
B | 乙站硬件安裝 | 2 | F | 4 | ||
C | 丙站硬件安裝 | 2 | G | 4 | ||
D | 丁站硬件安裝 | 10 | H | 4 | ||
E | 甲站本機測試 | 3 | I | 2 | 1 | 1 |
F | 乙站本機測試 | 1 | I | 2 | 1 | |
G | 丙站本機測試 | 1 | I | 2 | 1 | |
H | 丁站本機測試 | 3 | I | 2 | 1 | 1 |
I | 系統測試 | 10 | J | 2 | 1 | 1 |
J | 竣工資料整理 | 3 | 2 |

本工程的資源配置為:最多能投入6人、各種儀表1套,工程計劃工期42天。據此,項目經理經安排后繪出了雙代號網絡(luò )圖如下:
施工單位的資源成本如下表(其它成本不計):
資源種類 | 單位成本 |
人工及人員直接開支 | 1000元/人·天 |
10G儀表 | 5000元/天 |
光譜儀及多波長計 | 500元/天 |
管理費 | 1500元/天 |
本工程在實施過程中發生了如下事件:
事件一:由于設計單位疏忽,工程中發現甲站走線位置與機房實際情況不符,修改設計造成甲站安裝增加了4人·天的工作量;建 設工程 教育網
事件二:丁站本機測試時發現一塊光波長轉換器機盤的發光功率不合格,需要廠家更換,停工5天;
事件三:在整理竣工資料期間,由于施工人員參加職稱考試,造成工期延誤2天。
問題:
1.按照項目經理部的安排,在答題卡上重新繪制網絡(luò )圖,標出各工作的時間參數,在圖中用雙箭線標出關鍵路徑并計算本程的計算工期。時間參數的格式為:
2.根據圖中的安排分別計算人工及人員直接開支成本、儀表成本、管理成本和總計劃成本。
3.利用改變工作之間組織關系的方法對圖中的安排進行工期優化,繪出優化后的雙代號網絡(luò )圖并用雙箭線標出關鍵路徑,計算優化后的工期。建設 工程教 育網
4.分別指出本工程中的三個事件是否可以向建設單位提出索賠要求并簡要說明理由,計算本工程可索賠的工期。
5.本工程的系統測試項目包括哪些?
2007年度全國一級建造師執業資格考試試卷
專業工程管理與實務試卷標準答案
(通信廣電86)
(滿分160分)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.A | 2.C | 3.D | 4.A | 5.B | 6.C | 7.B | 8.C | 9.D | 10.C |
11.B | 12.D | 13.B | 14.B | 15.D | 16.A | 17.C | 18.A | 19.C | 20.D |
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.ABCD | 22.ADE | 23.ABD | 24.ADE | 25.BC |
26.ABC | 27.ABE | 28.ABCD | 29.AC | 30.BCDE |
三、案例分析題(共5題,(一)、(二)、(三)7.ABE 28.ABCD 題各20分,(四)、(五)題各30分)
(一)
1.(本小題3分)
通信工程施工總承包一級企業資質(1分)。
通信工程施工總承包二級企業資質(1分)。
電信工程專業承包一級企業資質(1分)。
2.(本小題2分)
施工單位收到的開工令應由監理單位發出(2分)。
3.(本小題3分,答對1項1分,最高3分)
①光纜埋深及溝底處理;②光纜與自來水管間距;③光纜接頭盒位置深度;④立桿洞深度;⑤坡坎回固等保護措施質量。
4.(本小題7分)
建設單位施工單位先完成其中一段光纜的施工,立即驗收后先投入使用的要求可視為部分驗收(1分)。施工單位在部分驗收前將已完成部分的竣工資料編制好(1分),交給建設單位(1分)和監理工程師審核(1分);沒有問題即可由建設單位組織部分驗收(1分)。建設 工程 教育網
對于驗收中發現的問題,施工單位應按要求整改(1分),并由建設單位和監理工程師進行復驗(1分)。
5.(本小題5分)
中繼段測試包含:①衰減系數;②傳輸長度;③通道總衰減;④后向散射曲線;⑤偏振模色散(PMD);⑥光纜對地絕緣;⑦接頭衰耗。(答出一個給1分,滿分5分)
(二)
1.(本小題3分)
質量監督站的做法是正確的(1分),因為質量監督站具有第三方檢驗的公正性(1分),施工單位應自覺接受質量監督機構的質量檢查并予以積極配合(1分)。
2.(本小題2分)
建設單位提供的材料也需要檢驗(1分),按質量行為規范施工單位必須對用于工程的材料進行檢驗(1分)。
3.(本小題6分)
①赤膊作業(1分),可能造成皮膚灼傷、劃傷、燙傷(1分)。②不系安全帶(1分),可能從塔上跌落造成傷亡(1分)。③隨手把工具從塔上拋下(1分),可能砸傷塔下人員(1分)。
4.(本小題3分)
項目經理的做法是錯誤的(1分),因為六級以上風力情況下應停止塔上作業(1分),項目經理的行為是在鼓勵錯誤做法,屬于違章指揮(1分)。
5.(本小題6分)建 設工程 教育網
饋線防水彎的作用是防止雨水進入機房(1分),工藝要求:拐彎應圓滑均勻,彎曲半徑大于等于饋線外徑的20倍(1分),防水彎最低處要求低于饋線窗下沿10~20cm(1分)。
饋線外保護層接地應選擇在天饋線連接處(1分),所有垂直拐水平處(1分),引入機房的饋線洞外(1分)。
(三)
1.(本小題4分)
①距離施工現場近(1分);
②運輸材料、設備、機具便利(1分);
◎通信、信息傳遞方便(1分);
④人身及物資安全(1分)。
2.(本小題6分,1項2分,滿分6分)
①跨距200米的跨河施工;
②直埋光纜溝的溝深控制;
③光纜接續;建設 工程教 育網
④與電力電纜交越處的施工。
3.(本小題4分)
出現大部分光纜接頭衰減過大的主要原因是接續時環境溫度過低(2分)。預防措施為采取保溫措施,如使用棉帳篷、加熱器等(2分)。
4.(本小題2分)
拉線坑回填土中有凍土(1分),第二年凍土解凍引起土質松軟(1分)。
5.(本小題4分)
①探明電力電纜的確切位置和深度(1分):
②人工小心開挖(1分);
③通知電力電纜產權單位到場(1分);
④做好應急預案(1分)。
(四)
1.(本小題4分)
(1)安全控制措施(2)環保措施(各2分)
2.(本小題4分)
(1)光纜的金屬護套、金屬加強芯在接頭處不作電氣連通(2分)。
(2)接近電氣化鐵路地段,光纜的金屬護套與加強芯做臨時接地(2分),以保證人身安全。
3.(本小題8分)建 設工程 教育網
預防絕緣不合格:
(1)光纜敷設和回填時避免光纜外皮損傷(2分)。
(2)接頭盒封裝嚴密。
預防打背扣:
按規范操作(2分)配備足夠敷設人員(1分)保證光纜在施工人員的視線范圍內(1分)
4.(本小題10分)
光纜接續不合格點順序排列表(3分)
序號 | 存在問題 | 頻數 | 頻率(%) | 累計頻率(%) |
1 | 光纖斷面角度過大 | 100 | 50 | 50 |
2 | 盤纖曲率半徑過小 | 60 | 30 | 80 |
3 | 光纖在此纖盤上綁扎過緊 | 20 | 10 | 90 |
4 | 光纖清潔不干凈 | 10 | 5 | 95 |
5 | 電極老化 | 6 | 3 | 95 |
6 | 其它 | 4 | 2 | 100 |
合計 | 200 | 100 |

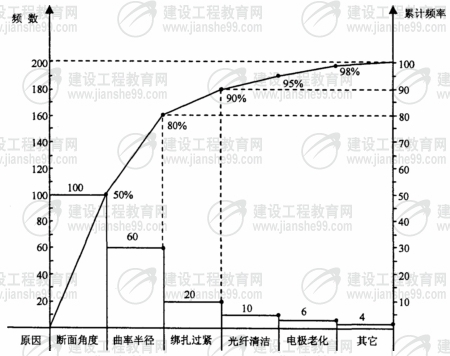

光纖接續不合格點排列圖:(3分)
累計頻率0-80%為主要原因,即光纖斷面角度過大(1分)和盤纖曲率半徑過小(1分),解決方法為更換光纖切割刀(或刀片)(1分),加強培訓按要求盤纖以保證光纖的曲率半徑(1分)。
5.(本小題4分)
索賠工期:10天(停工)+5天(挖溝)=15天(2分)
索賠費用:停工5萬元,挖溝5萬元,同溝敷設光纜增加費用7萬元。
合計:5+5+7=17萬元(2分)
(五)
1.(本小題8分)
(關鍵路徑2分,時間參數兩個1分,共5分)
本工程的計算工期為42天(1分)
2.(本小題4分)
人工及人員直接開支成工=(4×10+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2)×1000=142000元(1分)
儀表成本=(3+3+10)×5000+(3+1+1+3+10)×500=89000元(1分)
管理成本=42×1500=63000(1分)
總計劃成本=142000+89000+63000=294000(1分)
3.(本小題8分)
(繪出網絡(luò )圖4分,二條關鍵路徑各1分,共2分)
本工程優化后的計算工期為40天(2分)。
4.(本小題7分)建設工 程教 育網
事件一可以向建設單位提出索賠要求(1分),因為是設計單位的原因(1分)。
事件二可以向建設單位提出索賠要求(1分),因為是設備廠商的原因(1分)。
事件三不可以向建設單位提出索賠要求(1分),因為是施工單位自身的原因(1分)。
本工程可以索賠的工期為:1+5=6天(1分)
5.(本小題3分)
①系統誤碼測試
②系統輸出抖動測試
③信噪比測試
④公務功能測試
⑤網管功能測試
(一項1分,最高3分)
