一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.活塞式壓縮機主軸應采用( )。
A.直軸
B.曲軸
C.心軸
D.撓性軸

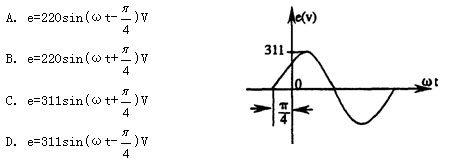

2.正弦交流電動勢的波形圖(見右下),其正確瞬時值e的表達式是( )。
3.交流電路中,視在功率S的單位為( )。
A.瓦特
B.伏安(VA)
C.焦耳(J)
D.乏(Var)
4.物體的導熱系數是指單位厚度的物體與外界具有單位溫度差時,在它的單位面積上,單位( )的導熱量。
A.長度
B.體積
C.重量
D.時間
5.自動控制系統中,閉環控制的目的是使被控變量與( )達到一致。
A.設定值
B.控制值
C.偏差值
D.調節值
6.纜風繩是桅桿式起重機的穩定系統,副纜風繩直徑大小的選用原則是( )選取。
A.以主纜風繩的工作拉力
B.以主纜風繩的初拉力
C.比主纜風繩較小的直徑
D.以主纜風繩相同直徑
7.設備基礎定位放線可依據( )圖和有關建筑物的軸線、邊沿線及標高線,劃定安裝基準線。
A.設備布置
B.工藝流程
C.設備裝配
D.土建施工
8.大型風機起動運轉前應( )迸、出口風閥。
A.全開啟
B.開啟2/3
C.關閉2/3
D.全關閉
9.由于工藝需要,管道與設備需作為一個系統進行試壓,管道的設計壓力為1.8MPa,設備的設計壓力為1.6MPa,試驗壓力均為設計壓力的1.5倍,則系統強度試驗壓力可為( )MPa。
A.2.07
B.2.25
C.2.40
D.2.70
10.壓縮空氣系統中,空氣壓縮機與儲氣罐之間的管路上宜裝( )。
A.截止閥
B.球閥
C.止回閥
D.角閥
11.凈化空調系統風管制作時,風管及部件的各個縫隙處應用密封( )密封。
A.膠
B.帶
C.填料
D.圈
12.為降低噪聲,對噪聲大的機械設備要設置( )。
A.隔聲罩
B.隔聲闖
C.隔聲屏
D.隔聲幕
13.儀表的壓力取源部件,其檢測的液體、蒸汽和可凝性氣體的溫度高于( )℃,應帶有冷凝附件。
A.45
B.50
C.55
D.60
14.合理選擇裝配和焊接順序、焊接方法,是對焊接變形和焊接應力的( )控制措施。
A.設計因素
B.施工方案
C.工藝因素
D.施工方法
15.當管道及設備冷保溫層的厚度大于( )mm時,保溫層應分層施工。
A.60
B.65
C.70
D.75
16.機電安裝工程總承包項目經理部應在工程( ),向分承包方和內部各層面管理人員、技術人員作施工任務劃分的交底。
A.總包合同簽訂后
B.圖紙設計交底中
C.前期準備工作中
D.施工組織總設計編制后
17.機電安裝工程的進口設備驗收,首先應辦理報關和直達手續,經過( )合格后,再按設備進口的規定,進行設備進貨驗收工作。
A.檢測
B.商檢
C.質檢
D.鑒定
18.鍋爐到貨后,應檢查鍋爐的生產許可證明、隨機( )文件必須符合規定,設備零部件齊全無損壞。
A.安全和質量
B.工藝和質量
C.技術和質量
D.安全和技術
19.在編制的電力設施保護區內安裝作業施工方案中,要寫明施工作業時請( )部門派員監管。
A.設施管理
B.電力管理
C.設施使用
D.建設管理
20.《機械設備安裝工程施工及驗收通用規范》強制性條文規定:交給施工人員進行安裝的機械設備,必須符合( )標準的規定,并應有合格證明。
A.制造和工藝
B.設計和工藝
C.設計和產品
D.制造和產品
二、多項選擇題(共10題。每題2分。每題的備選項中.有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選。所選的每個選項得0.5分)
21.鏈傳動與齒輪傳動相比,其主要特點是( )。
A.適用的圓周速度和功率范圍廣
B.傳動比大
C.制造和安裝精度要求較低
D.傳動平穩性較差
E.傳動結構簡單
22.滾動軸承與滑動軸承相比,其優點是( )。
A.抗沖擊能力強
B.摩擦阻力小
C.起動靈敏
D.潤滑簡便
E.高速時噪聲低
23.造成流體在管路中阻力損失的原因包括( )。
A.流體的粘滯性
B.流體的慣性
C.管路斷面突變
D.流體靜壓力
E.流體的化學特性
24.機械設備零部件的主要形狀誤差包括( )。
A.垂直度
B.直線度
C.平面度
D.圓度
E.圓柱度
25.火災報警聯動控制系統的精裝修消防驗收內容包括( )。
A.各項消防系統
B.消防管線及連接
C.各項消防設施
D.安全疏散
E.室內裝修
26.智能建筑系統聯動調試應包括( )。
A.單體調試檢查
B.系統的接線檢查
C.系統通信檢查
D.系統監控性能的測試
E.系統聯動功能的測試
27.機電安裝分項工程是按( )等進行劃分。
A.專業性質
B.主要工程材料
C.施工工藝
D.設備類別
E.工種類別
28.鍋爐的高壓無縫鋼管是用( )制造的。
A.普通碳素鋼
B.優質碳素鋼
C.普通低合金鋼
D.低溫合金鋼
E.合金結構鋼
29.特種設備安裝單位除具有獨立法人資格外,還應具備相應的( )條件。
A.企業資質等級
B.人員配備
C.作業設備、工具和檢測儀器
D.管理體系
E.業績
30.接地裝置的接地電阻值由( )等因素決定。
A.接地體形狀
B.接地體敷設位置
C.接地體數量
D.接地體方向
E.埋入處土壤的理化性質
三、案例分析題(共5題。(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
背景資料
某機電安裝工程公司總承包一大型制藥廠設備安裝工程。合同約定,工程設備和主材由業主采購提供。
管道工程安裝時,因業主提供的水泵遲遲不能到貨而影響工期,項目部為保證施工進度自行采購部分水泵并進行安裝,安裝后被監理工程師發現,下令停工。經與業主協商,同意采用項目部購買的水泵。在試壓時,發現項目部購買的水泵密封部位泄漏。
地下管網施工中,因設計圖紙修改,增加了施工內容和工程量,業主仍堅持合同工期不變。為此項目部提出合同變更和索賠的申請。
該工程施工環境不確定因素較多,工期緊、任務重,項目部在施工準備階段制訂了人力資源儲備預案,因施工范圍擴大超過預期,該預案仍不能滿足工程進度需要。
為趕工期,項目部將制藥廠合成工段的壓縮機安裝分包給具備施工資質的施工單位。項目部編制了該工程施工組織設計,并編制壓縮機施工方案,向分包單位進行交底,然后由分包單位組織施工。
問題
1.項目部可否自行采購水泵?若自行采購應履行何種程序?
2.項目部在設備采購管理中可能存在哪些失控而使所購水泵不能滿足要求?
3.人力資源儲備預案不能滿足施工范圍擴大的要求,項目部還應采取哪些人力資源管理措施,以保證施工正常進行,如期完成合同工期?
4.項目部將壓縮機安裝進行分包的做法是否正確?說明理由。如果業主同意分包,項目部編制施工組織設計、施工方案后,即向分包單位交底的做法是否正確?分別說明理由。
5.項目部提出合同變更的理由是什么?可向業主提出哪些索賠?
(二)
背景資料
南方電子電氣有限公司(建設單位)新建液晶屏(LCD)生產車間,其生產線由建設單位從國外訂購,A施工單位承包安裝。A施工單位進場時,生產車間的土建工程和機電配套工程(B施工單位承建)已基本完工。A施工單位按合同工期要求,與建設單位、生產線供應商和B施工單位洽談,編制了LCD生產線安裝網絡(luò )計劃工作的邏輯關系及工作持續時間表(見下表)。
工作內容 | 工作代號 | 緊前工作 | 持續時間(天) |
進場施工準備 | A | — | 20 |
開工后生產線進場 | B | — | 60 |
基礎檢測驗收 | C | A | 10 |
配電裝置及線路安裝 | D | A | 30 |
LCD生產線組裝固定 | E | BC | 75 |
配套設備及電氣控制系統安裝 | F | BC | 40 |
LCD生產線試車調整 | G | DE | 30 |
電氣控制系統測試 | H | DEF | 25 |
聯動調試、試運行、驗收 | I | GH | 15 |
A施工單位在設備基礎檢驗時,發現少量基礎與安裝施工圖不符,B施工單位進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工期,使基礎檢驗持續時間為30天。
LCD生產線的安裝正值夏季,由于臺風影響航運,使LCD生產線設備到達安裝現場比計劃晚7天。A施工單位按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。
問題
1.按LCD生產線安裝網絡(luò )計劃工作的邏輯關系及工作持續時間表為A施工單位項目部繪出安裝進度雙代號網絡(luò )計劃圖。
2.分析影響工期的關鍵工作是哪幾個?總工期需多少天?
3.基礎檢驗工作增加到30天,是否影響總工期?說明理由。
4.LCD生產線設備晚到7天,是否影響總工期?說明理由。
5.如按合同工期完成,A施工單位如何進行工期調整?
(三)
背景資料
某機電安裝施工單位在沿海城市承建一座植物油廠,施工時間在5月~11月。該工程施工難度較大的是六條棧橋吊裝,總重500多噸,分布在8m~30m標高的不同區域內。項目經理部制定吊裝方案時,針對現場具體情況,結合本單位起重吊裝經驗,提出了采用全部吊車、全部桅桿、吊車桅桿混合或一側用汽車吊、另一側利用塔樓鋼架架設工具(簡稱吊車塔架法)等吊裝方法。為確保安全、工期和降低成本,從操作難度、吊裝成本、客觀條件、吊裝效率、安全程度等評價因素進行技術經濟分析,見下表。
技術經濟分析表(評價因素及各方案評分值)
序 號 | 評價要素 n | 權值B (%) | 方案滿足程度A(%) | |||||||
全部吊車 | 全部桅桿 | 吊車桅桿混合 | 吊車塔架 | |||||||
A | A×B | A | A×B | A | A×B | A | A×B | |||
l | 操作難度 | 30 | 100 | 0.30 | 40 | 0.12 | 60 | 0.18 | 90 | 0.27 |
2 | 吊裝成本 | 30 | 50 | 0.15 | 80 | 0.24 | 80 | 0.24 | 80 | 0.24 |
3 | 客觀條件 | 10 | 40 | 0.04 | 50 | 0.05 | 60 | 0.06 | 100 | 0.10 |
4 | 吊裝效率 | 10 | 100 | 0.10 | 60 | 0.06 | 70 | 0.07 | 80 | 0.08 |
5 | 安全程度 | 20 | 90 | 0.18 | 80 | 0.16 | 90 | 0.18 | 80 | 0.16 |
汽車吊試吊時出現傾斜,經分析汽車吊使用偏離了特性曲線參數要求,隨即作了處理。在正式吊裝過程中,有一個從其它施工現場調來的導向滑輪,由于本身故障卡死不轉,立即采取緊急處理并予以更換。
問題
1.根據技術經濟分析表,運用綜合評價法選定最優的吊裝方案。
2.根據背景資料,指出棧橋吊裝應編制哪些針對性的安全技術措施。
3.針對汽車吊試吊中出現傾斜事件,根據汽車吊特性曲線,應如何進行調整?
4.指出導向滑輪出現故障可能的原因。
5.棧橋吊裝應在什么時間進行技術交底?由誰向誰交底?交底內容有哪些?
(四)
背景資料
某機電安裝施工單位承建一地下動力中心安裝工程,建筑物為現澆鋼筋混凝土結構,并已施工完成。預埋的照明電線管和其他預埋工作經檢查無遺漏。

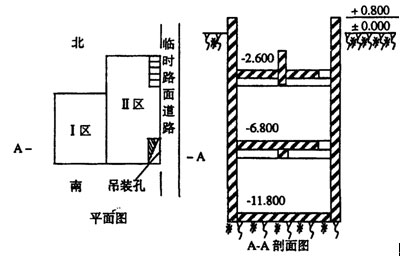

地下建筑物的平面及剖面簡圖如下所示。
設備布置和設計要求是:
①-2.600層I區安裝冷卻塔及其水池。②-6.800層I區安裝燃油供熱鍋爐、Ⅱ區北側安裝換熱器,南側安裝各類水泵。③-11.800層I區為變配電所、Ⅱ區北側安裝離心冷水機組,南側安裝柴油發電機組。④動力中心設有通風排氣和照明系統,在-11.800層地面下有集水坑。各層吊裝孔在設備吊裝結束后加蓋,達到樓面強度,并做防滲漏措施。⑤每種設備均有多臺,設備布置緊湊,周界通道有限。
安裝開工時,工程設備均已到達現場倉庫。所有工程設備均需用站位于吊裝孔邊臨時道路的汽車吊(40t),吊運至設備所在平面層,經水平拖運才能就位。
問題
1.根據建筑物設備布置和要求應怎樣合理安排設備就位的順序?理由是什么?
用任意一層(-2.600層除外)為例作設備就位流程圖。
2.為充分利用資源、降低成本、改善作業環境,動力中心開工時,可先安排哪些工程施工?說明理由。
3.動力中心安裝前要做起重吊裝作業的專項安全技術交底,交底內容哪些與土建工程有關?說明理由。
4.動力中心的設備就位作業計劃宜用什么形式表示?其有什么優點?
5.簡要說明動力中心設備單機試運轉需具備的基本條件。
(五)
背景資料
其施工單位承建一南方沿海城市的大型體育館機電安裝工程。合同工期為10個月,于2004年11月10日開工,2005年9月10日竣工。
該工程特點是各類動力設備包括冷凍機組、水泵、集中空調機組、變配電裝置等,均布置在有通風設施和排水設施的地下室。
由于南方沿海空氣濕度高、晝夜溫差大,夏天地下室結露嚴重,給焊接、電氣調試、油漆、保溫等作業的施工質量控制帶來困難。
通風與空調系統的風管設計工作壓力為1000Pa。項目部決定風管及部件在場外加工。
項目部制定的施工進度計劃中,施工高峰期在6月一8月,正值高溫季節。根據地下室的氣候條件和比賽大廳高空作業多的特點,需制訂針對性施工技術措施,編制質檢計劃和重點部位的質量預控方案等,使工程施工順利進行,確保工程質量。
在施工過程中,由于個別班組搶工期,在管理上出現工序質量失控,致使在試車階段發生施工質量問題,如通風與空調系統進行單機和聯動試車時,有兩臺風機出現震動大、噪聲大,電動機端部發熱等異常現象。經調查發現:風機的鋼墊鐵有移位和松動;電動機與風機的聯軸器同軸度超差。
問題
1.針對環境條件,制訂主要的施工技術措施。
2.為保證地下室管道焊接質量,針對環境條件編制質量預控方案。
3.按風機安裝質量問題調查結果,分別指出發生質量問題可能的主要原因。
4.風管及部件進場做什么檢驗?風管系統安裝完畢后做什么檢驗?
5.變配電裝置進入調試階段,因環境濕度大,會(huì )造成調試時測試不準或不能做試驗,在管理上應采取哪些措施?
2006年度全國一級建造師執業資格考試試卷專業工程管理與實務試卷標準答案(機電安裝)
一、單項選擇題(共20題。每題1分。每題的備選項中,只有1個最符合題意)
01.B 02.C 03.B 04.D 05.A
06.D 07.A 08.D 09.C 10. C
11.A 12.B 13.D 14.C 15.D
16.C 17.B 18.C 19.A 20.C
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意。至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.CDE 22.BCD 23.ABC 24.BCDE 25.ACDE
26.BCDE 27.BCD 28.BCE 29.BCDE 30.ABCE
三、案例分析題(共5題.(一)、(二)、(三)題各20分。(四)、(五)題各30分)
(一)
1.(本小題3分)
合同約定,全部工程設備和主材由業主提供,項目部自行采購是不允許的(1分)。應在采購前要經業主同意(1分)并在進場時填報驗收單,報監理單位認可(1分)后才能安裝。
2.(本小題4分)
項目部在設備采購管理中可能有以下方面的失控:(1)訂立合同前供應商選擇(1分);(2)設備監造(1分);(3)設備包裝運輸(1分);(4)設備交付驗收(1分)。
3.(本小題3分)
應采取的措施有:(1)根據工程量進行勞動力內部協調和補充(1分);(2)項目部向公司申請增加勞動力(1分);(3)如公司無力調入所需勞動力,則可提出將部分工程分包給其它施工企業 (1分)。
4.(本小題6分)
(1)不正確(1分)。
因為合成工段壓縮機安裝屬于主要設備的安裝(1分),按規定不可以分包。如要分包也必須征得監理工程師或業主認可(1分)。
(2)不正確(1分)。
①項目部編制的施工組織設計應報監理單位批準后,才能向分包單位交底(1分)。
②施工方案應由分包單位制訂,并報總承包項目部批準后,才能組織施工(1分)。
5.(本小題4分)
提出合同變更的理由是:亙遘讓縫趁(1分),葳王藍泓(1分)。
可向業主提出簽互塞蹙(1分)塑延翅塞蹙(1分)。
(二)
1.(本小題4分)

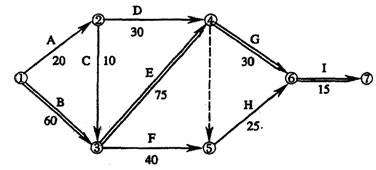

1CD生產線安裝進度雙代號網絡(luò )計劃(圖)(4分)
2.(本小題5分)
影響工期的關鍵工作是:生產線進場(1分),生產線組裝固定(1分),生產線試車調整(1分),聯動調試、試運行、驗收(1分),總工期為180天(1分)。
3.(本小題3分)
基礎檢驗工作增加到30天,不會(huì )影響總工期(1分),因為基礎檢驗在非關鍵線路上(1分),出現的偏差小于總時差30天(1分)。
4.(本小題3分)
1CD生產線設備晚到7天,要影響總工期(2分),因為該工作在關鍵線路上(1分)。
5.(本小題5分)
A施工單位采用適當措施壓縮關鍵工作的持續時間(1分),改變施工方案(1分)和調整施工程序(1分),在生產線組裝固定、試車調整、聯動調試、試運行、驗收的關鍵工作上趕工7天(2分),使工期按合同約定完成。
(三)
1.(本小題4分)
根據綜合評價法公式:,吊車塔架法計算結果為0.85是最大值(2分)即最優方案。
2.(本小題5分)
繪制吊裝施工平面圖(1分);高空作業安全技術措施(1分);機械操作安全技術措施(1分)吊裝作業安全技術措施(1分);針對環境(風、雨)的施工安全技術措施(1分)。
3.(本小題3分)
根據吊車的特性曲線確定站車位置(幅度)(1分)和臂長(1分),確定吊機能夠吊裝的載荷(1分)進行重新調整。
4.(本小題2分)
因吊裝前未按規定清洗維修滑輪(1分)或沒有認真對滑輪進行檢驗(1分)即投入使用,致使滑輪出現故障。
5.(本小題6分)
吊裝前交底(1分)。由吊裝工藝編制人向吊裝作業人員交底(1分)。內容有吊裝工藝(1分)、操作方法要領(1分)、質量控制(1分)、安全措施(1分)。
(四)
1.(本小題7分)
①先安裝-11.800層的設備、后安裝-6.800層的設備(1分);每層先安裝遠離吊裝孔的設備;最終安裝靠近吊裝孔的設備(1分);-2.600層冷卻塔安裝可作作業平衡調劑用(1分)。理由是使-6.800層吊裝孔早日封閉,以利該層設備方便水平拖運(1分),先遠后近可避免發生因通道狹窄而使后裝設備無法逾越現象(1分)。
②-6.800層的流程:換熱器→供熱鍋爐→各類水泵(2分)
或-11.800層的流程:離心冷水機組→變配電設備→柴油發電機組(2分)
2.(本小題6分)
可先安裝以施工用電供電的照明工程(1分)、通風排氣工程(1分)、集水坑排水工程(1分)。照明工程可節約臨時用電設施(1分)、通風排氣工程有利作業人員身體健康(1分),集水坑排水工程有利于作業安全(1分)。
3.(本小題7分)
有汽車吊站位的地面承載力試驗(1分)、大型設備拖運路經樓面承裁力核算(1分)、墻體上拖運用預埋錨點的強度計算(1分)。因為汽車吊站在經大開挖回填后的路面上(2分);樓面或錨點的使用(1分)必須經設計單位書面認定(1分)。
4.(本小題5分)
宜采用橫道圖形式表示(2分),其優點是簡單直觀(1分)、編制方便(1分)、便于對比檢查(1分)。
5.(本小題5分)
變配電室首先受電并能供電(1分)、接通外部給水管路(1分)、連接排水總管(1分)、用油設備的貯油罐進油(1分)、輸油管路連通(1分)經檢查均合格便具備單機試運轉的條件。
(五)
1.(本小題6分)
主要的施工技術措施有:
(1)在比賽大廳地面分段組裝風管,經檢測合格后保溫,減少高空作業。(2分)
(2)先安裝地下室排風機,進行強制排風,降低作業環境濕度。(2分)
(3)必要時,采取加熱烘干措施。(2分)
2.(本小題7分)
地下室管道焊接質量預控方案;
工序名稱:焊接工序:(1分)
可能出現的質量問題:產生氣孔(1分)、夾渣(1分)、等質量缺陷
提出質量預控措施:焊工備帶焊條保溫筒(2分)、施焊前對焊口進行清理(1分)和烘干(1分)
3.(本小題6分)
墊鐵移位和松動的原因可能是操作違反規范要求,墊鐵與基礎間接觸不好(1分),墊鐵間點焊不牢固(1分),灌漿時固定墊鐵的方法不對(1分)。聯軸器同軸度超差原因可能是操作違反規范要求,檢測方法不對(1分)檢測儀表失準(1分),被測數據計算錯誤(1分)。
4.(本小題5分)
(1)風管及部件進場時進行外觀撿查(1分);風管漏光法檢測(1分)。
(2)因該風管系統是屬中壓風管(1分),應做嚴密性試驗(1分)即:風管漏光法檢測合格后做漏風量測試的抽檢。(1分)
5.(本小題6分)
變配電裝置調試階段應派值班人員監控受潮情況(2分),試驗作業時應加強監護(2分),檢查排風設施和排水設施工作是否正常(2分)。

- · 上海市2022年一級建造師考試報名時間:9月15日-9月21日
- · 如何學一級建造師水利工程?這里揭曉!
- · 一級建造師市政工程如何學?學習方法及目標快收藏!
- · 一級建造師建筑工程學習方法有哪些?答案揭曉!
- · 一級建造師工程經濟學習方法 快點收藏起來!
- · 上海市2020年度全國一級建造師資格考試考務工作安排
- · 重慶關于2020年度一級建造師資格考試報名工作的通告
- · 請查收!2020年一級建造師《機電工程》新學習計劃表
- · 一級建造師水利工程怎么學?這里揭曉!
- · 一級建造師市政工程學習方法及目標
