99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題

    2006年一級建造師《管理與實務(房屋建筑)》考試試卷及答案

    2008-11-05 11:40 來源:
    打印
    字體:

      一、單項選擇題(共20題。每題1分。每題的備選項中,只有1個最符合題意)

      1.受壓桿件在下列支承情況下,若其它條件相同,臨界應力最大的是(  )。
      A.一端固定一端自由
      B.一端固定一端鉸支
      C.兩端固定
      D.兩端鉸支

      2.一個重量為w的物體,通過兩根繩索AC和BC懸吊(如下圖所示)。下列四種情況中,繩索AC拉力最大的是(  )。

    hspace=0

      A.α=60°,β=30°
      B.α=30°,β=30°
      C.α=45°,β=45°
      D.α=60°,β=60°

      3.依據規范規定,混凝土的抗壓強度等級分為十四個等級。下列關于混凝土強度等級級差和最高等級的表述中,正確的是(  )。
      A.等級級差5N/mm2,最高等級為C80
      B.等級級差4N/mm2,最高等級為C60
      C.等級級差5N/mm2,最高等級為C70
      D.等級級差4N/mm2,最高等級為C80

      4.根據《高層建筑混凝土結構技術規程》(JGJ3.2002)的規定,高層建筑是指(  )的房屋。
      A.10層及10層以上或高度超過28m
      B.12層及12層以上或高度超過36m
      C.14層及14層以上或高度超過42m
      D.16層及16層以上或高度超過48m

      5.我國現行《建筑抗震設計規范》(GB50011-2001),適用于抗震設防烈度為(  )度地區建筑工程的抗震設計。
      A.4、5、6和7
      B.5、6、7和8
      C.6、7、8和9
      D.7、8、9和10

      6.水泥的安定性一般是指水泥在凝結硬化過程中(  )變化的均勻性。
      A.強度
      B.體積
      C.溫度
      D.礦物組成

      7.對于低碳鋼,在保證要求延伸率和冷彎指標的條件下,進行較小程度的冷加工后,可以達到提高(  )的目的。
      A.焊接質量
      B.耐高溫
      C.強度極限
      D.耐腐蝕

      8.依據規范規定,一般民用建筑樓梯的梯段凈高不宜小于(  )m。
      A.1.8
      B.2.2
      C.2.4
      D.2.8

      9.挖土機是常用的土方施工機械,正鏟挖土機的挖土特點是(  )。
      A.前進向上,自重切土
      B.后退向下,自重切土
      C.前進向上,強制切士
      D.后退向下,強制切土

      10.澆筑混凝土時為避免發生離析現象,混凝土自高處傾落的自由高度一般不應超過(  )m。
      A.1
      B.2
      C.3
      D.5

      11.在常溫條件下采用自然養護方法時,主體結構混凝土澆筑完畢后,應在(  )小時以?xún)燃右愿采w和澆水。
      A.8
      B.10
      C.12
      D.24

      12.某工程現場臨時用水總量為Q=14.8(1/s),管網中水流速度v=1.8(m/s),該工程現場施工用水的供水管徑宜選用(  )mm水管。
      A.100
      B.150
      C.200
      D.250

      13.某工程二層現澆鋼筋混凝土樓板,擬分成三段按等節奏流水施工。每段支模板4天、綁扎鋼筋2天、澆筑混凝土1天,則該層樓板結構施工工期是(  )天。
      A.8
      B.11
      C.15
      D.21

      14.某施工企業承攬了一項挖土任務,土方量為9000m3,采用甲型液壓挖土機進行施工。甲型液壓挖土機每臺班產量為400m3,單價為1000元/臺班,則用該挖土機完成土方開挖的直接費為(  )元。
      A.20 000
      B.22 500
      C.25 000
      D.27 500

      15.某房地產公司通過拍賣方式取得了一塊商業地塊進行開發。其取得土地的方式及權屬性質是(  )。
      A.以劃撥方式取得土地所有權
      B.以劃撥方式取得土地使用權
      C.以出讓方式取得土地所有權
      D.以出讓方式取得±地使用權

      16.城區A地塊因舊城改造擬進行拆遷,房屋拆遷管理部門書面通知有關部門暫停為拆遷范圍內的單位和個人辦理房屋新建、改建、出租等審批手續,該書面通知中應載明的暫停期限最長不得超過(  )。
      A.半年
      B.一年
      C.一年半
      D.二年

      17.招標文件中要求投標人提交投標保證金的,投標保證金的有效期應當超出投標有效期(  )天。
      A.7
      B.14
      C.15
      D.30

      18.《砌體工程施工質量驗收規范》(GB50203-2002)規定,凡在砂漿中摻入(  ),應有砌體強度的型式檢驗報告。
      A.有機塑化劑
      B.緩凝劑
      C.早強劑
      D.防凍劑

      19.甲施工企業總承包了一個高檔酒店工程,將其中的大堂裝修工程分包給符合資質條件的乙裝飾公司,分包合同寫明:“大堂裝修工程質量應完全由乙方負責”。現大堂裝修出現施工質量問題,則(  )責任。
      A.甲方承擔全部
      B.乙方承擔全部
      C.甲方和乙方承擔同等
      D.甲方和乙方承擔連帶

      20.在城市規劃區內新建、擴建和改建建筑物、道路、管線和其他工程設施,建設單位或個人必須在(  )后,方可申請辦理開工手續。
      A.簽訂土地出讓合同
      B.取得建設工程規劃許可證
      C.辦理招投標手續
      D.取得施工許可證

      二、多項選擇題(共10題,每題2分。每題的備選項中。有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

      21.關于簡支梁變形大小的影響因素,下列表述正確的是(  )。
      A.跨度越大,變形越大
      B.截面的慣性矩越大,變形越大
      C.截面積越大,變形越小
      D.材料彈性模量越大,變形越大
      E.外荷載越大,變形越大

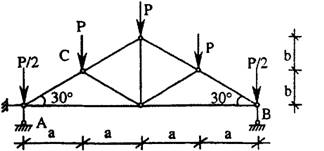

      22.下圖所示三角形屋架受力簡圖,下列表述正確的是(  )。

    hspace=0

      A.A支座的水平反力為0
      B.B支座的豎向反力為0.5P
      C.上弦桿受壓,下弦桿受拉
      D.若僅a與b同時增加,但b/a比值不變時,各桿軸力不變
      E.AC桿的軸力為3P

      23.在砌體房屋結構中,設置(  )屬于墻體的構造措施。
      A.施工縫
      B.伸縮縫
      C.沉降縫
      D.后澆帶
      E.圈梁

      24.根據《建筑工程施工質量驗收統一標準》(GB50300-2001)的規定,單位工程質量驗收合格應符合(  )等規定。
      A.所含分部(子分部)工程的質量均驗收合格
      B.質量控制資料及所含分部工程有關安全和功能的檢測資料完整
      C.建設、設計、勘察、監理和施工單位已簽署質量合格文件
      D.主要功能項目檢測結果符合相關驗收規范的規定
      E.工程保修協議已簽訂

      25.從建筑施工的角度,根據(  ),可將士石分為八類,以便選擇施工方法和確定勞動量,為計算勞動力、機具及工程費用提供依據。
      A.土石堅硬程度
      B.土石的天然密度
      C.土石的干密度
      D.施工開挖難易程度
      E.土石的容重

      26.某大型商住樓大體積混凝土基礎底板澆筑過程中,為了防止出現裂縫,可采取的措施有(  )。
      A.優先選用低水化熱的礦渣水泥拌制混凝土
      B.適當提高水灰比,提高水泥用量
      C.適當降低混凝土的人模溫度,控制混凝土的內外溫差
      D.預埋冷卻水管.進行人工導熱
      E.及時對混凝土覆蓋保溫、保濕材料

      27.跨度為6m的現澆鋼筋混凝土梁、板,支模時應按沒計要求起拱。當設計無具體要求時,起拱高度可以采用(  )mm。
      A.4
      B.6
      C.12
      D.18
      E.24

      28.在市內實施拆除工程的施工現場,下列做法正確的是(  )。
      A.為預防揚塵及時采取噴水覆蓋措施
      B.場地內產生的泥漿水直接排入下水道
      C.進出場地的車輛做好封閉
      D.拆除的建筑垃圾運到田間掩埋
      E.穿過場外道路的施工電纜套以Ф102鐵管,鐵管埋深0.4米

      29.在投標階段,下列(  )等行為屬于串標行為。
      A.投標人之間協商以高、中、低價位報價投標
      B.投標人根據相關信息修改投標文件
      C.投標人之間簽訂協議以一個投標人身份共同投標
      D.投標人與招標人簽訂讓利承諾協議
      E.招標人預先內定中標人

      30.鋼結構焊接驗收時,二級焊縫不得有(  )等質量缺陷。
      A.夾渣
      B.咬邊
      C.氣孔
      D.未焊滿
      E.裂紋

      三、案例分析題(共5題。(一)、(二)、(三)題各20分,(四)、(五)題各30分)

      (一)
      背景資料

      某辦公大樓由主樓和裙樓兩部分組成,平面呈不規則四方形,主樓二十九層,裙樓四層,地下二層,總建筑面積81 650m2。該工程5月份完成主體施工,屋面防水施工安排在8月份。屋面防水層由一層聚氨酯防水涂料和一層自粘SBS高分子防水卷材構成。
      裙樓地下室回填土施工時已將裙樓外腳手架拆除,在裙樓屋面防水層施工時,因工期緊沒有搭設安全防護欄桿。工人王某在鋪貼卷材后退時不慎從屋面掉下,經醫院搶救無效死亡。
      裙樓屋面防水施工完成后,聚氨酯底膠配制時用的二甲苯稀釋劑剩余不多,工人張某隨手將剩余的二甲苯從屋面向外倒在了回填土上。
      主樓屋面防水工程檢查驗收時發現少量卷材起鼓,鼓泡有大有小,直徑大的達到90mm,鼓泡割破后發現有冷凝水珠。經查閱相關技術資料后發現:沒有基層含水率試驗和防水卷材粘貼試驗記錄;屋面防水工程技術交底要求自粘SBS卷材搭接寬度為50mm,接縫口應用密封材料封嚴,寬度不小于5mm。

      問題
      1.從安全防護措施角度指出發生這一起傷亡事故的直接原因。
      2.項目經理部負責人在事故發生后應該如何處理此事?
      3.試分析卷材起鼓的原因,并指出正確的處理方法。
      4.自粘SBS卷材搭接寬度和接縫口密封材料封嚴寬度應滿足什么要求?
      5.將剩余二甲苯倒在工地上的危害之處是什么?指出正確的處理方法。

      (二)
      背景資料

      某市建筑公司承建的供電公司職工培訓樓工程,地下一層,地上十二層,建筑面積24000m2,鋼筋混凝土框架結構,計劃竣工日期為2006年8月8日。
      2006年4月28日,市建委有關管理部門按照《建筑施工安全檢查標準》(JGJ59-99)等有關規定對本項目進行了安全質量大檢查。檢查人員在詢問項目經理有關安全職責履行情況時,項目經理認為他已配備了專職安全員,而且給予其經濟獎罰等權力,他已經盡到了安全管理責任,安全搞得好壞那是專職安全員的事;在對專職安全員進行考核時,當問到《安全管理檢查評分表》檢查項目的保證項目有哪幾項時,安全員只說到了目標管理、施工組織設計兩項;檢查組人員在質量檢查時,還發現第二層某柱下部混凝土表面存在較嚴重的蜂窩現象。
      檢查結束后檢查組進行了講評,并宣布部分檢查結果如下:(1)該工程《文明施工檢查評分表軼《三寶、四口防護檢查評分表》、《施工機具檢查評分表》等分項檢查評分表(按百分制)實得分分別為80分、85分和80分(以上分項中的滿分在匯總表中分別占20分、10分和5分);(2)《起重吊裝安全檢查僦》實得分為0分;(3)匯總表得分值為79分。

      問題
      1.項目經理對自己應負的安全管理責任的認識全面嗎?說明理由。
      2.專職安全員關于《安全管理檢查評分表》中保證項目的回答還應包括哪幾項?
      3.該工程的混凝土表面的蜂窩現象應該如何處理?
      4.根據各分項檢查評分表的實得分換算成匯總表中相應分項的實得分。
      5.本工程安全生產評價的結果屬于哪個等級?說明理由。

      (三)
      背景資料

      某工程,施工總承包單位(以下簡稱“乙方”)按《建設工程施工合同(示范文本)》(GF-1999-0201)與建設單位(以下簡稱“甲方”)簽訂了施工總承包合同。合同中約定開工日期2005年3月1日,乙方每月25日向甲方提交已完工程量報告,工程進度款支付時間為次月8日。甲方依據合同推薦某電梯安裝單位(以下簡稱丙方)作為本項目電梯安裝施工單位,丙方與乙方簽訂了分包合同。甲方委托監理公司對工程實施施工監理。
      乙方項目經理開工前對本項目今后的工作作了如下安排:
      (1)由項目經理負責組織編制“項目施工管理實施規劃”;
      (2)由項目總工程師負責建立項目質量管理體系,由項目生產經理負責建立安全管理體系并組織實施;
      (3)由項目行政管理人員負責對所有安全施工的技術要求進行交底;
      (4)由項目商務經理負責與勞務作業層、各協作單位、發包人、分包人的組織協調工作,解決項目中出現的各種問題;
      (5)由項目經理負責組織有關單位進行單位工程竣工驗收。
      2005年5月15日,項目經理和項目商務經理一起向甲方催要4月份工程進度款。甲方說:“監理單位正在對四月份的工程量進行核對,工程進度款還要等一等”。項目經理立即停止施工,以催要工程進度款。
      電梯安裝施工過程中,因甲方采購的一部電梯導軌型號到貨錯誤,需要退換。丙方向項目監理機構提出了申請,要求補償因退換導軌造成的費用損失。監理說:“此事應先找乙方。丙方找到乙方,乙方項目經理回答:你們是甲方推薦的,費用直接找甲方要,此事與我們沒有關系”。

      問題
      1.逐項指出乙方項目經理開工前的工作安排是否妥當?對于不妥之項說明正確做法。
      2.指出乙方停止施工以催要4月份工程進度款的做法和甲方的答復各有何不妥之處。
      3.丙方向項目監理機構提出費用損失補償申請是否恰當?說明理由。
      4.乙方項目經理對于丙方提出索賠的回答是否恰當?說明理由。

      (四)
      背景資料

      某工程項目難度較大,技術含量較高,經有關招投標主管部門批準采用邀請招標方式招標。業主于2001年1月20日向符合資質要求的A、B、C三家承包商發出投標邀請書,A、B、C三家承包商均按招標文件的要求提交了投標文件,最終確定B承包商中標,并于2001年4月30日向B承包商發出了中標通知書。之后由于工期緊,業主口頭指令B承包商先做開工準備,再簽訂工程承包合同。B承包商按照業主要求進行了施工場地平整等一系列準備工作,但業主遲遲不同意簽訂工程承包合同。2001年6月1日,業主又書面函告B承包商,稱雙方尚未簽訂合同,將另行確定他人承擔本項目施工任務。B承包商拒絕了業主的決定。后經過雙方多次協商,才于2001年9月30日正式簽訂了工程承包合同。合同總價為6240萬元,工期12個月,竣工日期2002年10月30日,承包合同另外規定:
      (1)工程預付款為合同總價的25%;
      (2)工程預付款從未施工工程所需的主要材料及構配件價值相當于工程預付款時起扣,每月以抵充工程款的方式陸續收回。主要材料及構配件比重按60%考慮;
      (3)除設計變更和其他不可抗力因素外,合同總價不做調整;
      (4)材料和設備均由B承包商負責采購;
      (5)工程保修金為合同總價的5%,在工程結算時一次扣留,工程保修期為正常使用條件下,建筑工程法定的最低保修期限。
      經業主工程師代表簽認的B承包商實際完成的建安工作量(第1月~第12月)見下表。

    施工月份 第1月~第7月 第8月 第9月 第10月 第11月 第12月
    實際完成建安工作量 3000 420 510 770 750 790
    實際完成建安工作量累計 3000 3420 3930 4700 5450 6240

      本工程按合同約定按期竣工驗收并交付使用。在正常使用條件下,2006年3月30日,使用單位發現屋面局部漏水,需要維修,B承包商認為此時工程竣工驗收交付使用已超過3年,拒絕派人返修。業主被迫另請其它專業防水施工單位修理,修理費為5萬元。

      問題
      1.指出本案招、投標過程中哪些文件屬于要約邀請、要約和承諾?
      2.業主遲遲不與B承包商簽訂合同,是否符合《招標投標法》的規定?說明理由。
      3.在業主以尚未簽訂合同為由另行確定他人承擔本項目施工任務時,B承包商可采取哪些保護自身合法權益的措施?
      4.本工程預付款是多少萬元?工程預付款應從哪個月開始起扣?第1月~第7月份合計以及第8、9、10月,業主工程師代表應簽發的工程款各是多少萬元?(請列出計算過程)
      5.B承包商是否仍應對該屋面漏水承擔質量保修責任?說明理由。屋面漏水修理費應由誰承擔?

      (五)
      背景資料

      某建筑工程,建筑面積3.8萬m2,地下一層,地上十六層。施工單位(以下簡稱“乙方”)與建設單位(以下簡稱“甲方”)簽訂了施工總承包合同,合同工期600天。合同約定,工期每提前(或拖后)1天,獎勵(或罰款)1萬元。乙方將屋面和設備安裝兩項工程的勞務進行了分包,分包合同約定,若造成乙方關鍵工作的工期延誤,每延誤一天,分包方應賠償損失1萬元。主體結構混凝土施工使用的大模板采用租賃方式,租賃合同約定,大模板到貨每延誤一天,供貨方賠償1萬元。乙方提交了施工網絡(luò )計劃,并得到了監理單位和甲方的批準。網絡(luò )計劃示意圖如下所示:

    hspace=0

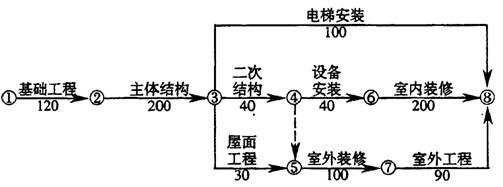

     ××工程網絡(luò )計劃示意圖(單位1天)

      施工過程中發生了以下事件:
      事件一,底板防水工程施工時,因特大暴雨突發洪水原因,造成基礎工程施工工期延長5天,因人員窩工和施工機械閑置造成乙方直接經濟損失10萬元;
      事件二,主體結構施工時,大模板未能按期到貨,造成乙方主體結構施工工期延長10天,直接經濟損失20萬元;
      事件三,屋面工程施工時,乙方的勞務分包方不服從指揮,造成乙方返工,屋面工程施工工期延長3天,直接經濟損失0.8萬元;
      事件四,中央空調設備安裝過程中,甲方采購的制冷機組因質量問題退換貨,造成乙方設備安裝工期延長9天,直接費用增加3萬元;
      事件五,因為甲方對外裝修設計的色彩不滿意,局部設計變更通過審批后,使乙方外裝修晚開工30天,直接費損失0.5萬元;
      其余各項工作,實際完成工期和費用與原計劃相符。

      問題
      1.用文字或符號標出該網絡(luò )計劃的關鍵線路。
      2.指出乙方向甲方索賠成立的事件,并分別說明索賠內容和理由。
      3.分別指出乙方可以向大模板供貨方和屋面工程勞務分包方索賠的內容和理由。
      4.該工程實際總工期多少天?乙方可得到甲方的工期補償為多少天?工期獎(罰)款是多少萬元?
      5.乙方可得到各勞務分包方和大模板供貨方的費用賠償各是多少萬元?
      6.如果只有室內裝修工程有條件可以壓縮工期,在發生以上事件的前提條件下,為了能最大限度地獲得甲方的工期獎,室內裝修工程工期至少應壓縮多少天?

      2006年度全國一級建造師執業資格考試試卷專業工程管理與實務試卷標準答案(房屋建筑)

      一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
      01.C 02.B 03.A 04.A 05.C
      06.B 07.C 08.B 09.C 10.B
      11.C 12.A 13.C 14.B 15.D
      16.B 17.D 18.A 19.D 20.B

      二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意。至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
      21.ACE  22.ACDE  23.BCE  24.ABD  25.AD
      26.ACDE 27.BCD   28.AC   29.ADE  30.ACE

      三、案例分析題(共5題。(一)、(二)、(三)題各20分。(四)、(五)題各30分)
      (一)
      1.(本小題2分)
      外腳手架拆除之后未設臨邊防護欄(1分)和未設水平安全網(1分)。
      2.(本小題6分)
      (1)做好現場搶救工作(1分);
      (2)保護好事故現場(1分);
      (3)及時如實上報情況(1分);
      (4)積極配合事故調查(1分);
      (5)認真落實糾正措施和預防措施(1分);
      (6)妥善處理善后事宜(1分)。
      3.(本小題5分)
      卷材起鼓原因分析:
      (1)鋪貼卷材前沒有做基層含水率試驗和卷材粘貼試驗,基層含水率過大(1分)。
      (2)找平層不平整、不清潔,聚氨酯涂刷不均勻(1分)。
      (3)鋪貼卷材擠壓不密實(1分)。
      處理方法:
      先在鼓泡端用鉆子鉆眼,然后在孔眼中插入一支普通醫用大針管,將氣體抽出,涂一層防水油膏(2分)。
      4.(本小題2分)
      自粘SBS卷材搭接寬度為80mm(1分),接縫口用密封材料封嚴,寬度不小于10mm(1分)。
      5.(本小題5分)
      (1)二甲苯具有毒性,主要對神經系統有麻醉作用,對皮膚和黏膜有刺激作用(1分);
      (2)二甲苯易揮發,容易引起燃燒和爆炸(1分);
      (3)對環境也會(huì )造成污染(1分)。
      正確的處理:將剩余的二甲苯退回危險品庫房統一保管處理。(2分)

      (二)
      1.(本小題3分)
      不全面(1分)。因為項目經理對工程項目的安全負全面領導責任(2分)。
      2.(本小題4分)
      還有安全生產責任制(1分)、分部(分項)工程安全技術交底(1分)、安全檢查(1分)和安全教育(1分)。
      3.(本小題4分)
      應除掉附近不密實的混凝土和突出骨料顆粒(1分),用水清理于凈并濕潤(1分),再用高一級標號的細石混凝土填補(1分),應振搗密實并養護(1分)。
      4.(本小題6分)
      匯總表中各項實得分數計算方法:
      分項實得分=(該分項在匯總表中應得分×該分項在檢查評分表中實得分)÷100
      則:《文明施工》分項實得分=20×80+100=16.0分       (2分)
       《“三寶”、“四口”防護》分項實得分=10×85÷100=8.5分(2分)
       《施工機具》分項實得分=5×80÷100=4.0分       (2分)
      5.(本小題3分)
      不合格等級(1分),因為《起重吊裝安全檢查評分表》實得分0分(1分),且匯總表得分少于80分(1分)。

      (三)
      1.(本小題9分)
      (1)妥當(1分);
      (2)不妥(1分)。正確做法:應由項目經理負責(1分);
      (3)不妥(1分)。正確做法:由負責項目管理的技術人員負責(1分);
      (4)不妥(1分)。正確做法:由項目經理負責(1分);
      (5)不妥(1分)。正確做法:由建設單位負責組織(1分);
      2.(本小題4分)
      乙方不妥之處:未發出要求付款書面通知就停工(2分)。
      甲方不妥之處:在5月15日還在核對工程量,已超過7天內確認計量的約定時限,應視為已確認(1分),甲方應支付乙方所報的工程進度款(1分)。
      3.(本小題3分)
      不恰當(1分)。因丙方與監理沒有合同關系(1分),丙方索賠的對象不正確(1分)。
      4.(本小題4分)
      不恰當(1分)。丙方與甲方?jīng)]有合同關系(1分),丙方與乙方有合同關系(1分);因此,丙方不能越過乙方直接找甲方索賠費用(1分)。

      (四)
      1.(本小題6分)
      要約邀請是業主的投標邀請書(2分),要約是投標人提交的投標文件(2分),承諾是業主發出的中標通知書(2分)。
      2.(本小題3分)
      不符合(1分)。按《招標投標法》有關規定,招標人和中標人應當自中標通知書發出之日起30日內訂立書面合同(2分)。
      3.(本小題8分)
      B承包商可以采取的措施:
      (1)繼續要求業主簽訂合同(2分);
      (2)向招標監督管理機構投訴(2分);
      (3)向約定的仲裁機構申請仲裁(2分);
      (4)或向法院起訴(2分)。
      4.(本小題10分)
      (1)工程預付款金額=6240×25%=1560萬元(1分)
      (2)工程款付款的起扣點:6240-1560÷60%=3640萬元(1分)
      (3)從表中可以看到第9月累計完成工程量為3930萬元>3640萬元(1分),工程預付款應從第9月開始起扣。(1分)
      (4)①第1~7月合計工程師應簽發的工程款為3000萬元(1分)
      ②第8月工程師應簽發的工程款為420萬元(1分)
      ③第9月應扣的工程預付款為:(3930-3640)×60%=174萬元(1分)
      第9月應簽發的工程款為:510-174=336萬元(1分)
      ④第10月應扣工程預付款為:770×60%=462萬元(1分)
      第10月應簽發的工程款為:770-462=308萬元(1分)
      5.(本小題3分)
      應承擔責任(1分)。因為在正常使用條件下,屋面防水工程的最低保修期為5年(1分)。修理費5萬元應由B承包商承擔(1分)。

      (五)
      1.(本小題1分)
      關鍵線路:①→②→③→④→⑥→⑧(或答基礎工程、主體結構、二次結構、設備安裝、室內裝修)(1分)
      2.(本小題12分)
      (1)事件一(1分)。乙方可以向甲方提出工期索賠(1分);因洪水屬于不可抗力原因(1分)且該工作屬于關鍵工作(1分)。
      (2)事件四(1分)。乙方可以向甲方提出工期和費用索賠(1分),因甲購設備質量問題原因屬甲方責任(1分)且該工作屬于關鍵工作(1分)。
      (3)事件五(1分)。乙方可以向甲方提出費用索賠(1分),設計變更屬甲方責任(1分),但該工作屬于非關鍵工作且有足夠機動時間(1分)。
      3.(本小題6分)
      (1)事件二:乙方可以向大模板供貨方索賠費用(1分)和工期延誤造成的損失賠償(1分)。原因:大模板供貨方未能按期交貨,是大模板供貨方責任(1分),且主體結構屬關鍵工作,工期延誤應賠償乙方損失(1分)。
      (2)事件三:乙方可以向屋面工程勞務分包方索賠費用(1分)。原因:專業勞務分包方違章,屬分包責任(1分)。(但非關鍵工作,不存在工期延誤索賠問題)
      4.(本小題4分)
      (1)(125+210+40+49+200)=624天,實際總工期624天(1分)。
      (2)互期補償:事件一和事件四中5天+9天=14天,可補償工期I4天。(2分)
      (3)被罰:被罰款10天×1萬元/天=10萬元(1分)
      5.(本小題4分)
      (1)事件三:屋面勞務分包方:0.8萬元(1分)。
      (2)事件二:大模板供貨方。
      直接經濟損失20萬元(1分);
      工期損失補償:10天×1萬元/天=10萬元(1分);
      向大模板供貨方索賠總金額=30萬元(1分)。
      6.(本題3分)
      壓縮后①-②-③-④-⑤-⑦-⑧線路也為關鍵線路與①-②-③-④-⑥-⑧
      線路工期相等(1分),工期595天(1分)
      應壓縮工期=624-595=29天(1分)

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    万州区| 龙门县| 滦南县| 鹤庆县| 卢龙县| 边坝县| 师宗县| 云霄县| 藁城市| 乌审旗| 屏东县| 丹巴县| 兴化市| 大竹县| 禄劝| 桂平市| 吉安县| 石家庄市| 祁阳县| 仁布县| 荣昌县| 淮南市| 象山县| 侯马市| 乐业县| 黔江区| 河南省| 疏勒县| 和田市| 呼伦贝尔市| 仪征市| 德州市| 竹溪县| 丽水市| 鸡西市| 闸北区| 卢湾区| 昌乐县| 阿坝| 桓仁| 富阳市|
